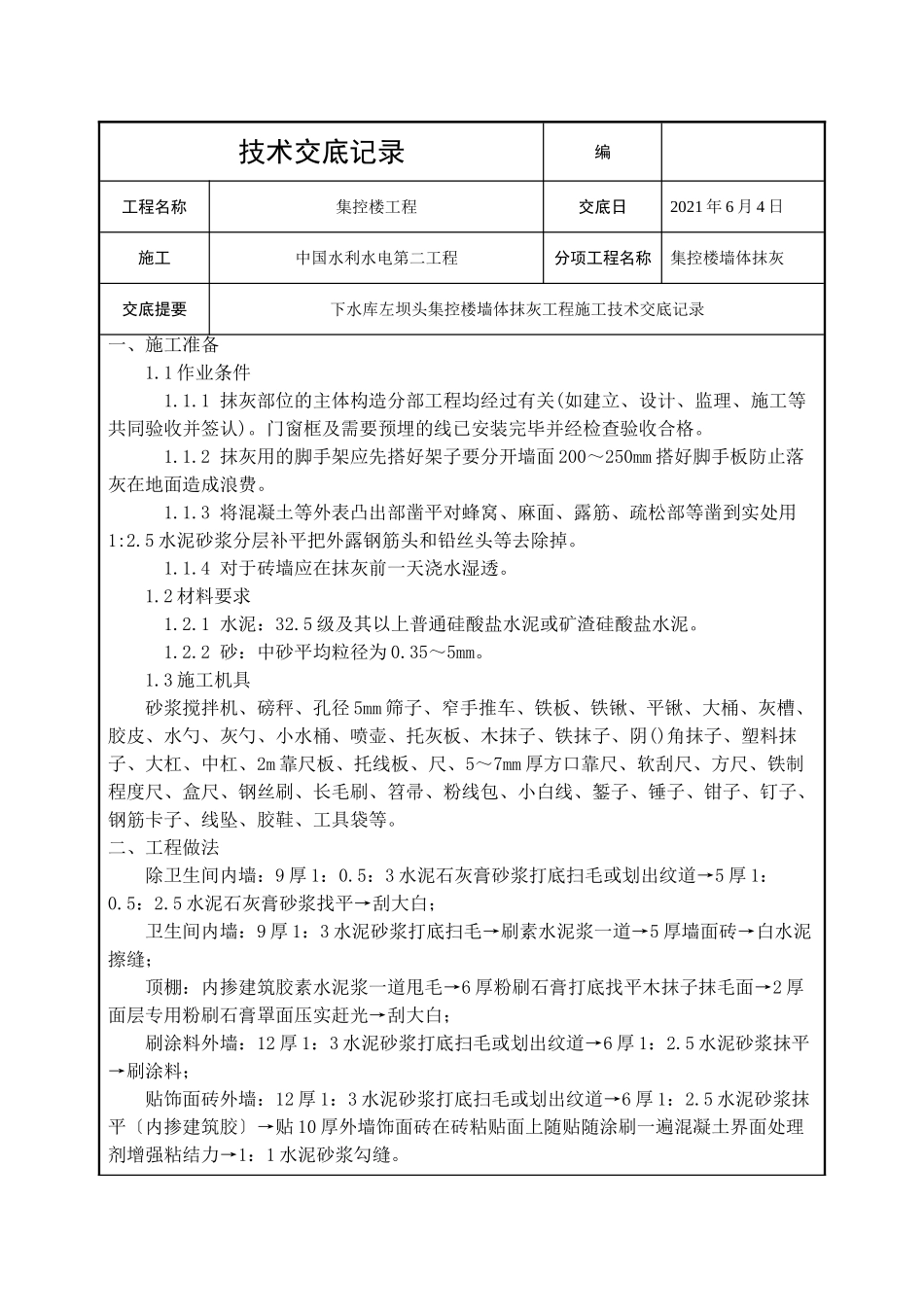

技术交底记录编工程名称集控楼工程交底日2021年6月4日施工中国水利水电第二工程分项工程名称集控楼墙体抹灰交底提要下水库左坝头集控楼墙体抹灰工程施工技术交底记录一、施工准备1
1作业条件1
1抹灰部位的主体构造分部工程均经过有关(如建立、设计、监理、施工等共同验收并签认)
门窗框及需要预埋的线已安装完毕并经检查验收合格
2抹灰用的脚手架应先搭好架子要分开墙面200~250mm搭好脚手板防止落灰在地面造成浪费
3将混凝土等外表凸出部凿平对蜂窝、麻面、露筋、疏松部等凿到实处用1:2
5水泥砂浆分层补平把外露钢筋头和铅丝头等去除掉
4对于砖墙应在抹灰前一天浇水湿透
2材料要求1
1水泥:32
5级及其以上普通硅酸盐水泥或矿渣硅酸盐水泥
2砂:中砂平均粒径为0
35~5mm
3施工机具砂浆搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴()角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制程度尺、盒尺、钢丝刷、长毛刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等
二、工程做法除卫生间内墙:9厚1:0
5:3水泥石灰膏砂浆打底扫毛或划出纹道→5厚1:0
5水泥石灰膏砂浆找平→刮大白;卫生间内墙:9厚1:3水泥砂浆打底扫毛→刷素水泥浆一道→5厚墙面砖→白水泥擦缝;顶棚:内掺建筑胶素水泥浆一道甩毛→6厚粉刷石膏打底找平木抹子抹毛面→2厚面层专用粉刷石膏罩面压实赶光→刮大白;刷涂料外墙:12厚1:3水泥砂浆打底扫毛或划出纹道→6厚1:2
5水泥砂浆抹平→刷涂料;贴饰面砖外墙:12厚1:3水泥砂浆打底扫毛或划出纹道→6厚1:2
5水泥砂浆抹平〔内掺建筑胶〕→贴10厚外墙饰面砖在砖粘贴
