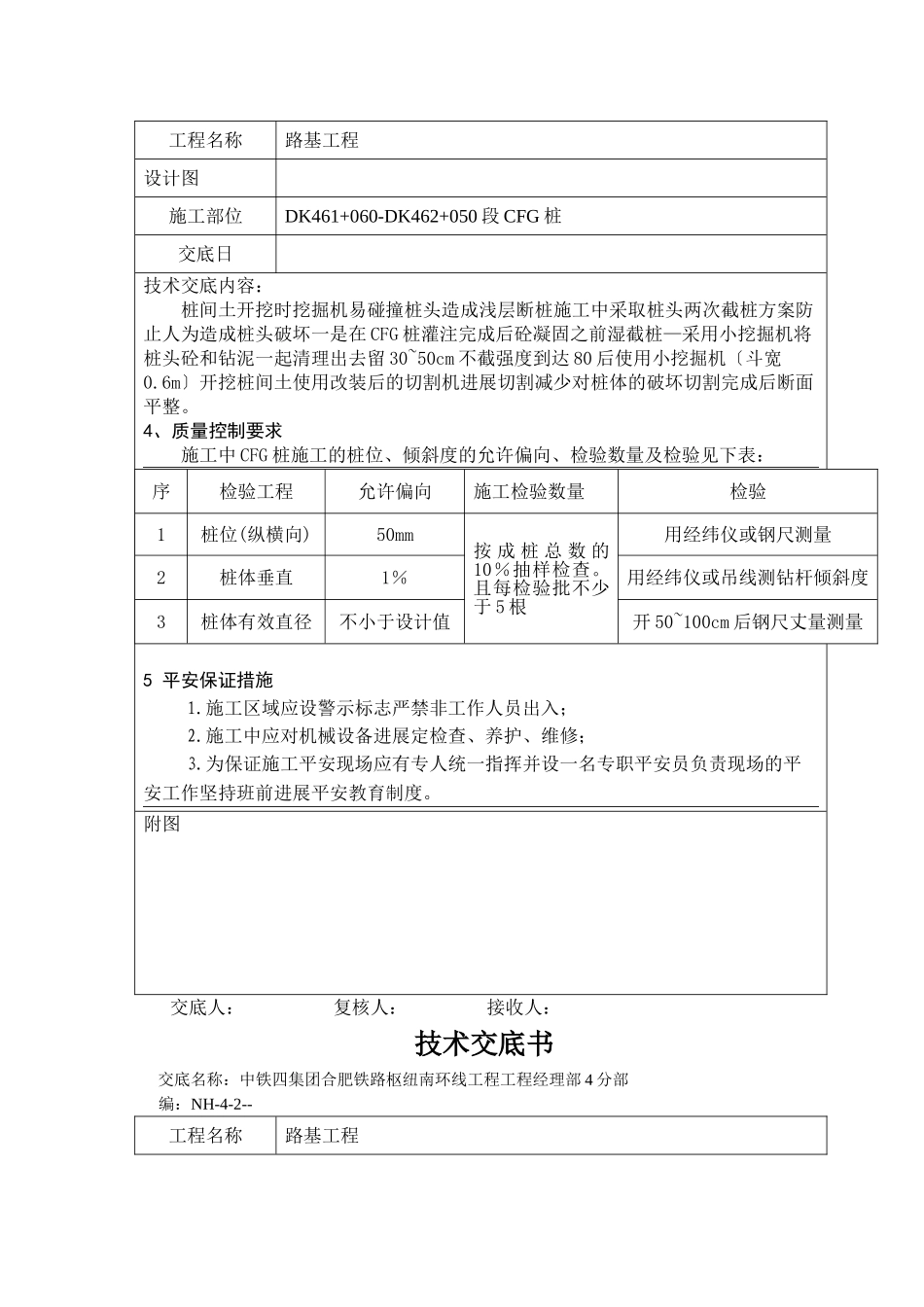

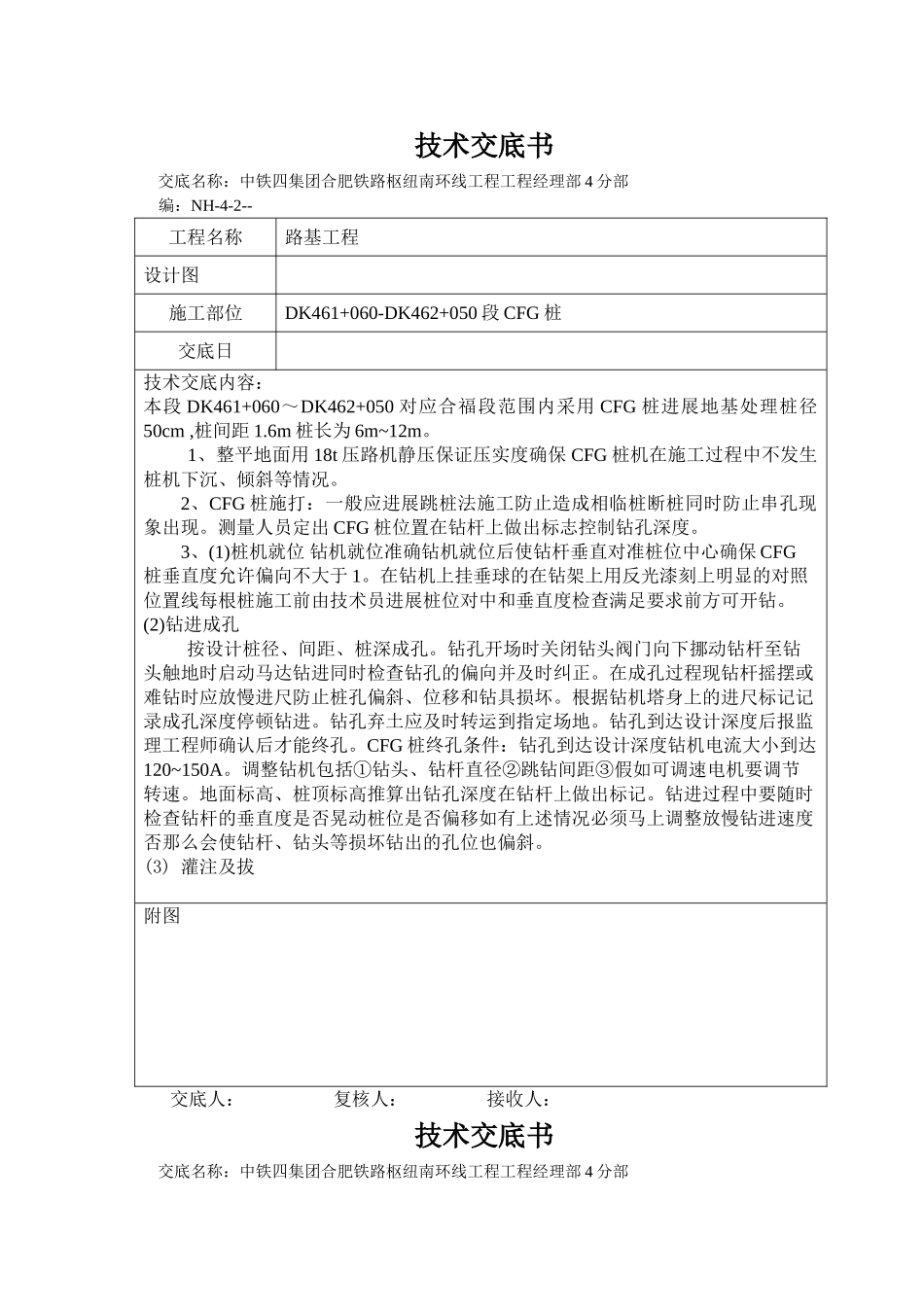

技术交底书交底名称:中铁四集团合肥铁路枢纽南环线工程工程经理部4分部编:NH-4-2--工程名称路基工程设计图施工部位DK461+060-DK462+050段CFG桩交底日技术交底内容:本段DK461+060~DK462+050对应合福段范围内采用CFG桩进展地基处理桩径50cm,桩间距1
6m桩长为6m~12m
1、整平地面用18t压路机静压保证压实度确保CFG桩机在施工过程中不发生桩机下沉、倾斜等情况
2、CFG桩施打:一般应进展跳桩法施工防止造成相临桩断桩同时防止串孔现象出现
测量人员定出CFG桩位置在钻杆上做出标志控制钻孔深度
3、(1)桩机就位钻机就位准确钻机就位后使钻杆垂直对准桩位中心确保CFG桩垂直度允许偏向不大于1
在钻机上挂垂球的在钻架上用反光漆刻上明显的对照位置线每根桩施工前由技术员进展桩位对中和垂直度检查满足要求前方可开钻
(2)钻进成孔按设计桩径、间距、桩深成孔
钻孔开场时关闭钻头阀门向下挪动钻杆至钻头触地时启动马达钻进同时检查钻孔的偏向并及时纠正
在成孔过程现钻杆摇摆或难钻时应放慢进尺防止桩孔偏斜、位移和钻具损坏
根据钻机塔身上的进尺标记记录成孔深度停顿钻进
钻孔弃土应及时转运到指定场地

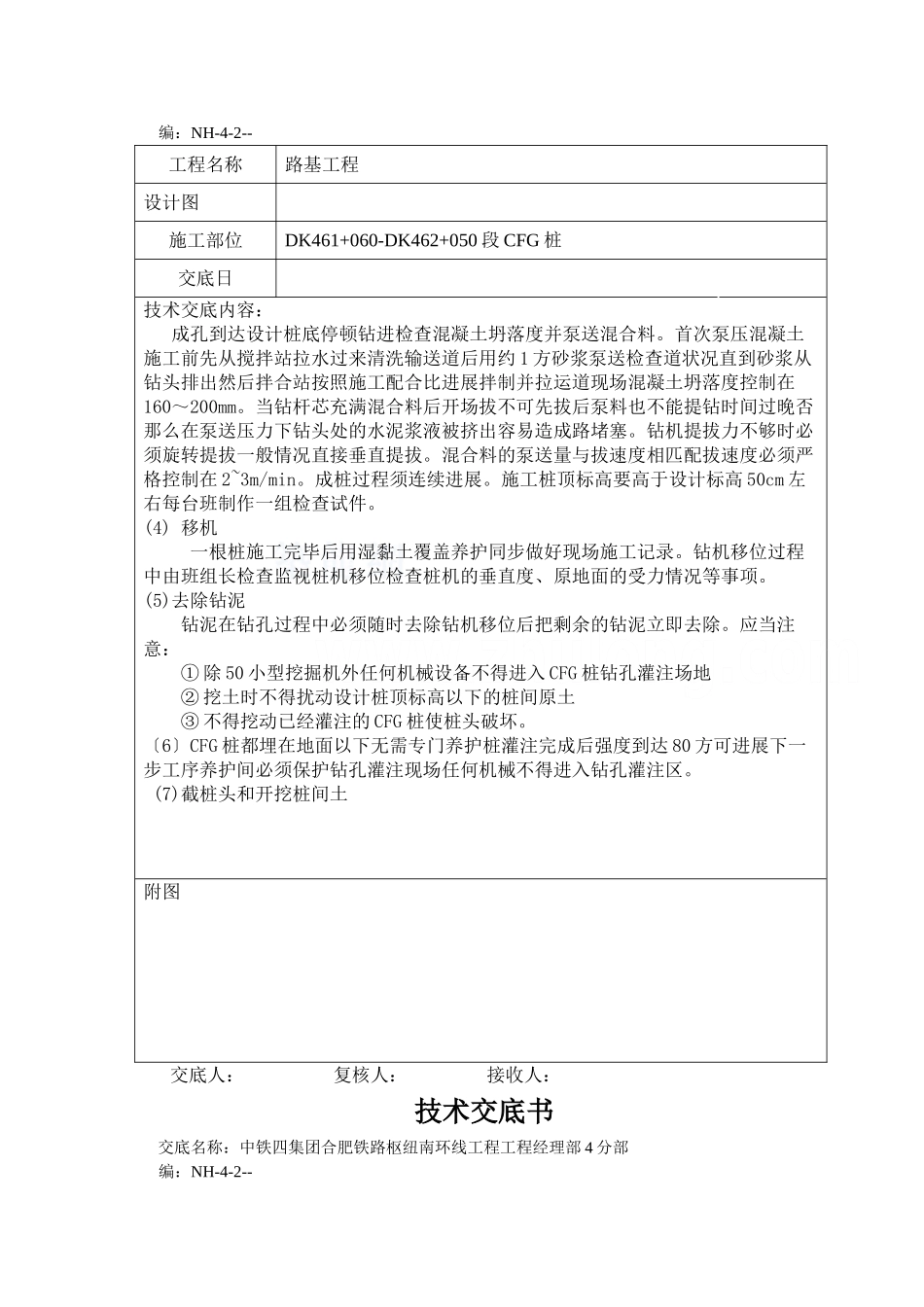

钻孔到达设计深度后报监理工程师确认后才能终孔
CFG桩终孔条件:钻孔到达设计深度钻机电流大小到达120~150A
调整钻机包括①钻头、钻杆直径②跳钻间距③假如可调速电机要调节转速
地面标高、桩顶标高推算出钻孔深度在钻杆上做出标记
钻进过程中要随时检查钻杆的垂直度是否晃动桩位是否偏移如有上述情况必须马上调整放慢钻进速度否那么会使钻杆、钻头等损坏钻出的孔位也偏斜
(3)灌注及拔附图交底人:复核人:接收人:技术交底书交底名称:中铁四集团合肥铁路枢纽南环线工程工程经理部4分部编:NH-4-2--工程名称路基工程设计图施工部位DK461+060-DK462+050段CFG桩
