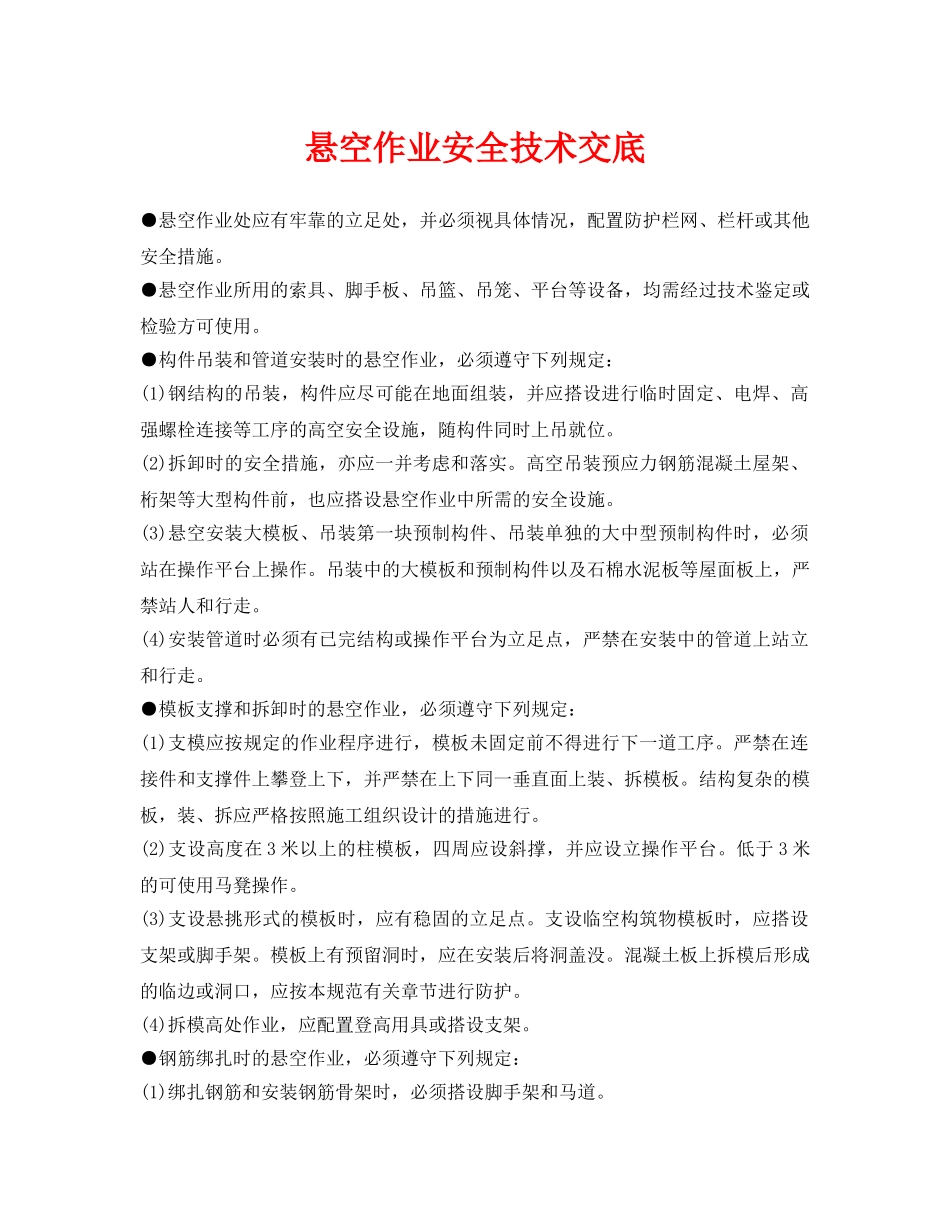

悬空作业安全技术交底●悬空作业处应有牢靠的立足处,并必须视具体情况,配置防护栏网、栏杆或其他安全措施
●悬空作业所用的索具、脚手板、吊篮、吊笼、平台等设备,均需经过技术鉴定或检验方可使用
●构件吊装和管道安装时的悬空作业,必须遵守下列规定:(1)钢结构的吊装,构件应尽可能在地面组装,并应搭设进行临时固定、电焊、高强螺栓连接等工序的高空安全设施,随构件同时上吊就位
(2)拆卸时的安全措施,亦应一并考虑和落实
高空吊装预应力钢筋混凝土屋架、桁架等大型构件前,也应搭设悬空作业中所需的安全设施
(3)悬空安装大模板、吊装第一块预制构件、吊装单独的大中型预制构件时,必须站在操作平台上操作
吊装中的大模板和预制构件以及石棉水泥板等屋面板上,严禁站人和行走
(4)安装管道时必须有已完结构或操作平台为立足点,严禁在安装中的管道上站立和行走
●模板支撑和拆卸时的悬空作业,必须遵守下列规定:(1)支模应按规定的作业程序进行,模板未固定前不得进行下一道工序
严禁在连接件和支撑件上攀登上下,并严禁在上下同一垂直面上装、拆模板
结构复杂的模板,装、拆应严格按照施工组织设计的措施进行
(2)支设高度在3米以上的柱模板,四周应设斜撑,并应设立操作平台
低于3米的可使用马凳操作
(3)支设悬挑形式的模板时,应有稳固的立足点
支设临空构筑物模板时,应搭设支架或脚手架
模板上有预留洞时,应在安装后将洞盖没
混凝土板上拆模后形成的临边或洞口,应按本规范有关章节进行防护
(4)拆模高处作业,应配置登高用具或搭设支架
●钢筋绑扎时的悬空作业,必须遵守下列规定:(1)绑扎钢筋和安装钢筋骨架时,必须搭设脚手架和马道

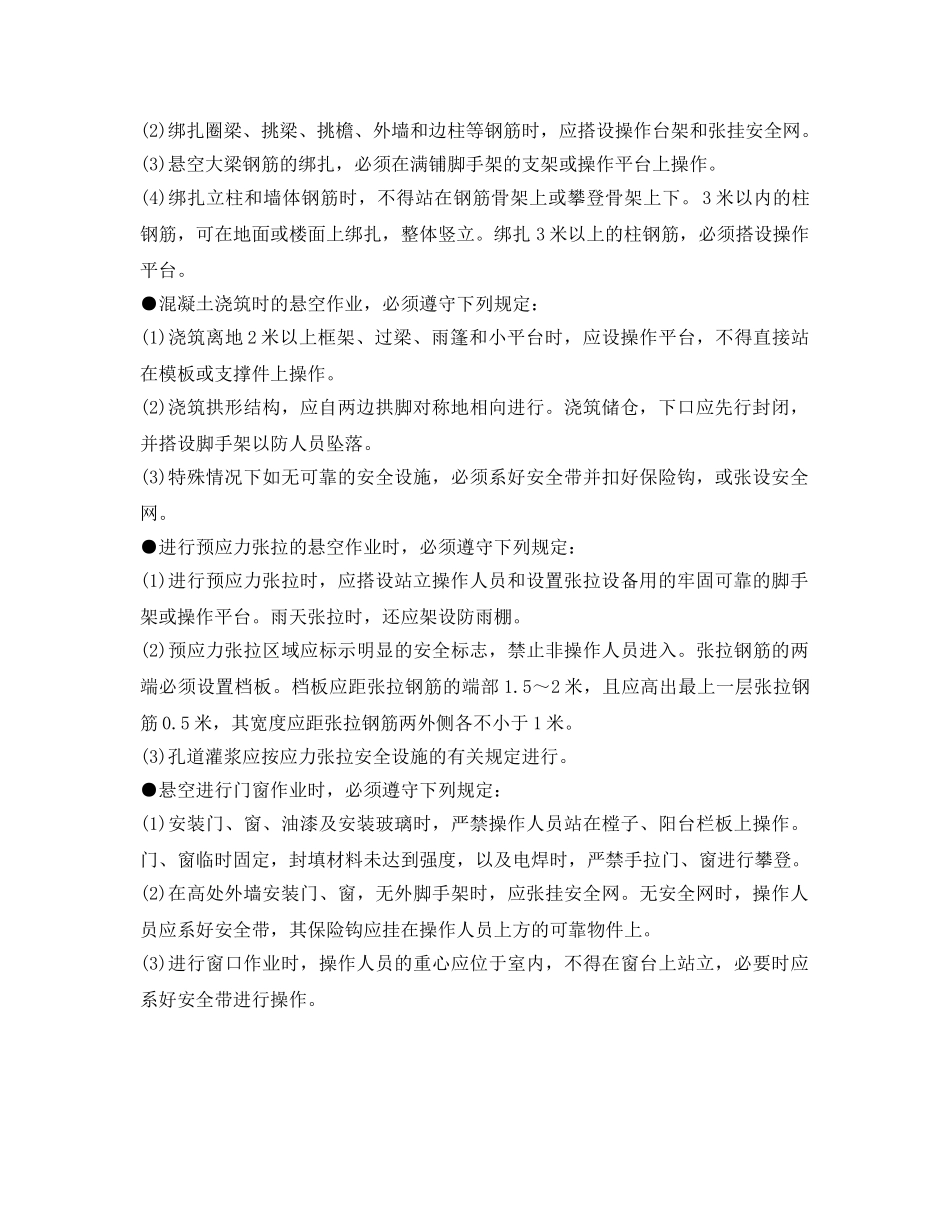

(2)绑扎圈梁、挑梁、挑檐、外墙和边柱等钢筋时,应搭设操作台架和张挂安全网
(3)悬空大梁钢筋的绑扎,必须在满铺脚手架的支架或操作平台上操作
(4)绑扎立柱和墙体钢筋时,不得站在钢筋骨架上或攀登骨架上下
