三、施工组织设计1编制说明、工程概况、施工准备1
1编制说明(1)本文是根据广西融江大埔水利枢纽主体工程土建施工合同文件(合同编号:GX—DPHPS—0001)和目前工程面貌及国家颁布的水电站工程施工技术规范、工程局ISO质量体系文件的有关规定来编制的
(2)投资资金必须足额按时到位
(3)电站各种装置性设备、金属结构、电器、架电线路、预埋件等施工必须不影响土建工程施工进度
(4)本施工组织设计是以2001年元月主体工程开工,2002年11月进行截流,2002年12月第一台机组发电为目标进行编制
(5)各种施工图纸必须按时到位
(6)工程投资计划:因目前施工图纸部份未到位,在施工预算未准确落实的条件下,根据现有资料和实际情况进行工程量及工程投资预(估)算编排
2工程概况1
1说明广西融江大埔水利枢纽主体工程于是1993年9月正式开工,至1998年5月已完成工程的主要面貌及工程量有:右岸1#、2#接头砼重力坝已到▽99~101m高程,3#~6#闸墩已到▽97
5m高程,厂房主机间底板已浇筑1m厚的砼,安装间底板已覆盖0
3m厚的砼,1#、2#导墙有的已达到设计高程,船闸上游导墙及靠船墩已完成
总共完成土石方开挖(或填筑)约87
05×104m3,清淤2
53×104m3,钢筋制安1182t,砼浇筑约12
45×104m3,灌浆13086m
1995年5月后由于种种原因工程被迫停工,1997年11月复工,1998年5月再次停工
2000年11月经过多方的共同努力,融江大埔水利枢纽又恢复建设施工,业主要求大埔水利枢纽尽快投产发电,即利用二期上游围堰进行挡水发电
根据这一建设方案,编制本工程施工组织设计

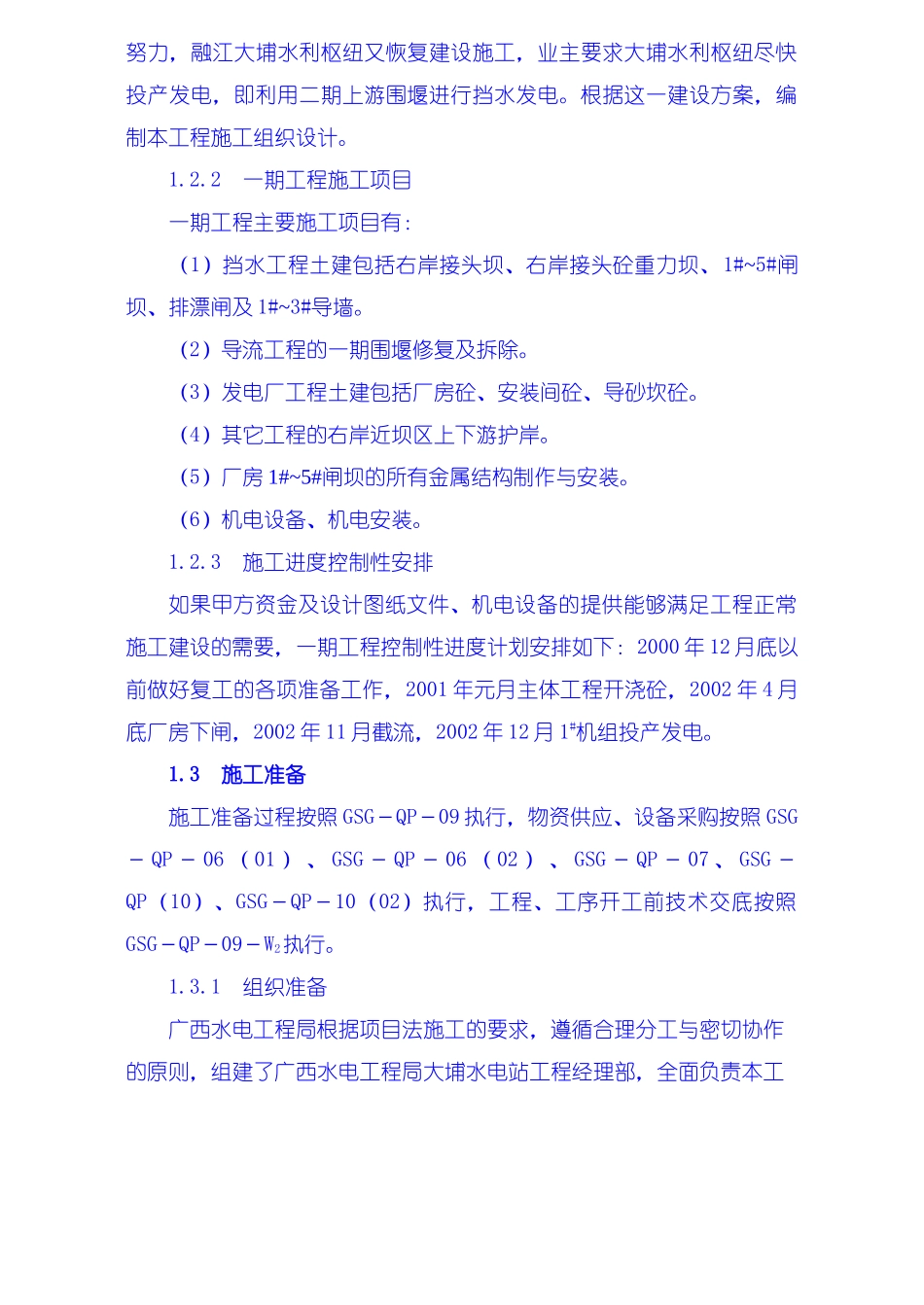

2一期工程施工项目一期工程主要施工项目有:(1)挡水工程土建包括右岸接头坝、右岸接头砼重力坝、1#~5#闸坝、排漂闸及1#~3#导墙
(2)导流工程的一期围堰修复及
