国防大厦工程地下室施工方案工程名称:罗湖区国防大厦工程地址:深圳市草埔翠山路建设单位:深圳市罗湖区武装部施工单位:深圳市建筑工程有限公司编制单位:深圳市建筑工程有限审批单位:深圳市建筑工程公司第八工程处有限公司编制人:审定批准人:技术负责人:技术负责人:编制日期:2002年9月15日审批日期:年月日监理公司位(公章)审批人:(或建设单位)2002年月日第一章地下室底板施工第一节工程概况国防大厦工程地下室底板标高为-5
200∽-6
400,承台高度为1200及2200,底板厚度为500∽600,总的混凝土量为1750立方米
地下室承台、地梁模板采用砖胎膜
混凝土浇捣采用两台砼泵,一台塔吊配合进行浇捣
地下室底板、承台、基础梁、地下室外墙砼强度为C30、S8,该部位的砼水泥宜用425矿渣水泥
要求砼配合比中掺粉煤灰和减水剂,地下室底板及基础梁、外墙顶板掺加杜拉纤维
本工程设计有一道后浇带,因后浇带之后第二块底板混凝土量只有400立方米,我项目部拟一次性浇捣完毕并加强养护,中间留一道后浇带

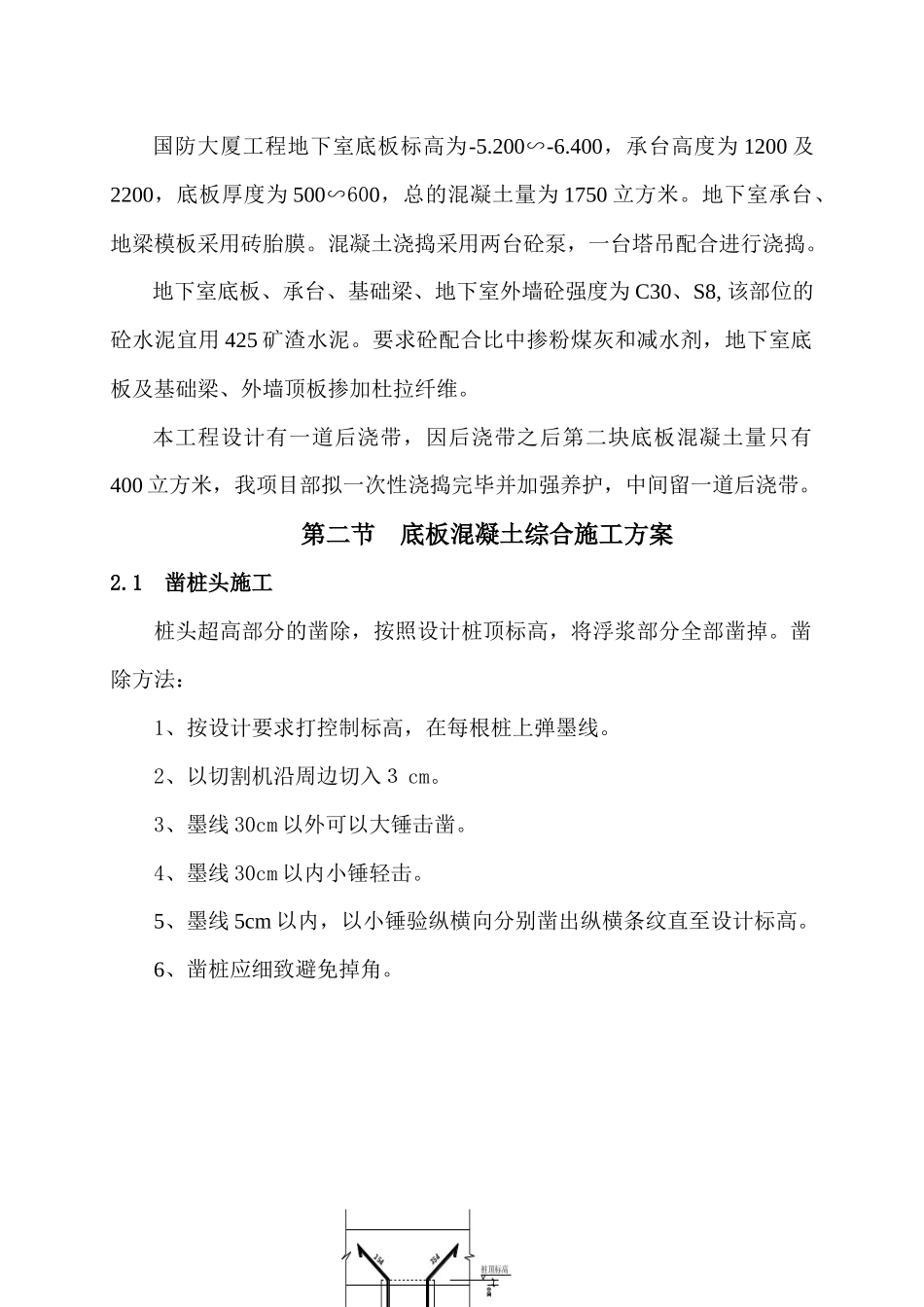

第二节底板混凝土综合施工方案2
1凿桩头施工桩头超高部分的凿除,按照设计桩顶标高,将浮浆部分全部凿掉
凿除方法:1、按设计要求打控制标高,在每根桩上弹墨线
2、以切割机沿周边切入3cm
3、墨线30cm以外可以大锤击凿
4、墨线30cm以内小锤轻击
5、墨线5cm以内,以小锤验纵横向分别凿出纵横条纹直至设计标高
6、凿桩应细致避免掉角

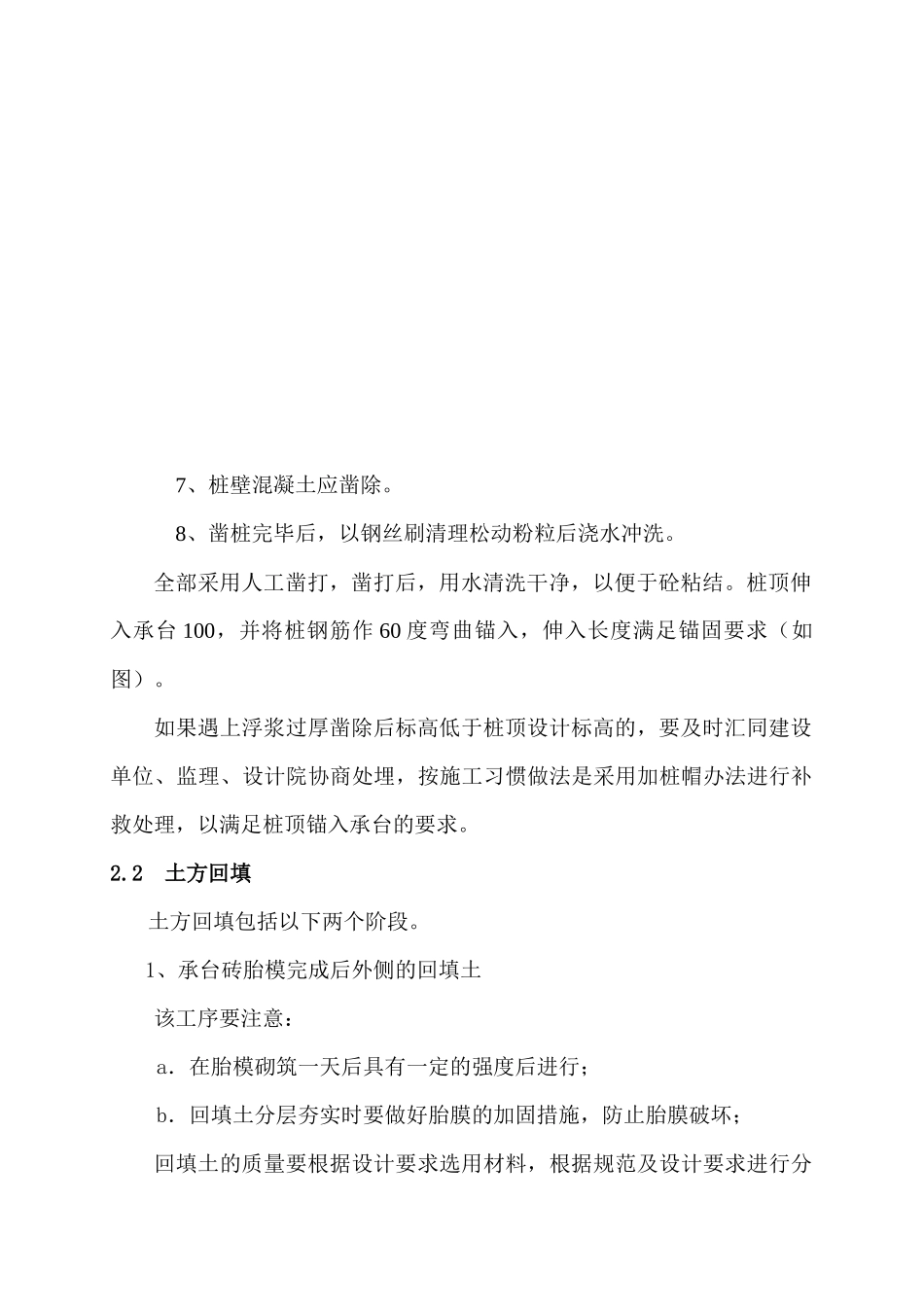

7、桩壁混凝土应凿除
8、凿桩完毕后,以钢丝刷清理松动粉粒后浇水冲洗
全部采用人工凿打,凿打后,用水清洗干净,以便于砼粘结
桩顶伸入承台100,并将桩钢筋作60度弯曲锚入,伸入长度满足锚固要求(如图)
如果遇上浮浆过厚凿除后标高低于桩顶设计标高的,要及时汇同建设单位、监理、设计院协商处埋,按施工习惯做法是采用加桩帽办法进行补救处理,以满足桩顶锚入承台的要求
