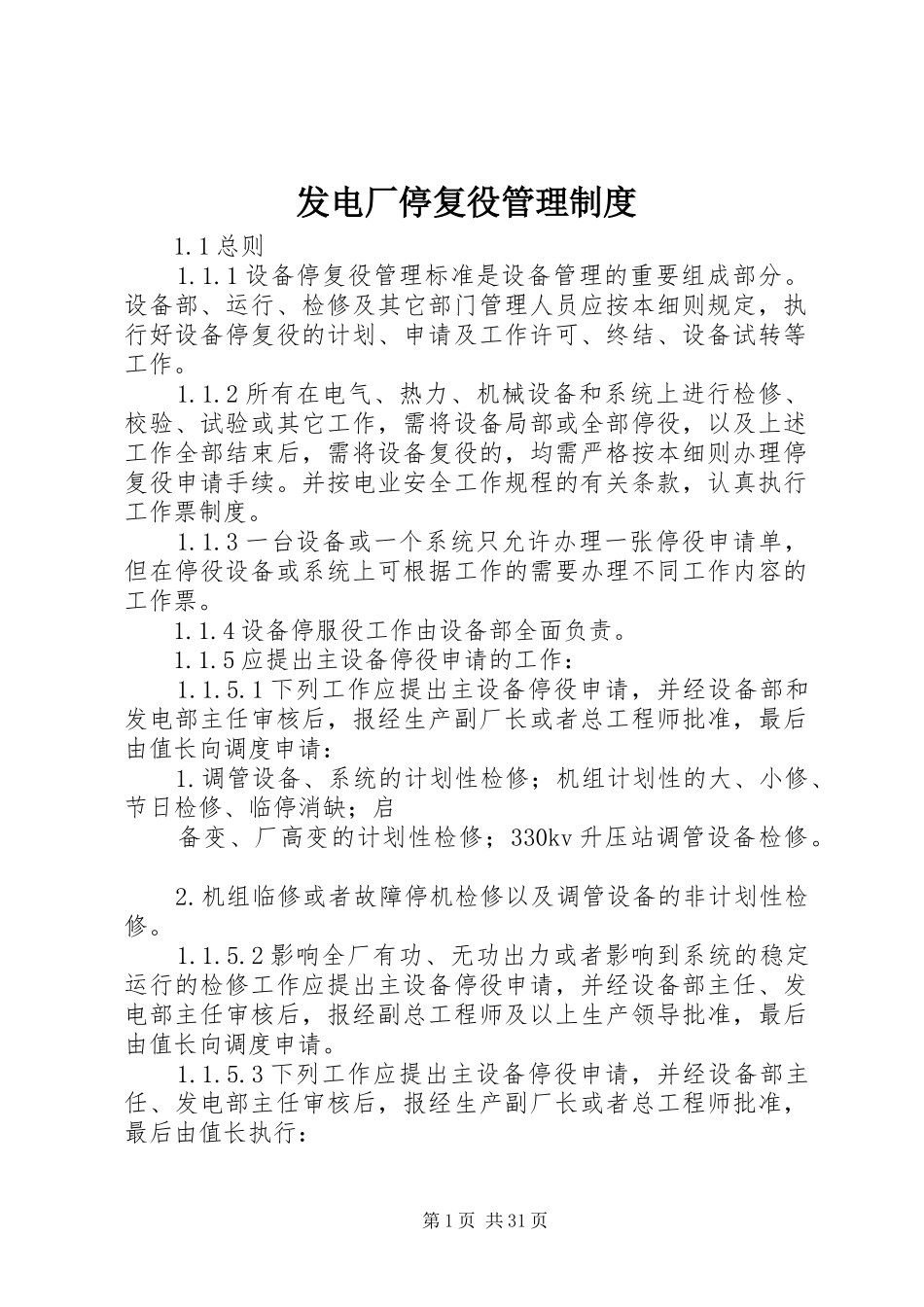

发电厂停复役管理制度1
1设备停复役管理标准是设备管理的重要组成部分
设备部、运行、检修及其它部门管理人员应按本细则规定,执行好设备停复役的计划、申请及工作许可、终结、设备试转等工作
2所有在电气、热力、机械设备和系统上进行检修、校验、试验或其它工作,需将设备局部或全部停役,以及上述工作全部结束后,需将设备复役的,均需严格按本细则办理停复役申请手续
并按电业安全工作规程的有关条款,认真执行工作票制度
3一台设备或一个系统只允许办理一张停役申请单,但在停役设备或系统上可根据工作的需要办理不同工作内容的工作票
4设备停服役工作由设备部全面负责
5应提出主设备停役申请的工作:1
1下列工作应提出主设备停役申请,并经设备部和发电部主任审核后,报经生产副厂长或者总工程师批准,最后由值长向调度申请:1
调管设备、系统的计划性检修;机组计划性的大、小修、节日检修、临停消缺;启备变、厂高变的计划性检修;330kv升压站调管设备检修
机组临修或者故障停机检修以及调管设备的非计划性检修
2影响全厂有功、无功出力或者影响到系统的稳定运行的检修工作应提出主设备停役申请,并经设备部主任、发电部主任审核后,报经副总工程师及以上生产领导批准,最后由值长向调度申请

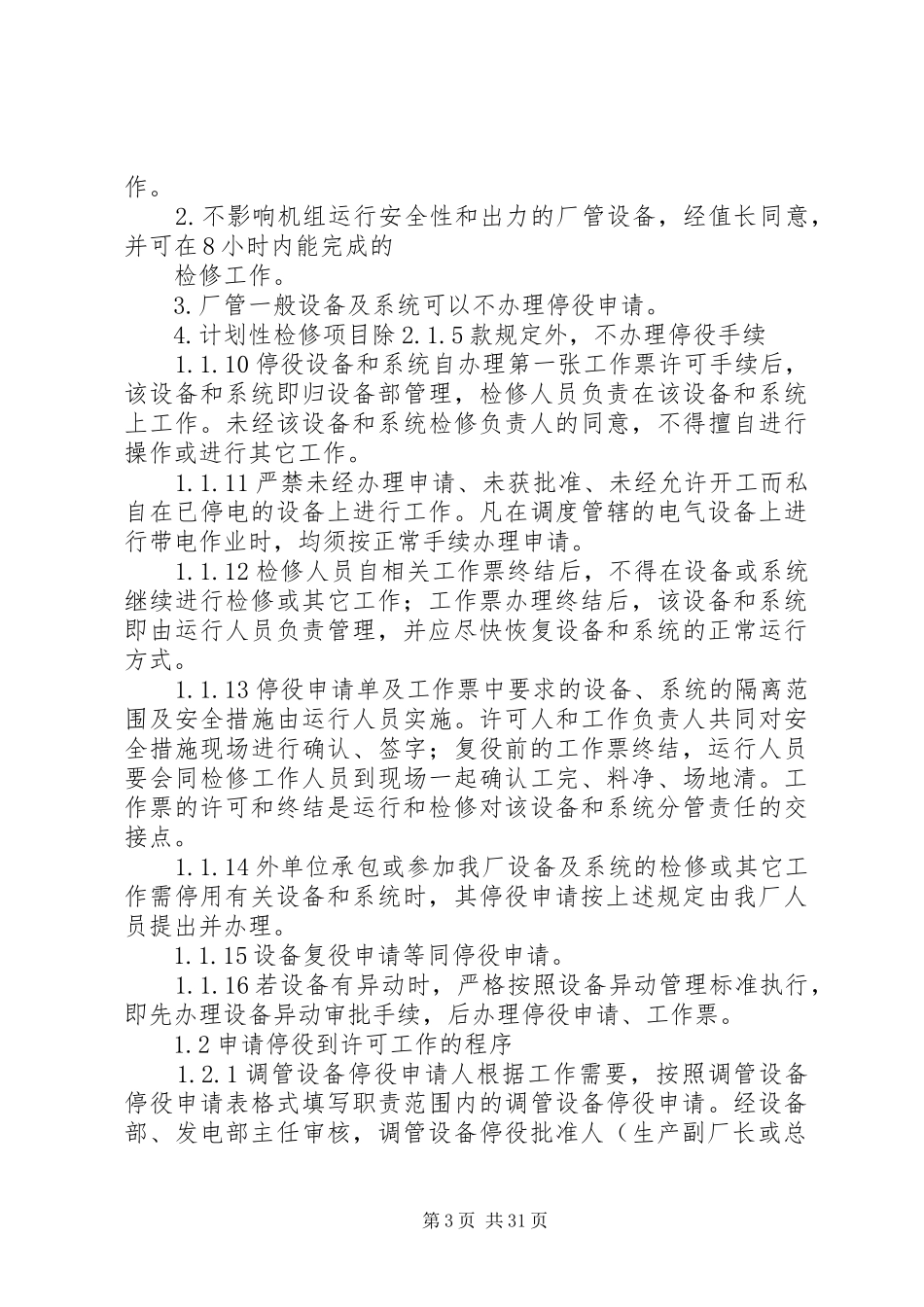

3下列工作应提出主设备停役申请,并经设备部主任、发电部主任审核后,报经生产副厂长或者总工程师批准,最后由值长执行:第1页共31页1

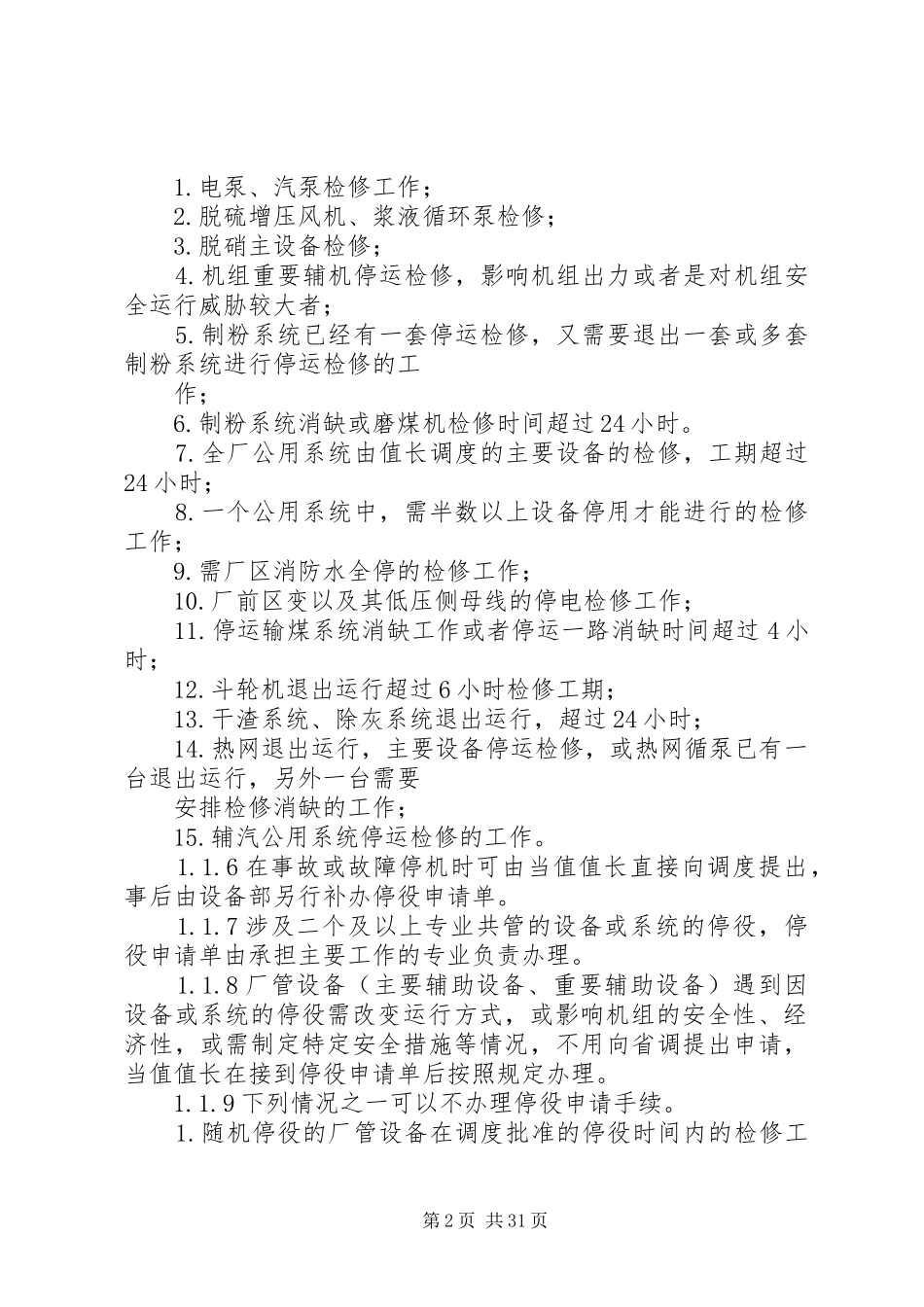

电泵、汽泵检修工作;2
脱硫增压风机、浆液循环泵检修;3
脱硝主设备检修;4
机组重要辅机停运检修,影响机组出力或者是对机组安全运行威胁较大者;5
制粉系统已经有一套停运检修,又需要退出一套或多套制粉系统进行停运检修的工作;6
制粉系统消缺或磨煤机检修时间超过24小时
全厂公用系统由值长调度的主要设备的检修,工期超过24小时;8
