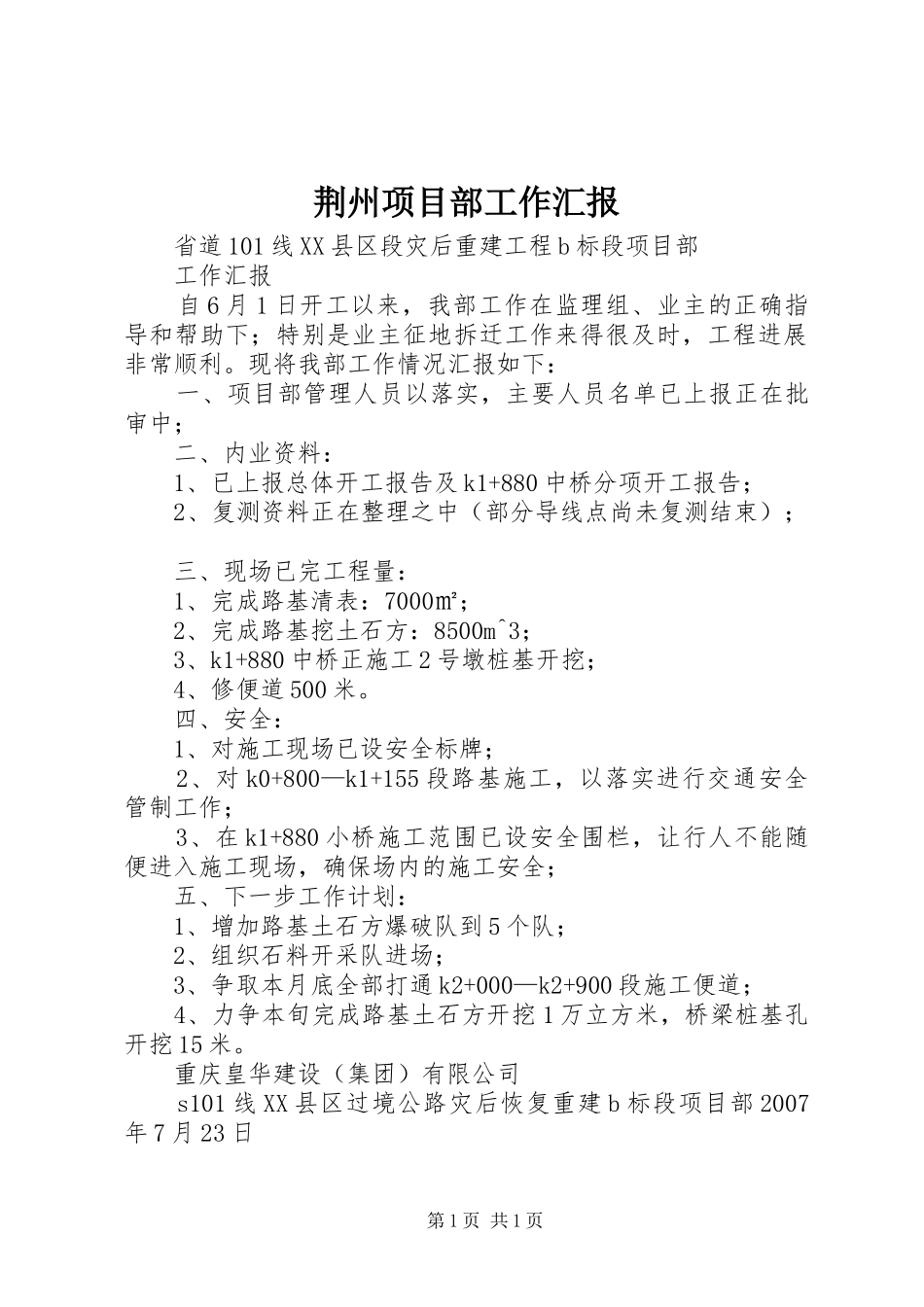

荆州项目部工作汇报省道101线XX县区段灾后重建工程b标段项目部工作汇报自6月1日开工以来,我部工作在监理组、业主的正确指导和帮助下;特别是业主征地拆迁工作来得很及时,工程进展非常顺利。现将我部工作情况汇报如下:一、项目部管理人员以落实,主要人员名单已上报正在批审中;二、内业资料:1、已上报总体开工报告及k1+880中桥分项开工报告;2、复测资料正在整理之中(部分导线点尚未复测结束);三、现场已完工程量:1、完成路基清表:7000㎡;2、完成路基挖土石方:8500m^3;3、k1+880中桥正施工2号墩桩基开挖;4、修便道500米。四、安全:1、对施工现场已设安全标牌;2、对k0+800—k1+155段路基施工,以落实进行交通安全管制工作;3、在k1+880小桥施工范围已设安全围栏,让行人不能随便进入施工现场,确保场内的施工安全;五、下一步工作计划:1、增加路基土石方爆破队到5个队;2、组织石料开采队进场;3、争取本月底全部打通k2+000—k2+900段施工便道;4、力争本旬完成路基土石方开挖1万立方米,桥梁桩基孔开挖15米。重庆皇华建设(集团)有限公司s101线XX县区过境公路灾后恢复重建b标段项目部2007年7月23日第1页共1页
