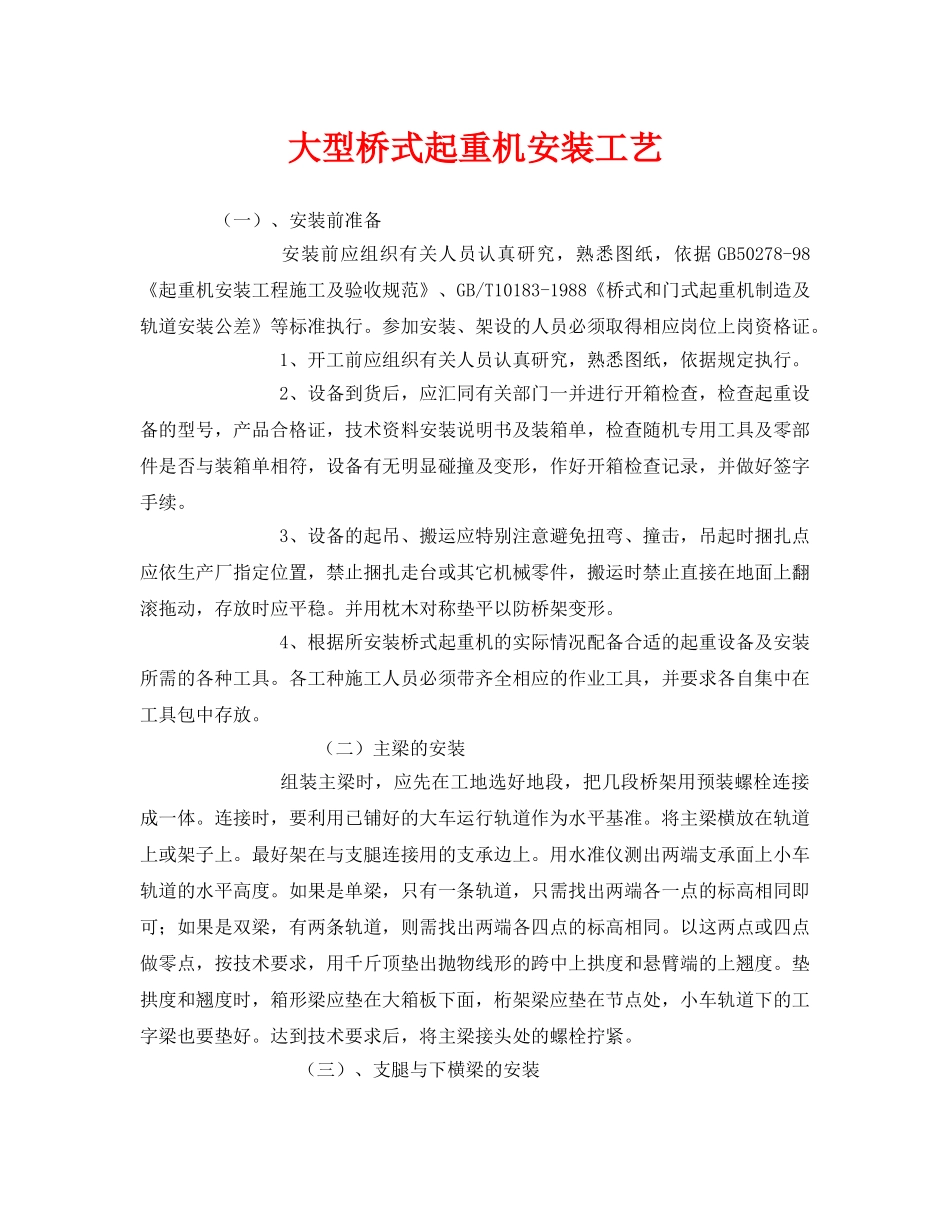

大型桥式起重机安装工艺(一)、安装前准备安装前应组织有关人员认真研究,熟悉图纸,依据GB50278-98《起重机安装工程施工及验收规范》、GB/T10183-1988《桥式和门式起重机制造及轨道安装公差》等标准执行
参加安装、架设的人员必须取得相应岗位上岗资格证
1、开工前应组织有关人员认真研究,熟悉图纸,依据规定执行
2、设备到货后,应汇同有关部门一并进行开箱检查,检查起重设备的型号,产品合格证,技术资料安装说明书及装箱单,检查随机专用工具及零部件是否与装箱单相符,设备有无明显碰撞及变形,作好开箱检查记录,并做好签字手续
3、设备的起吊、搬运应特别注意避免扭弯、撞击,吊起时捆扎点应依生产厂指定位置,禁止捆扎走台或其它机械零件,搬运时禁止直接在地面上翻滚拖动,存放时应平稳
并用枕木对称垫平以防桥架变形
4、根据所安装桥式起重机的实际情况配备合适的起重设备及安装所需的各种工具
各工种施工人员必须带齐全相应的作业工具,并要求各自集中在工具包中存放
(二)主梁的安装组装主梁时,应先在工地选好地段,把几段桥架用预装螺栓连接成一体
连接时,要利用已铺好的大车运行轨道作为水平基准
将主梁横放在轨道上或架子上
最好架在与支腿连接用的支承边上
用水准仪测出两端支承面上小车轨道的水平高度
如果是单梁,只有一条轨道,只需找出两端各一点的标高相同即可;如果是双梁,有两条轨道,则需找出两端各四点的标高相同
以这两点或四点做零点,按技术要求,用千斤顶垫出抛物线形的跨中上拱度和悬臂端的上翘度
垫拱度和翘度时,箱形梁应垫在大箱板下面,桁架梁应垫在节点处,小车轨道下的工字梁也要垫好
达到技术要求后,将主梁接头处的螺栓拧紧

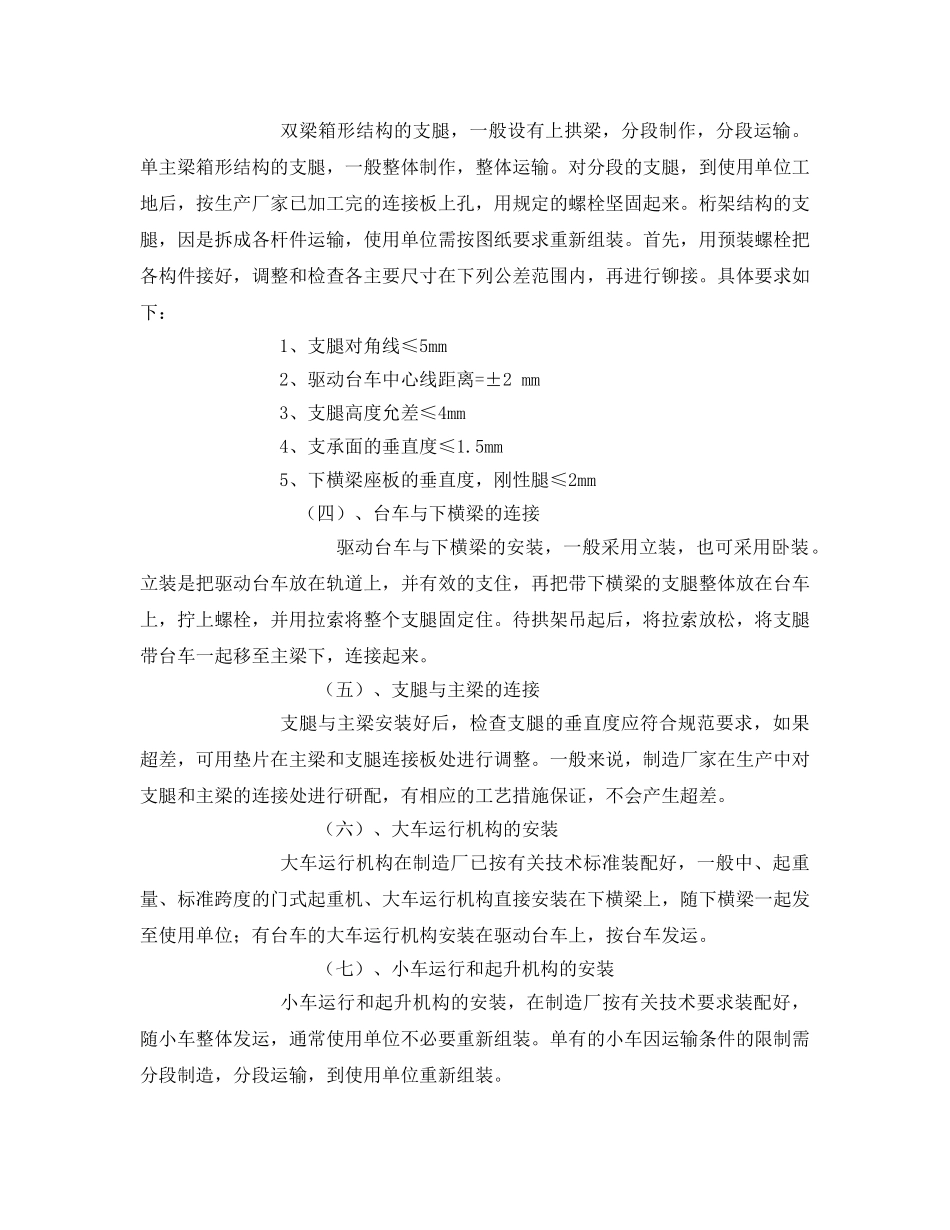

(三)、支腿与下横梁的安装双梁箱形结构的支腿,一般设有上拱梁,分段制作,分段运输
单主梁箱形结构的支腿,一般整体制作,整体运输
对分段的支腿,到使用单位工地后,按生产厂家已加工完的连接板
