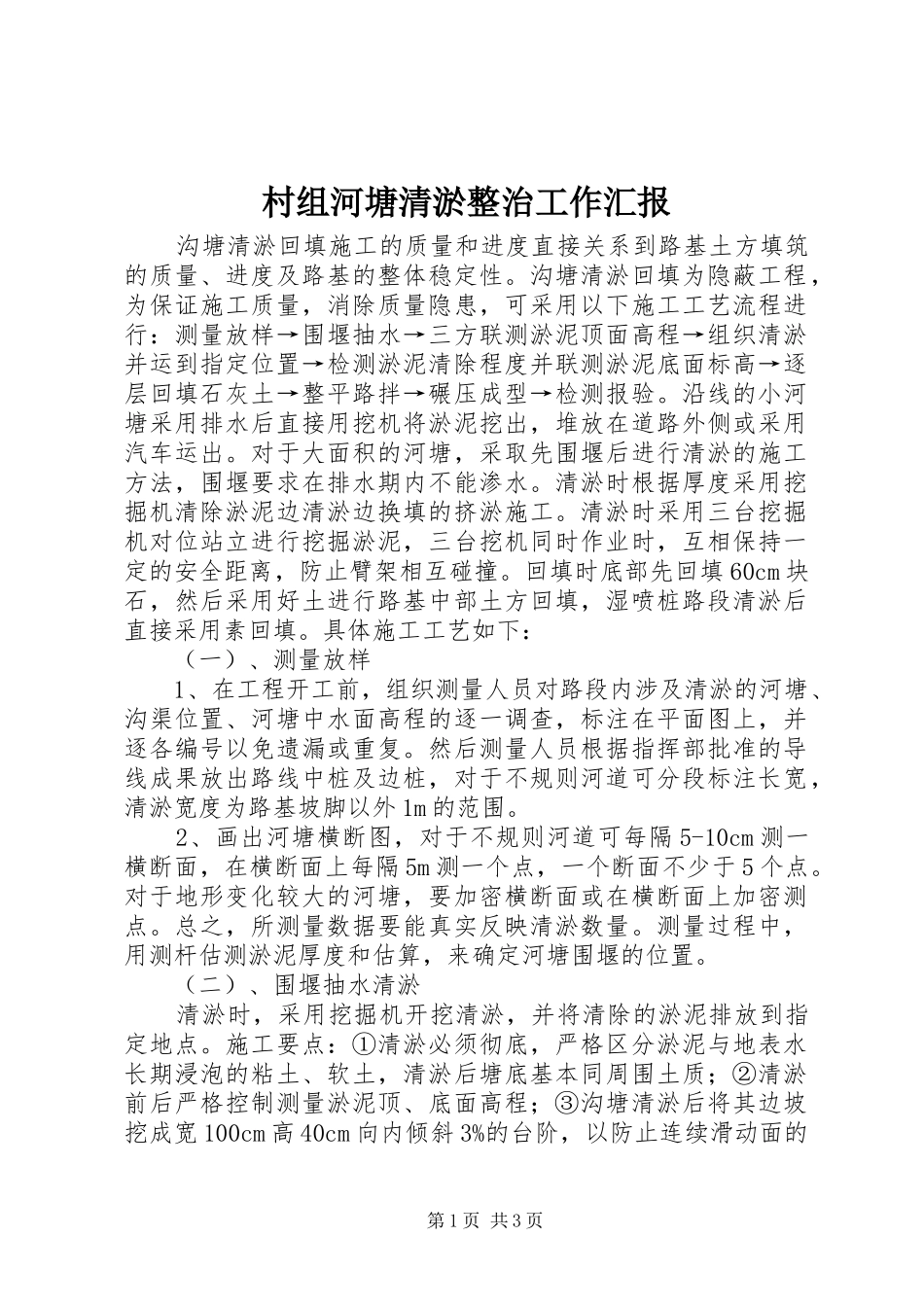

村组河塘清淤整治工作汇报沟塘清淤回填施工的质量和进度直接关系到路基土方填筑的质量、进度及路基的整体稳定性
沟塘清淤回填为隐蔽工程,为保证施工质量,消除质量隐患,可采用以下施工工艺流程进行:测量放样→围堰抽水→三方联测淤泥顶面高程→组织清淤并运到指定位置→检测淤泥清除程度并联测淤泥底面标高→逐层回填石灰土→整平路拌→碾压成型→检测报验
沿线的小河塘采用排水后直接用挖机将淤泥挖出,堆放在道路外侧或采用汽车运出
对于大面积的河塘,采取先围堰后进行清淤的施工方法,围堰要求在排水期内不能渗水
清淤时根据厚度采用挖掘机清除淤泥边清淤边换填的挤淤施工
清淤时采用三台挖掘机对位站立进行挖掘淤泥,三台挖机同时作业时,互相保持一定的安全距离,防止臂架相互碰撞
回填时底部先回填60cm块石,然后采用好土进行路基中部土方回填,湿喷桩路段清淤后直接采用素回填
具体施工工艺如下:(一)、测量放样1、在工程开工前,组织测量人员对路段内涉及清淤的河塘、沟渠位置、河塘中水面高程的逐一调查,标注在平面图上,并逐各编号以免遗漏或重复
然后测量人员根据指挥部批准的导线成果放出路线中桩及边桩,对于不规则河道可分段标注长宽,清淤宽度为路基坡脚以外1m的范围
2、画出河塘横断图,对于不规则河道可每隔5-10cm测一横断面,在横断面上每隔5m测一个点,一个断面不少于5个点
对于地形变化较大的河塘,要加密横断面或在横断面上加密测点
总之,所测量数据要能真实反映清淤数量
测量过程中,用测杆估测淤泥厚度和估算,来确定河塘围堰的位置
(二)、围堰抽水清淤清淤时,采用挖掘机开挖清淤,并将清除的淤泥排放到指定地点
施工要点:①清淤必须彻底,严格区分淤泥与地表水长期浸泡的粘土、软土,清淤后塘底基本同周围土质;②清淤前后严格控制测量淤泥顶、底面高程;③沟塘清淤后将其边坡挖成宽100cm高40cm向内倾斜3%的台阶,以防止连续滑动面的第1
