第二节土方工程1

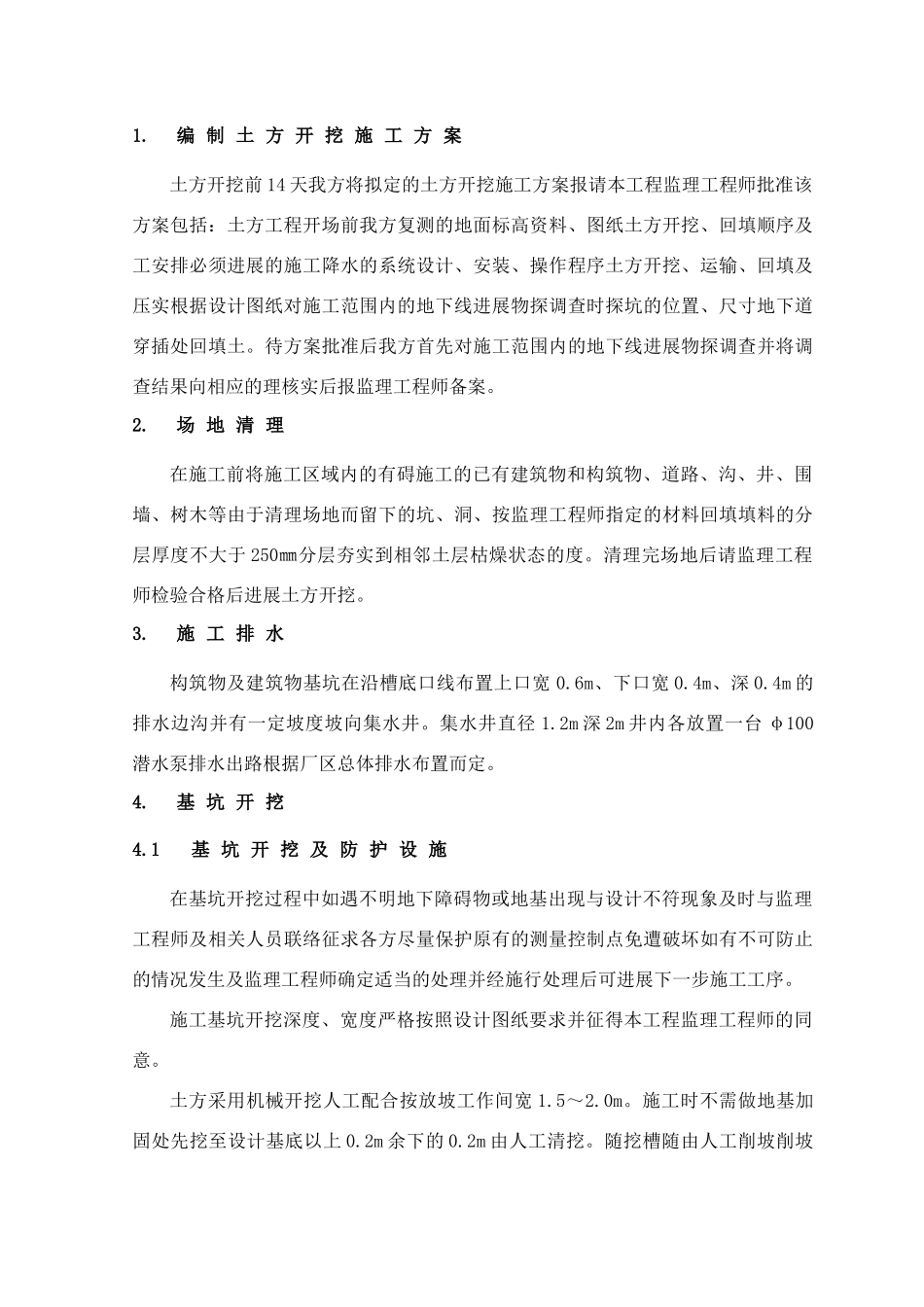

编制土方开挖施工方案
1基坑开挖及防护设施
编制土方开挖施工方案土方开挖前14天我方将拟定的土方开挖施工方案报请本工程监理工程师批准该方案包括:土方工程开场前我方复测的地面标高资料、图纸土方开挖、回填顺序及工安排必须进展的施工降水的系统设计、安装、操作程序土方开挖、运输、回填及压实根据设计图纸对施工范围内的地下线进展物探调查时探坑的位置、尺寸地下道穿插处回填土
待方案批准后我方首先对施工范围内的地下线进展物探调查并将调查结果向相应的理核实后报监理工程师备案
场地清理在施工前将施工区域内的有碍施工的已有建筑物和构筑物、道路、沟、井、围墙、树木等由于清理场地而留下的坑、洞、按监理工程师指定的材料回填填料的分层厚度不大于250㎜分层夯实到相邻土层枯燥状态的度
清理完场地后请监理工程师检验合格后进展土方开挖
施工排水构筑物及建筑物基坑在沿槽底口线布置上口宽0
6m、下口宽0
4m的排水边沟并有一定坡度坡向集水井
集水井直径1
2m深2m井内各放置一台φ100潜水泵排水出路根据厂区总体
