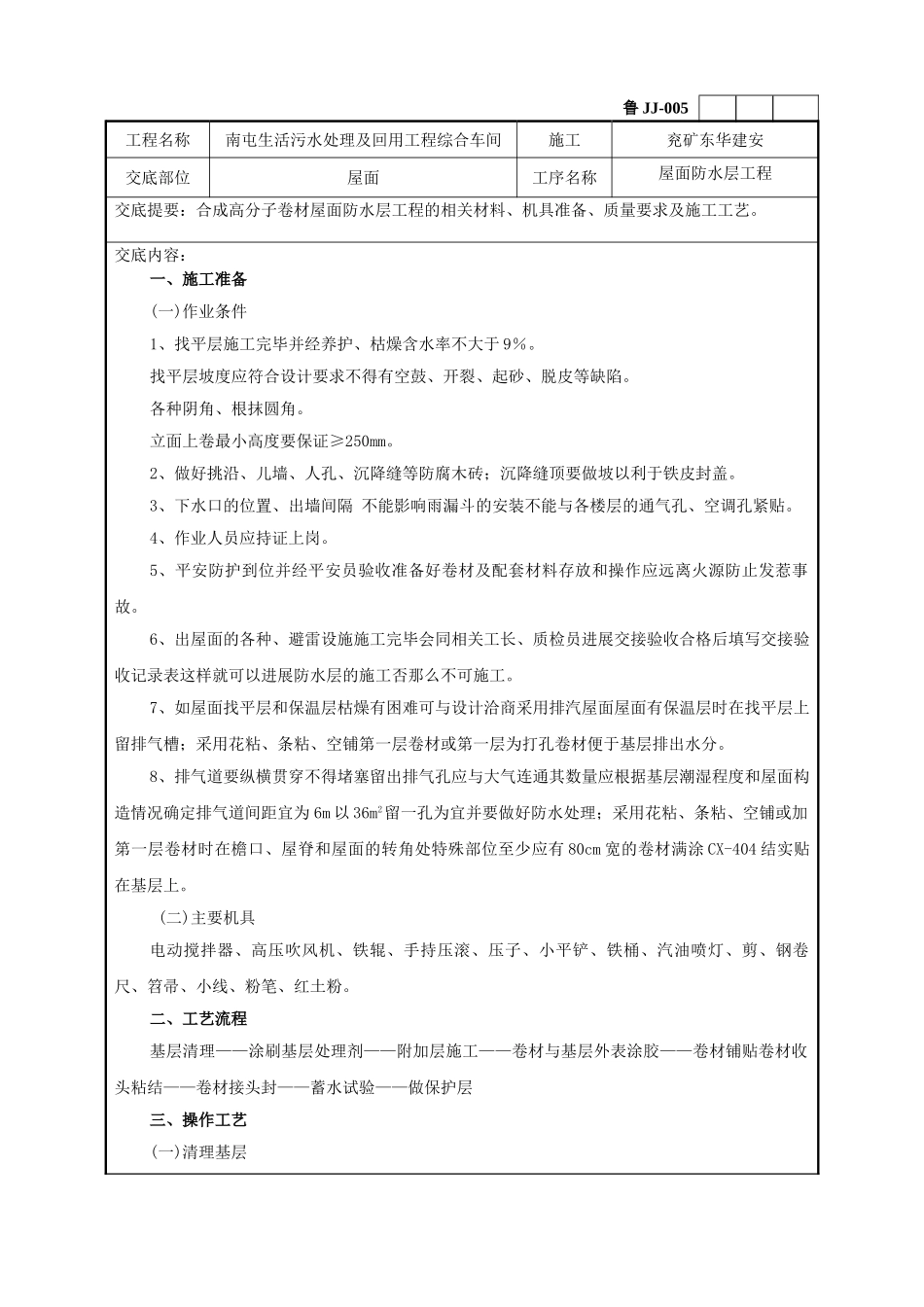

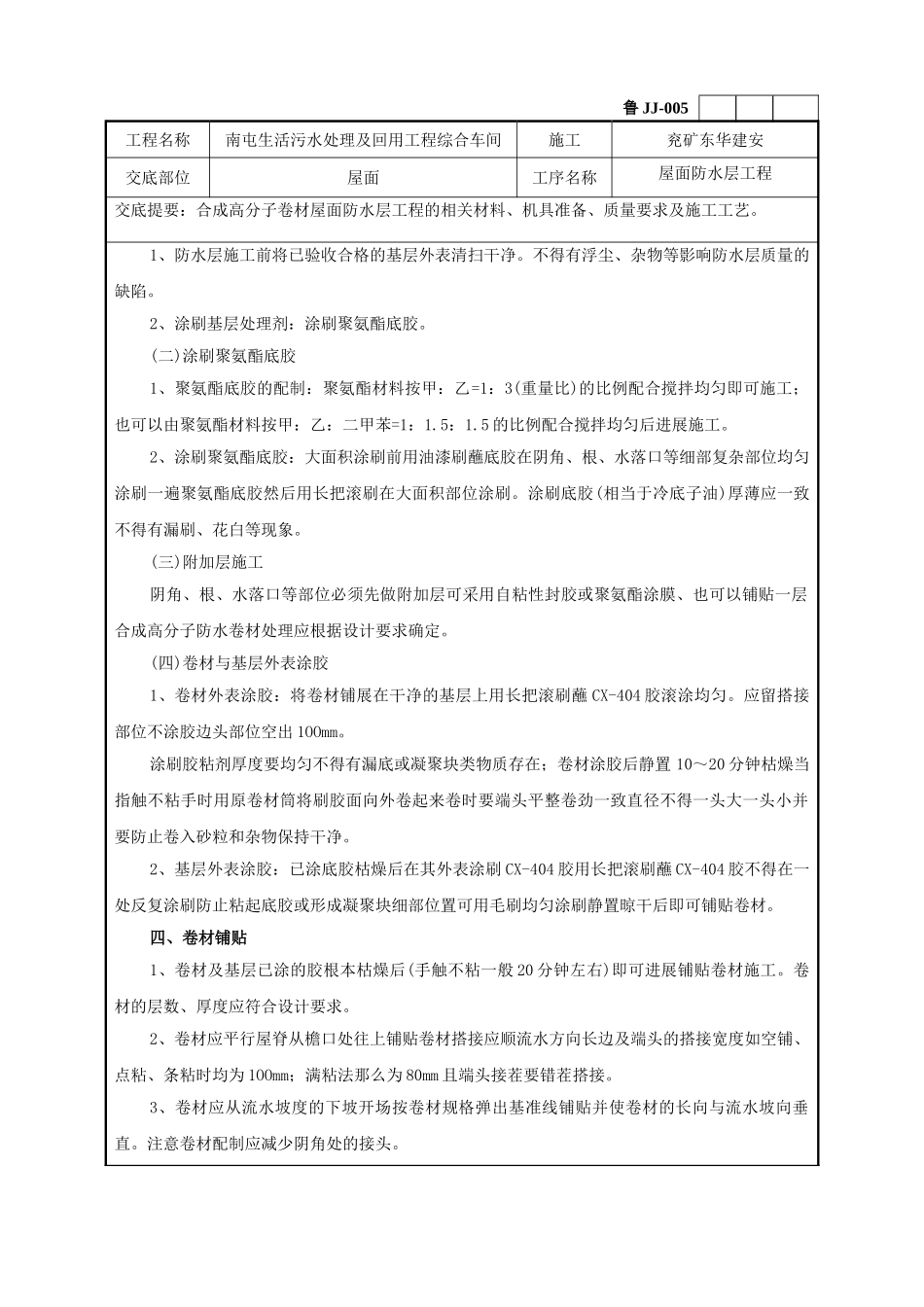

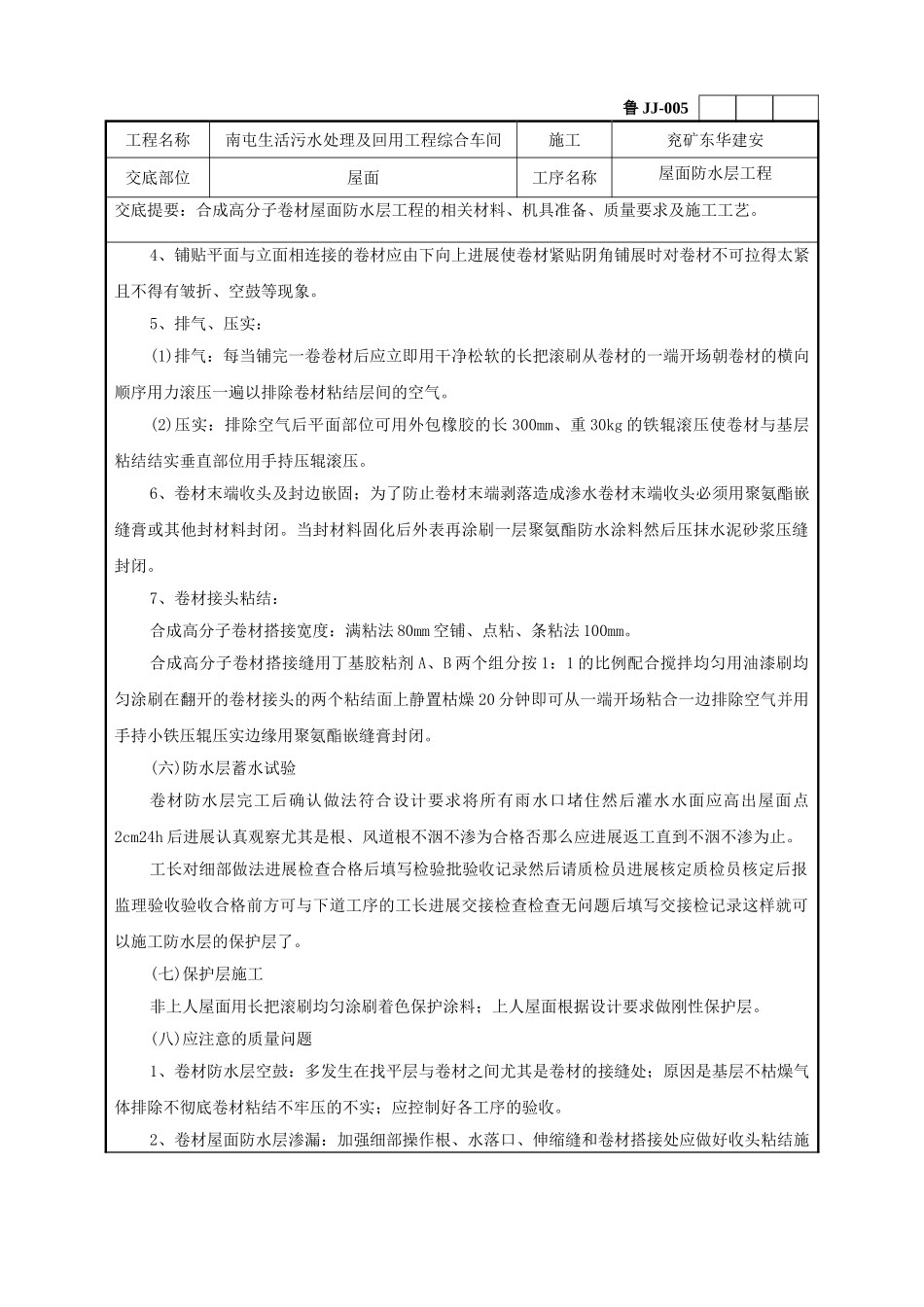

鲁JJ-005工程名称南屯生活污水处理及回用工程综合车间施工兖矿东华建安交底部位屋面工序名称屋面防水层工程交底提要:合成高分子卷材屋面防水层工程的相关材料、机具准备、质量要求及施工工艺
交底内容:一、施工准备(一)作业条件1、找平层施工完毕并经养护、枯燥含水率不大于9%
找平层坡度应符合设计要求不得有空鼓、开裂、起砂、脱皮等缺陷
各种阴角、根抹圆角
立面上卷最小高度要保证≥250mm
2、做好挑沿、儿墙、人孔、沉降缝等防腐木砖;沉降缝顶要做坡以利于铁皮封盖
3、下水口的位置、出墙间隔不能影响雨漏斗的安装不能与各楼层的通气孔、空调孔紧贴
4、作业人员应持证上岗
5、平安防护到位并经平安员验收准备好卷材及配套材料存放和操作应远离火源防止发惹事故
6、出屋面的各种、避雷设施施工完毕会同相关工长、质检员进展交接验收合格后填写交接验收记录表这样就可以进展防水层的施工否那么不可施工
7、如屋面找平层和保温层枯燥有困难可与设计洽商采用排汽屋面屋面有保温层时在找平层上留排气槽;采用花粘、条粘、空铺第一层卷材或第一层为打孔卷材便于基层排出水分
8、排气道要纵横贯穿不得堵塞留出排气孔应与大气连通其数量应根据基层潮湿程度和屋面构造情况确定排气道间距宜为6m以36m2留一孔为宜并要做好防水处理;采用花粘、条粘、空铺或加第一层卷材时在檐口、屋脊和屋面的转角处特殊部位至少应有80cm宽的卷材满涂CX-404结实贴在基层上
(二)主要机具电动搅拌器、高压吹风机、铁辊、手持压滚、压子、小平铲、铁桶、汽油喷灯、剪、钢卷尺、笤帚、小线、粉笔、红土粉
二、工艺流程基层清理——涂刷基层处理剂——附加层施工——卷材与基层外表涂胶——卷材铺贴卷材收头粘结——卷材接头封——蓄水试验——做保护层三、操作工艺(一)清理基层鲁JJ-005工程名称南屯生活污水处理及回用工程综合车间施工兖矿东华建安交底部位屋面工序名称屋面防水层
