道及设备防腐工艺〔115—1998〕11范围本工艺适用于室内外道、设备和容器的防腐工程
22施工准备2
1材料要求防锈漆、面漆、沥青等应有出厂合格证
稀释剂:汽油、煤油、醇酸稀料、松香水、酒精等
其它材料:高岭土、七级石棉、石灰石粉或滑石粉、玻璃丝布、矿棉纸、油毡、牛皮纸、塑料布等
2主要机具:机具:喷、空压机、金钢砂轮、砂布、砂纸、刷子、棉丝、沥青锅等
工具:刮、锉、钢丝刷、砂布、砂纸、刷子、棉丝、沥青锅等
3作业条件:有码放材、设备、容器及进展防腐操作的场地施工环境温度在5℃以上且通风良好无煤烟、灰尘及水汽等
气温在5℃以下施工要采取冬施措施
3操作工艺3
1工艺流程:道、设备及容器清理→道、设备及容器防腐刷油3
2道、设备及容器清理、除锈:3
1人工除锈:用刮、锉将道、设备及容器外表的氧化皮、铸砂除掉再用钢丝刷将道、设备及容器外表的浮锈除去然后用砂纸磨光最后用棉丝将其擦净
2机械除锈:先用刮、锉将道外表的氧化皮、铸砂去掉
然后一人在除锈机前一人在除锈机后将道放在除锈机反复除锈直至露出金属本色为止
在刷油前用棉丝再擦一遍将其外表的浮灰等去掉
3道、设备及容器防腐刷油:道、设备及容器防腐刷油一般按设计要求进展防腐刷油当设计无要求时应按以下规定进展:明装道、设备及容器必须先刷一道防锈漆待交工前再刷两道面漆
如有保温和防结露要求应刷两道防锈漆
暗装道、设备及容器刷两道防锈漆第二道防锈漆必须待第一道漆干透后再刷
且防锈漆稠度要适宜

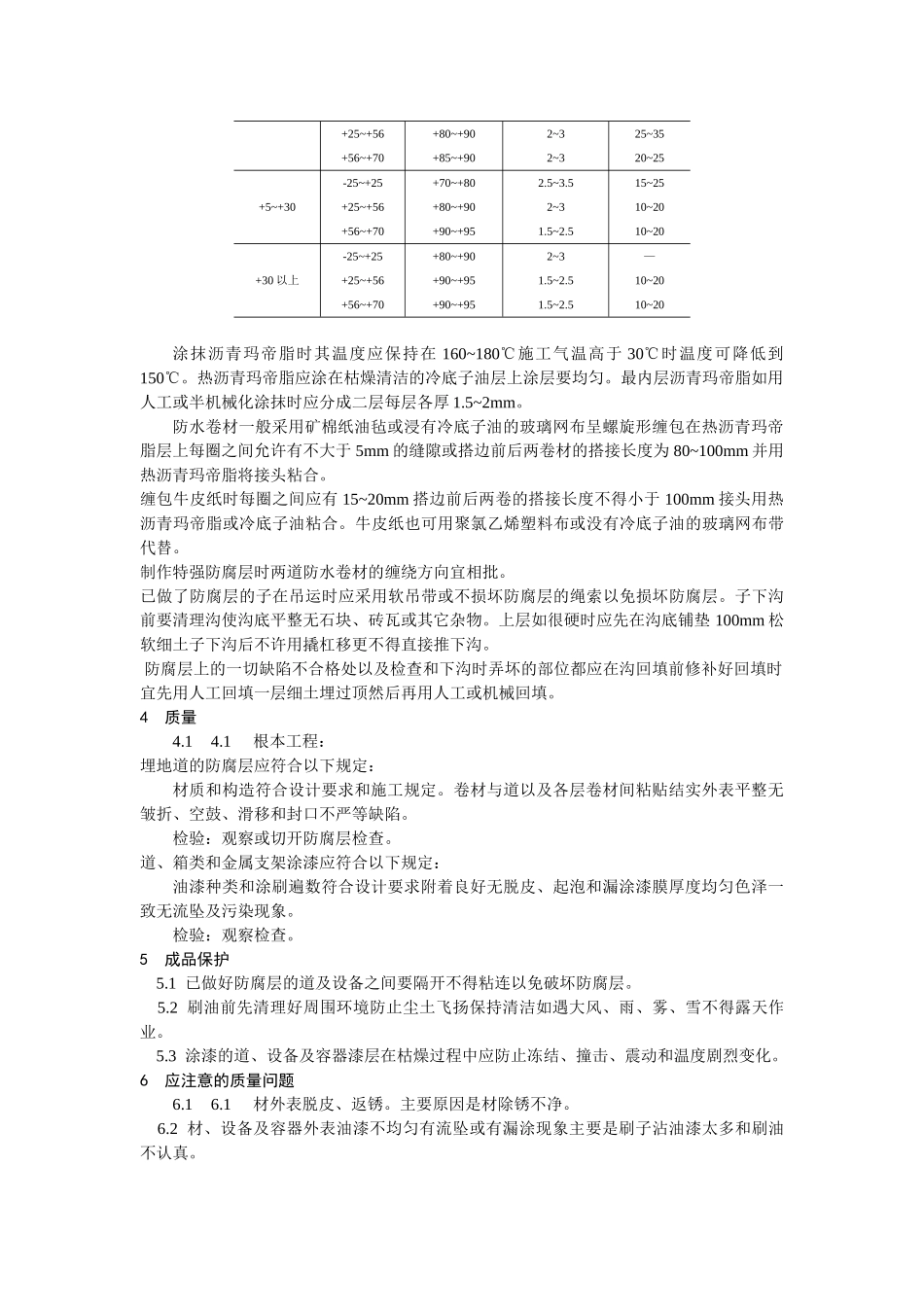

埋地道做防腐层时其外壁防腐层的做法可按表1-39的规定进展
当冬季施工时宜用橡胶溶剂油或航空汽油溶化30甲或30乙石油沥青
其重量比∶沥青∶汽油=1∶2
道防腐层种类表1-39防腐层层次〔从金属外表起〕正常防腐层加强防腐层特加强防腐层12冷底子油沥青涂层冷底子油沥青涂层冷底子油沥青涂层34567防腐层厚度不小于〔m
