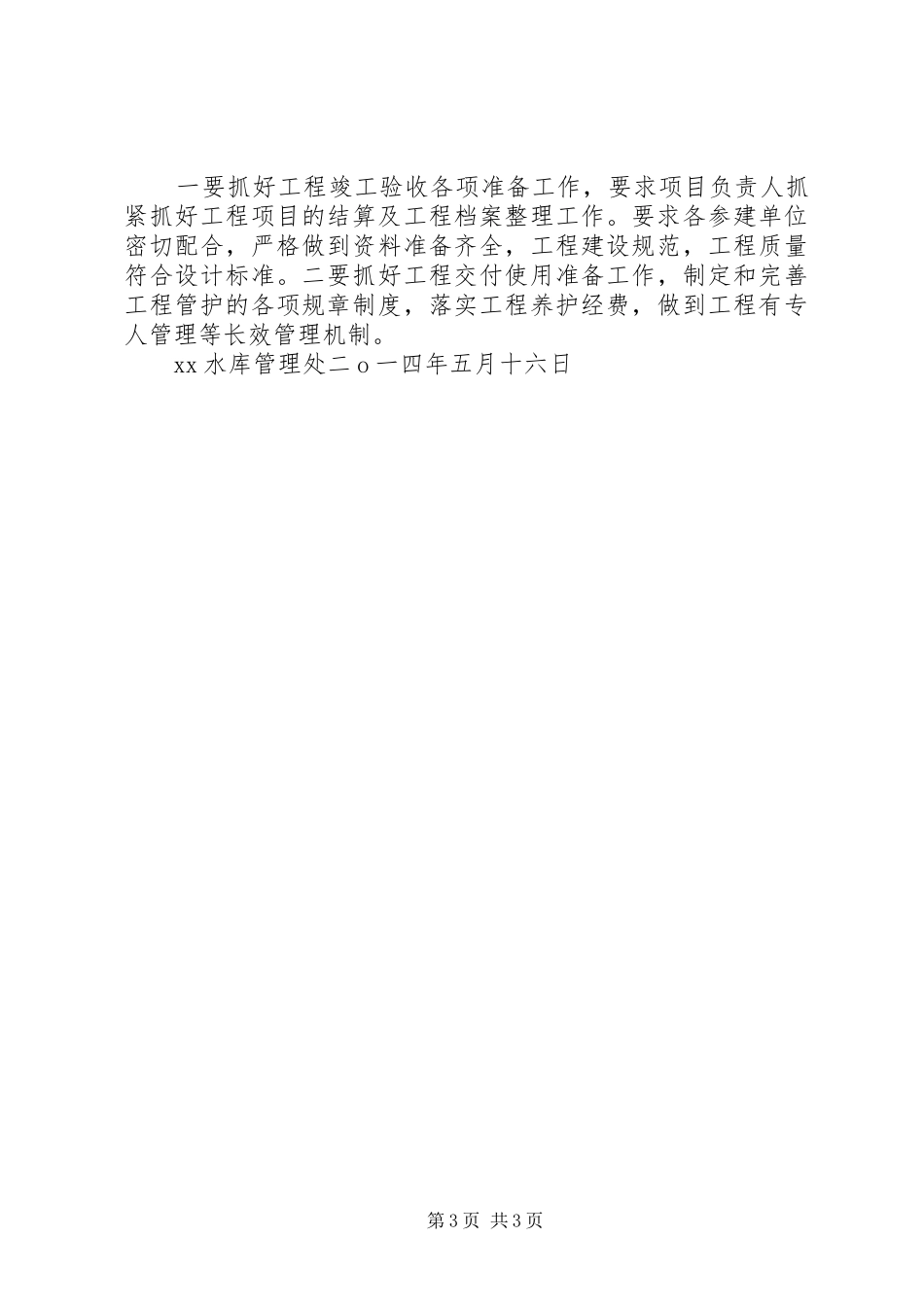

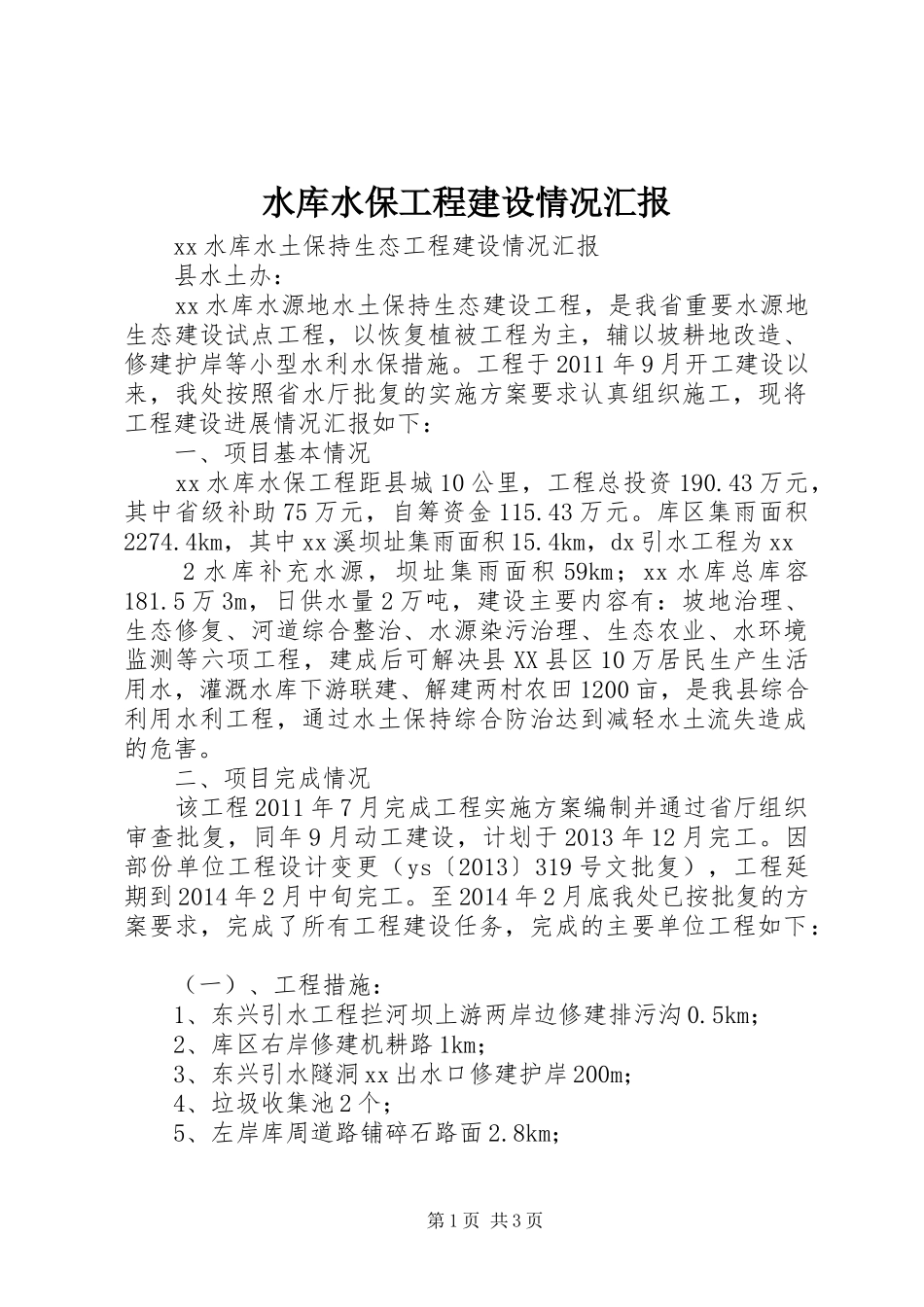

水库水保工程建设情况汇报xx水库水土保持生态工程建设情况汇报县水土办:xx水库水源地水土保持生态建设工程,是我省重要水源地生态建设试点工程,以恢复植被工程为主,辅以坡耕地改造、修建护岸等小型水利水保措施
工程于2011年9月开工建设以来,我处按照省水厅批复的实施方案要求认真组织施工,现将工程建设进展情况汇报如下:一、项目基本情况xx水库水保工程距县城10公里,工程总投资190
43万元,其中省级补助75万元,自筹资金115
库区集雨面积2274
4km,其中xx溪坝址集雨面积15
4km,dx引水工程为xx2水库补充水源,坝址集雨面积59km;xx水库总库容181
5万3m,日供水量2万吨,建设主要内容有:坡地治理、生态修复、河道综合整治、水源染污治理、生态农业、水环境监测等六项工程,建成后可解决县XX县区10万居民生产生活用水,灌溉水库下游联建、解建两村农田1200亩,是我县综合利用水利工程,通过水土保持综合防治达到减轻水土流失造成的危害
二、项目完成情况该工程2011年7月完成工程实施方案编制并通过省厅组织审查批复,同年9月动工建设,计划于2013年12月完工

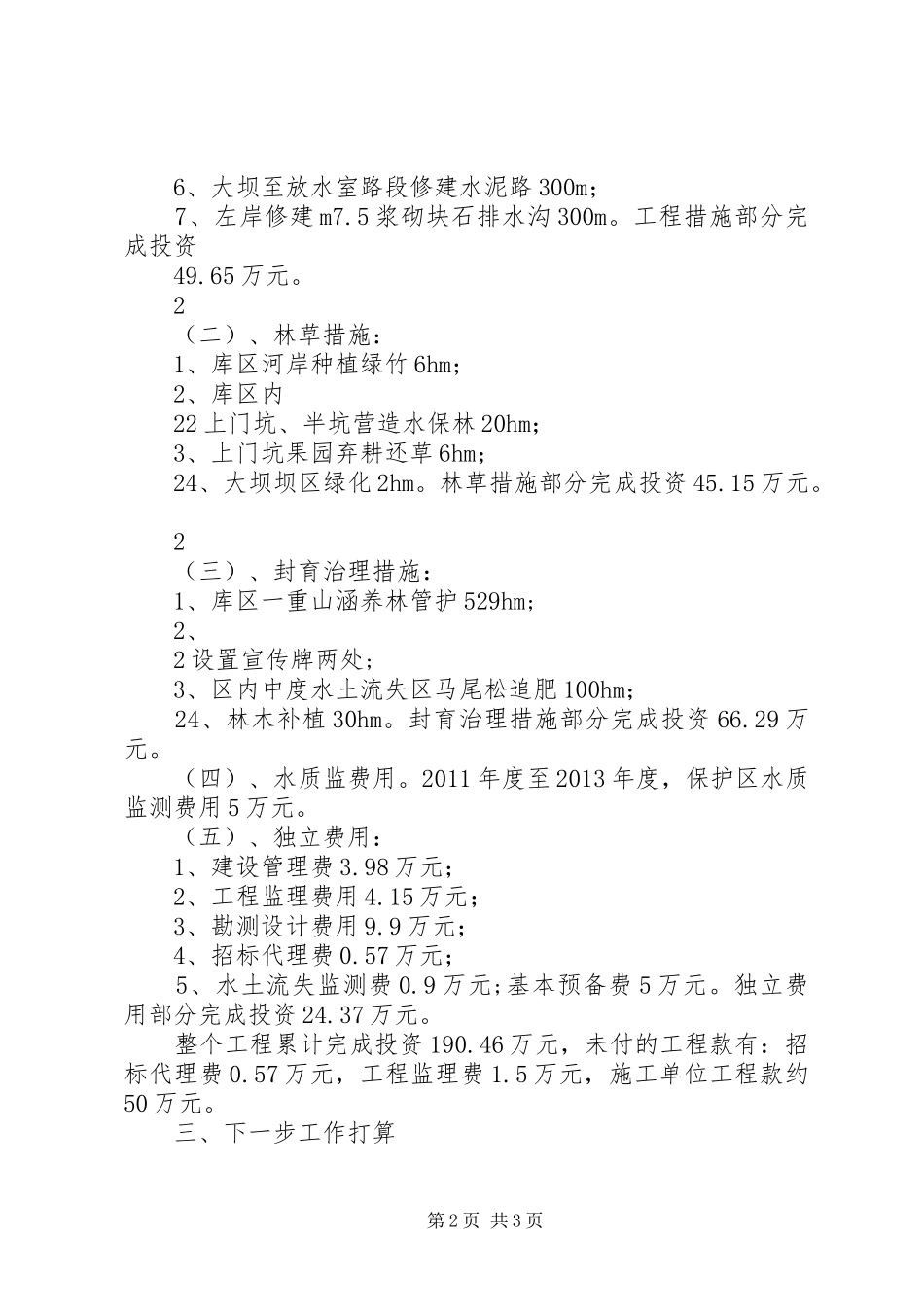

因部份单位工程设计变更(ys〔2013〕319号文批复),工程延期到2014年2月中旬完工
至2014年2月底我处已按批复的方案要求,完成了所有工程建设任务,完成的主要单位工程如下:(一)、工程措施:1、东兴引水工程拦河坝上游两岸边修建排污沟0
5km;2、库区右岸修建机耕路1km;3、东兴引水隧洞xx出水口修建护岸200m;4、垃圾收集池2个;5、左岸库周道路铺碎石路面2
8km;第1页共3页6、大坝至放水室路段修建水泥路300m;7、左岸修建m7
5浆砌块石排水沟300m
工程措施部分完成投资49
2(二)、林草措施:1、库区河岸种植绿竹6hm;2、库区内22上门坑、半坑营造水保林20hm
