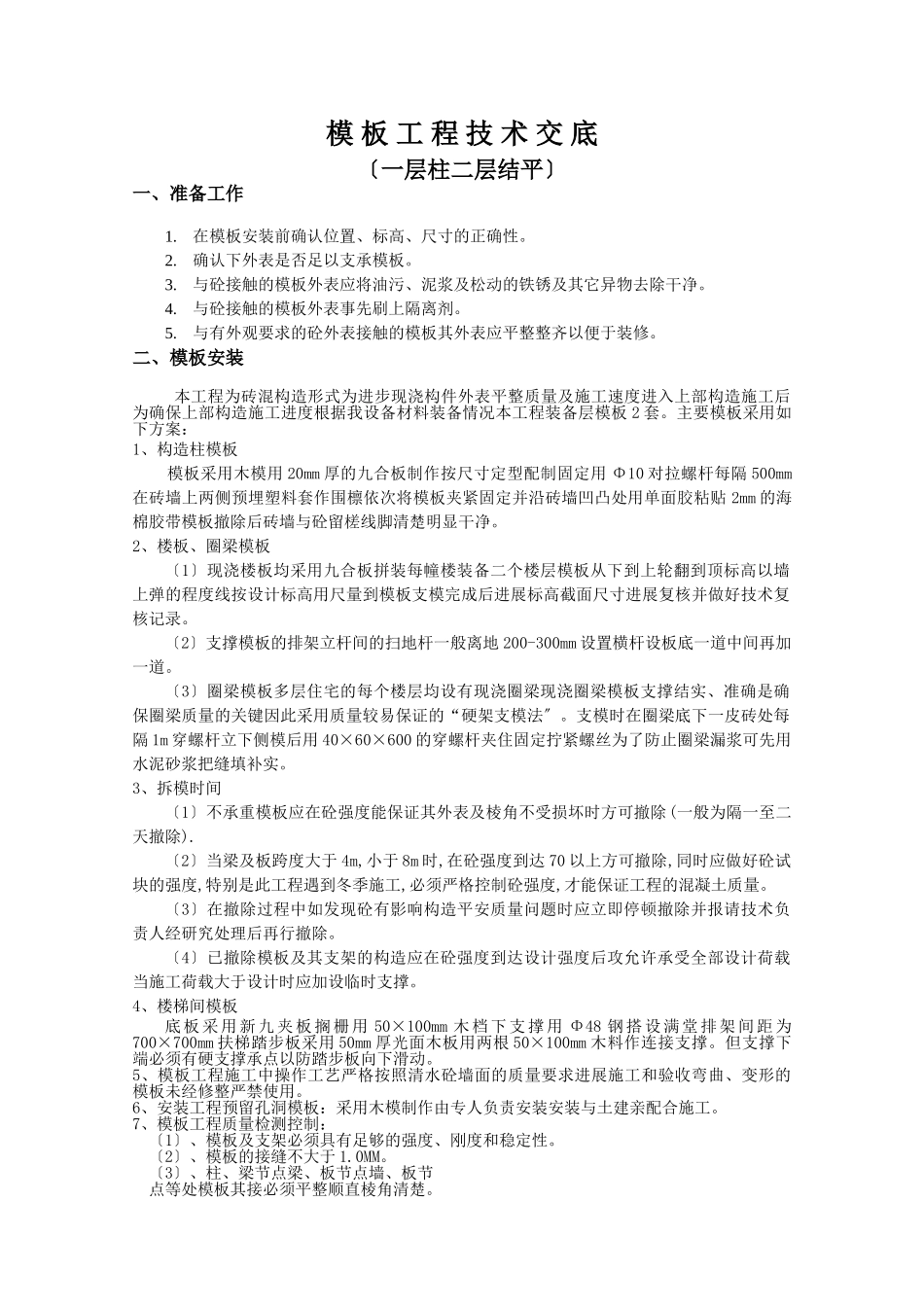

模板工程技术交底〔一层柱二层结平〕一、准备工作1
在模板安装前确认位置、标高、尺寸的正确性
确认下外表是否足以支承模板
与砼接触的模板外表应将油污、泥浆及松动的铁锈及其它异物去除干净
与砼接触的模板外表事先刷上隔离剂
与有外观要求的砼外表接触的模板其外表应平整整齐以便于装修
二、模板安装本工程为砖混构造形式为进步现浇构件外表平整质量及施工速度进入上部构造施工后为确保上部构造施工进度根据我设备材料装备情况本工程装备层模板2套
主要模板采用如下方案:1、构造柱模板模板采用木模用20mm厚的九合板制作按尺寸定型配制固定用Φ10对拉螺杆每隔500mm在砖墙上两侧预埋塑料套作围檩依次将模板夹紧固定并沿砖墙凹凸处用单面胶粘贴2mm的海棉胶带模板撤除后砖墙与砼留槎线脚清楚明显干净
2、楼板、圈梁模板〔1〕现浇楼板均采用九合板拼装每幢楼装备二个楼层模板从下到上轮翻到顶标高以墙上弹的程度线按设计标高用尺量到模板支模完成后进展标高截面尺寸进展复核并做好技术复核记录
〔2〕支撑模板的排架立杆间的扫地杆一般离地200-300mm设置横杆设板底一道中间再加一道
〔3〕圈梁模板多层住宅的每个楼层均设有现浇圈梁现浇圈梁模板支撑结实、准确是确保圈梁质量的关键因此采用质量较易保证的“硬架支模法〞
支模时在圈梁底下一皮砖处每隔1m穿螺杆立下侧模后用40×60×600的穿螺杆夹住固定拧紧螺丝为了防止圈梁漏浆可先用水泥砂浆把缝填补实
3、拆模时间〔1〕不承重模板应在砼强度能保证其外表及棱角不受损坏时方可撤除(一般为隔一至二天撤除)

〔2〕当梁及板跨度大于4m,小于8m时,在砼强度到达70以上方可撤除,同时应做好砼试块的强度,特别是此工程遇到冬季施工,必须严格控制砼强度,才能保证工程的混凝土质量
〔3〕在撤除过程中如发现砼有影响构造平安质量问题时应立即停顿撤除并报请技术负责人经研究处理后再行撤除
