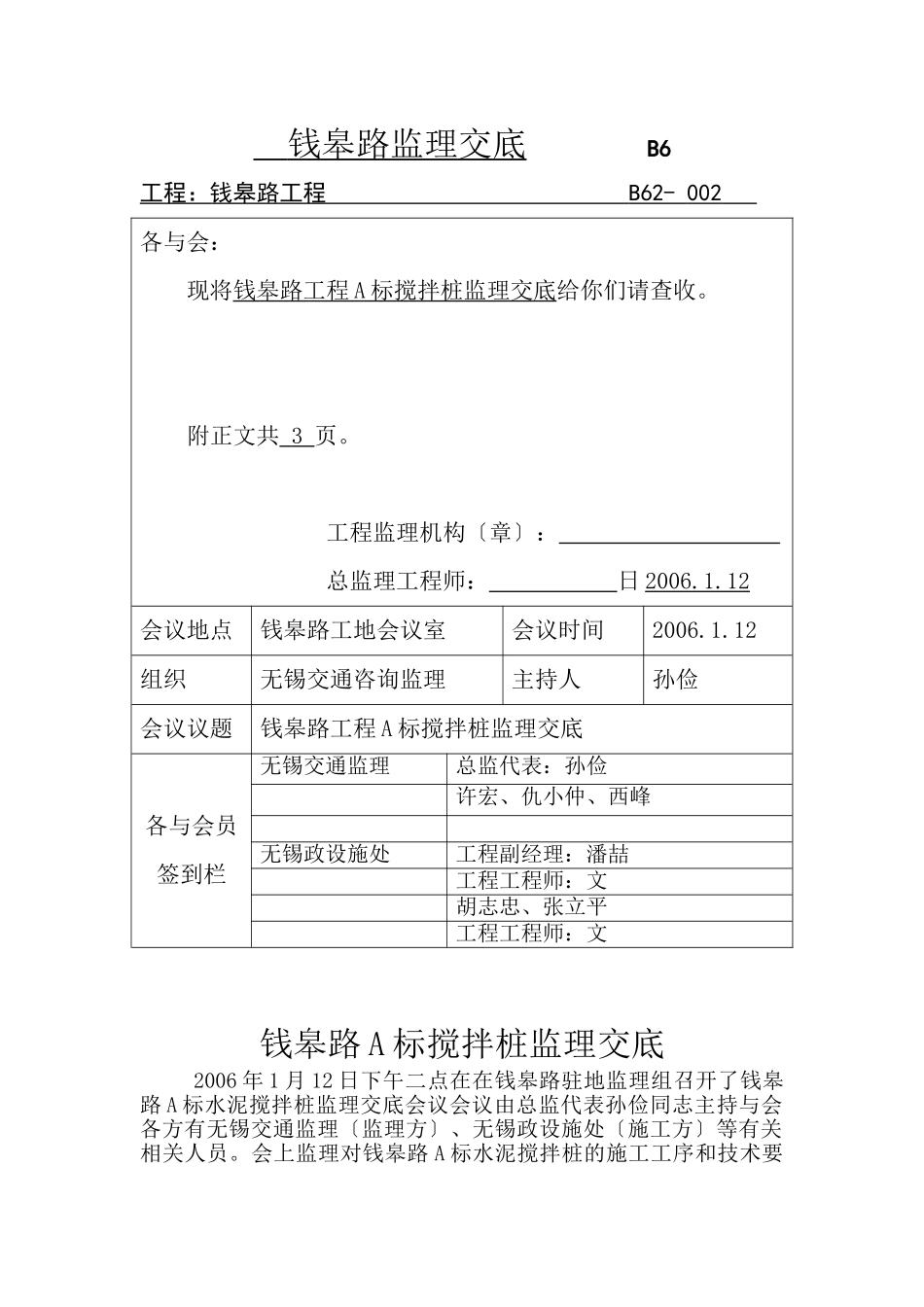

钱皋路监理交底B6工程:钱皋路工程B62-002各与会:现将钱皋路工程A标搅拌桩监理交底给你们请查收
附正文共3页
工程监理机构〔章〕:总监理工程师:日2006
12会议地点钱皋路工地会议室会议时间2006
12组织无锡交通咨询监理主持人孙俭会议议题钱皋路工程A标搅拌桩监理交底各与会员签到栏无锡交通监理总监代表:孙俭许宏、仇小仲、西峰无锡政设施处工程副经理:潘喆工程工程师:文胡志忠、张立平工程工程师:文钱皋路A标搅拌桩监理交底2006年1月12日下午二点在在钱皋路驻地监理组召开了钱皋路A标水泥搅拌桩监理交底会议会议由总监代表孙俭同志主持与会各方有无锡交通监理〔监理方〕、无锡政设施处〔施工方〕等有关相关人员

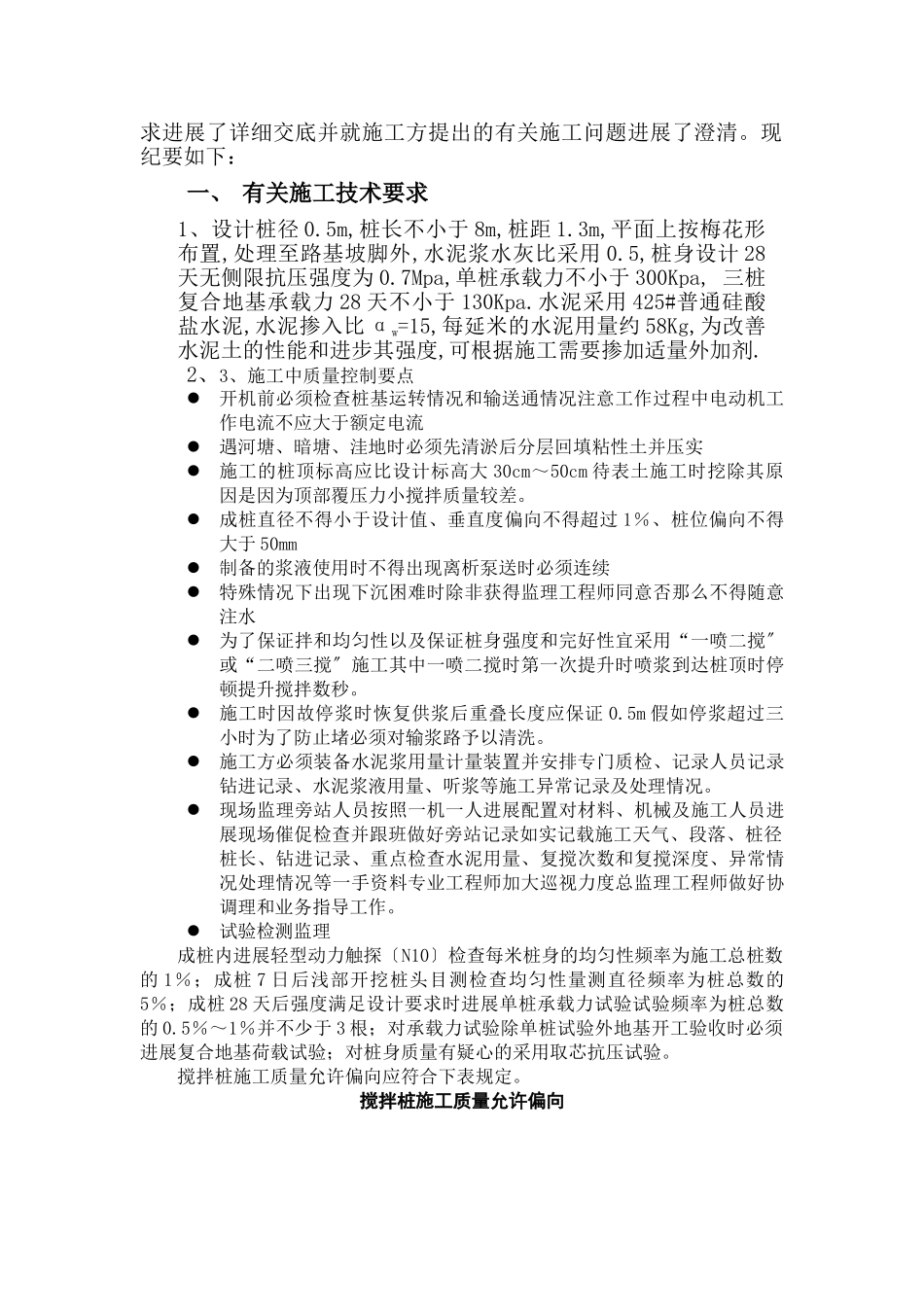

会上监理对钱皋路A标水泥搅拌桩的施工工序和技术要求进展了详细交底并就施工方提出的有关施工问题进展了澄清
现纪要如下:一、有关施工技术要求1、设计桩径0
5m,桩长不小于8m,桩距1
3m,平面上按梅花形布置,处理至路基坡脚外,水泥浆水灰比采用0
5,桩身设计28天无侧限抗压强度为0
7Mpa,单桩承载力不小于300Kpa,三桩复合地基承载力28天不小于130Kpa
水泥采用425#普通硅酸盐水泥,水泥掺入比αw=15,每延米的水泥用量约58Kg,为改善水泥土的性能和进步其强度,可根据施工需要掺加适量外加剂
2、3、施工中质量控制要点开机前必须检查桩基运转情况和输送通情况注意工作过程中电动机工作电流不应大于额定电流遇河塘、暗塘、洼地时必须先清淤后分层回填粘性土并压实施工的桩顶标高应比设计标高大30cm~50cm待表土施工时挖除其原因是因为顶部覆压力小搅拌质量较差

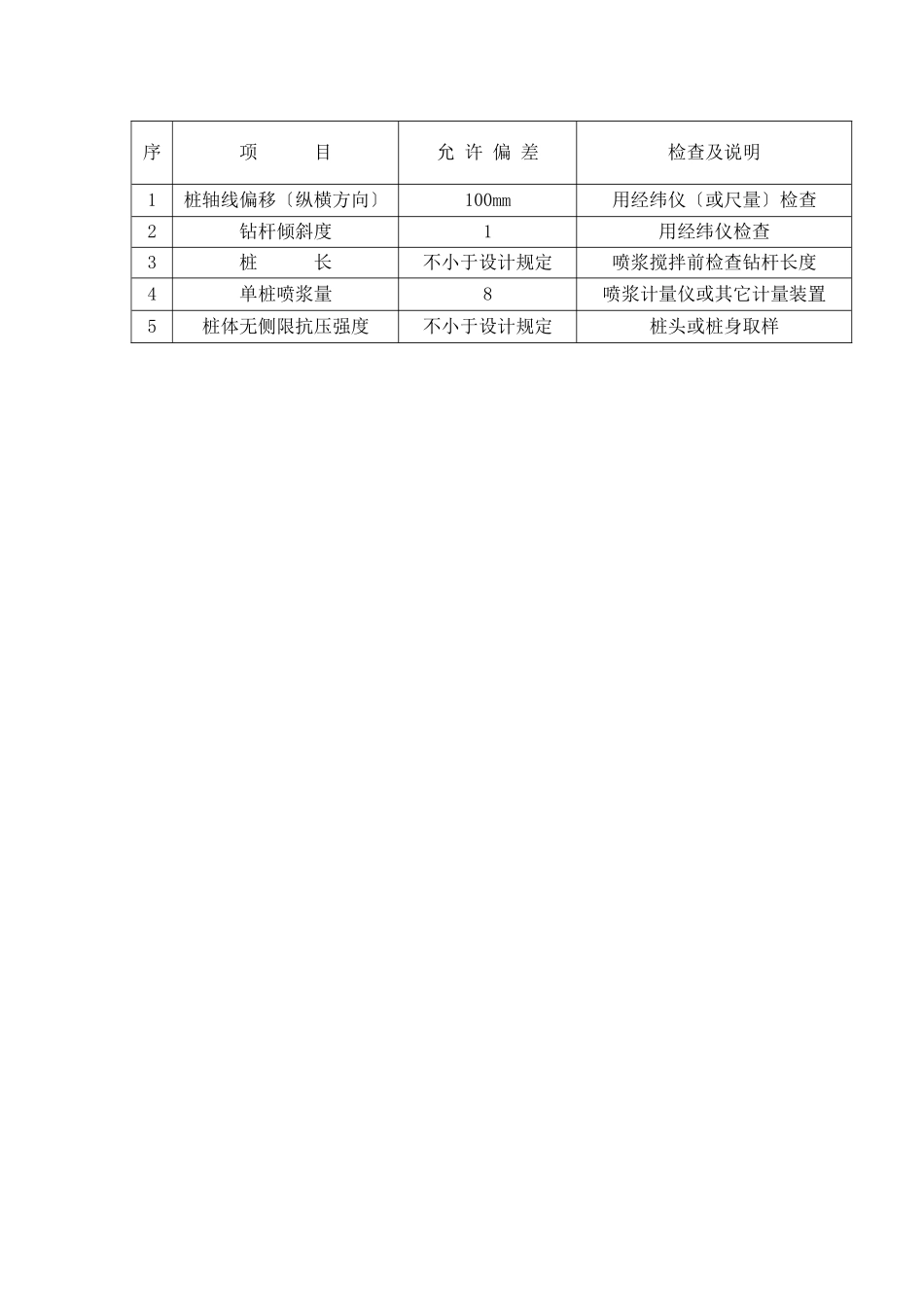

成桩直径不得小于设计值、垂直度偏向不得超过1%、桩位偏向不得大于50mm制备的浆液使用时不得出现离析泵送时必须连续特殊情况下出现下沉困难时除非获得监理工程师同意否那么不得随意注水为了保证拌和均
