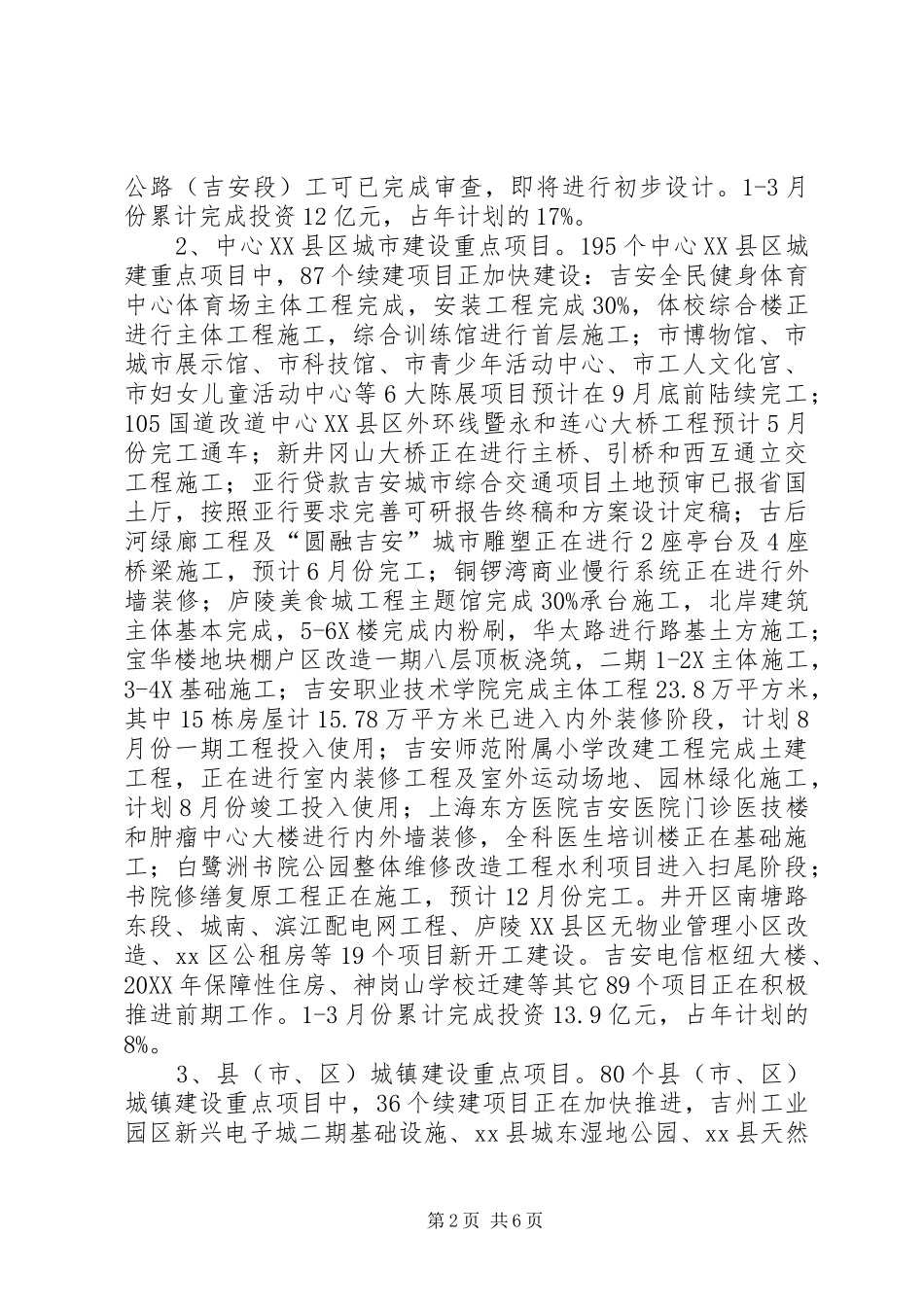

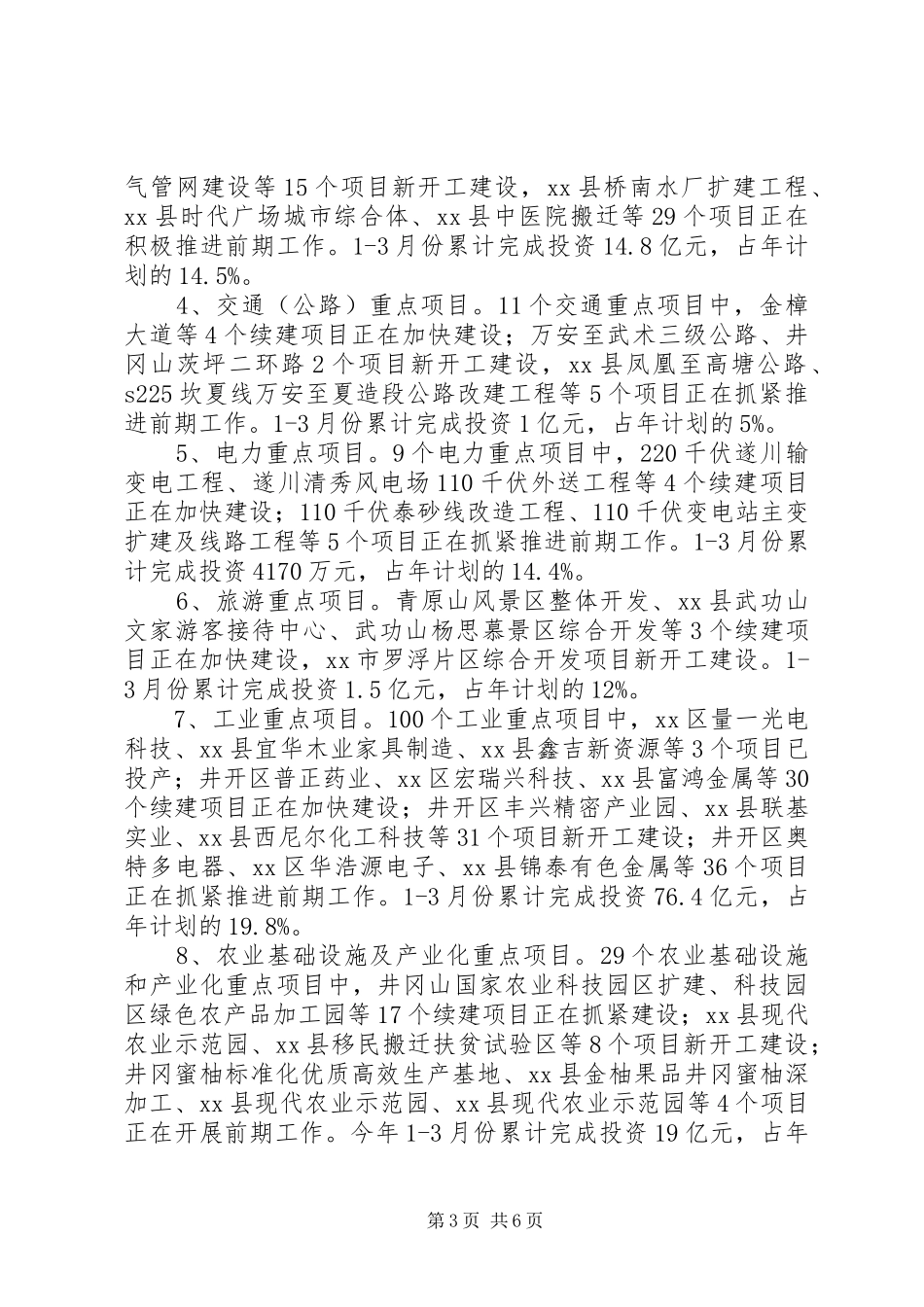

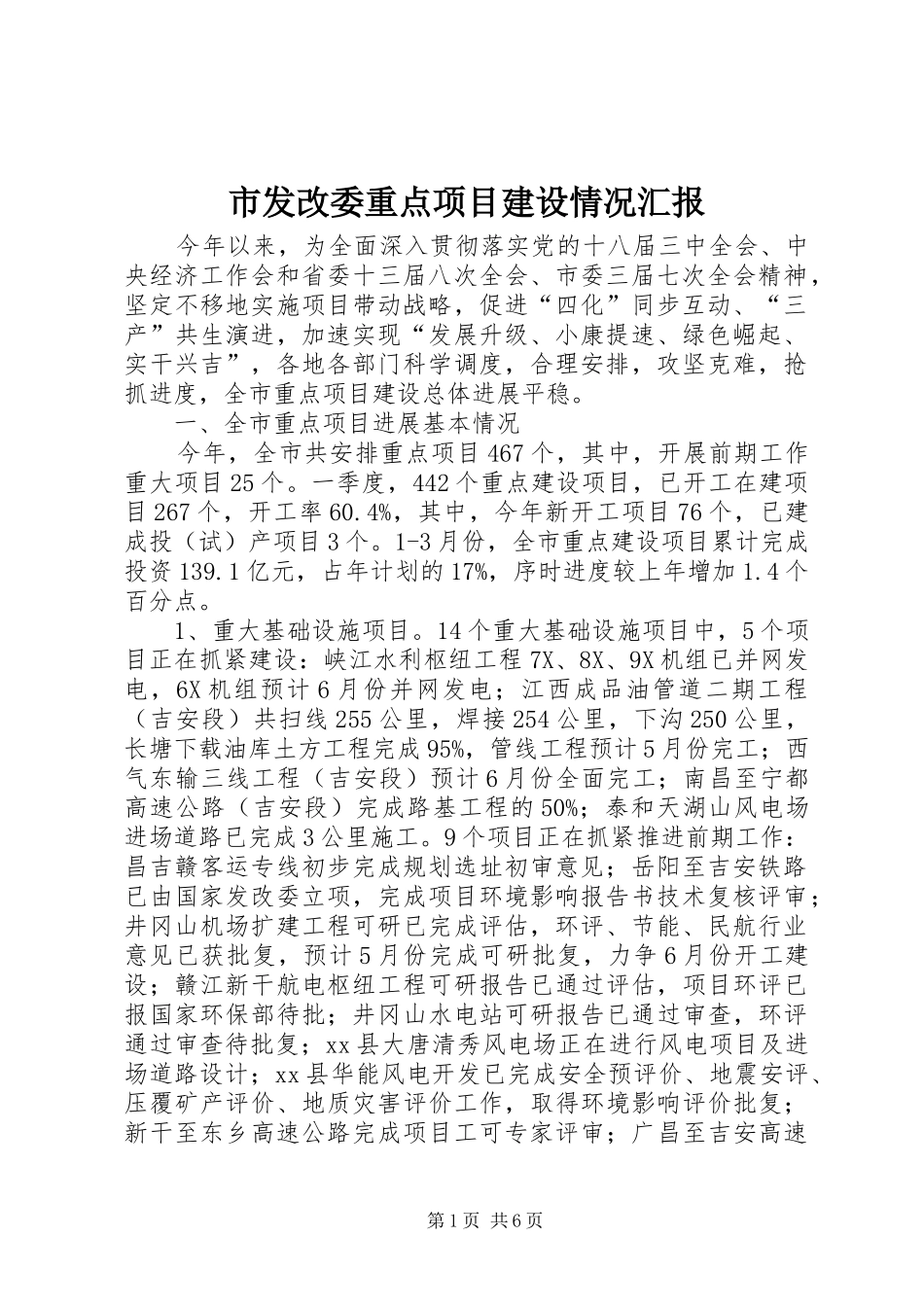

市发改委重点项目建设情况汇报今年以来,为全面深入贯彻落实党的十八届三中全会、中央经济工作会和省委十三届八次全会、市委三届七次全会精神,坚定不移地实施项目带动战略,促进“四化”同步互动、“三产”共生演进,加速实现“发展升级、小康提速、绿色崛起、实干兴吉”,各地各部门科学调度,合理安排,攻坚克难,抢抓进度,全市重点项目建设总体进展平稳。一、全市重点项目进展基本情况今年,全市共安排重点项目467个,其中,开展前期工作重大项目25个。一季度,442个重点建设项目,已开工在建项目267个,开工率60.4%,其中,今年新开工项目76个,已建成投(试)产项目3个。1-3月份,全市重点建设项目累计完成投资139.1亿元,占年计划的17%,序时进度较上年增加1.4个百分点。1、重大基础设施项目。14个重大基础设施项目中,5个项目正在抓紧建设:峡江水利枢纽工程7X、8X、9X机组已并网发电,6X机组预计6月份并网发电;江西成品油管道二期工程(吉安段)共扫线255公里,焊接254公里,下沟250公里,长塘下载油库土方工程完成95%,管线工程预计5月份完工;西气东输三线工程(吉安段)预计6月份全面完工;南昌至宁都高速公路(吉安段)完成路基工程的50%;泰和天湖山风电场进场道路已完成3公里施工。9个项目正在抓紧推进前期工作:昌吉赣客运专线初步完成规划选址初审意见;岳阳至吉安铁路已由国家发改委立项,完成项目环境影响报告书技术复核评审;井冈山机场扩建工程可研已完成评估,环评、节能、民航行业意见已获批复,预计5月份完成可研批复,力争6月份开工建设;赣江新干航电枢纽工程可研报告已通过评估,项目环评已报国家环保部待批;井冈山水电站可研报告已通过审查,环评通过审查待批复;xx县大唐清秀风电场正在进行风电项目及进场道路设计;xx县华能风电开发已完成安全预评价、地震安评、压覆矿产评价、地质灾害评价工作,取得环境影响评价批复;新干至东乡高速公路完成项目工可专家评审;广昌至吉安高速第1页共6页公路(吉安段)工可已完成审查,即将进行初步设计。1-3月份累计完成投资12亿元,占年计划的17%。2、中心XX县区城市建设重点项目。195个中心XX县区城建重点项目中,87个续建项目正加快建设:吉安全民健身体育中心体育场主体工程完成,安装工程完成30%,体校综合楼正进行主体工程施工,综合训练馆进行首层施工;市博物馆、市城市展示馆、市科技馆、市青少年活动中心、市工人文化宫、市妇女儿童活动中心等6大陈展项目预计在9月底前陆续完工;105国道改道中心XX县区外环线暨永和连心大桥工程预计5月份完工通车;新井冈山大桥正在进行主桥、引桥和西互通立交工程施工;亚行贷款吉安城市综合交通项目土地预审已报省国土厅,按照亚行要求完善可研报告终稿和方案设计定稿;古后河绿廊工程及“圆融吉安”城市雕塑正在进行2座亭台及4座桥梁施工,预计6月份完工;铜锣湾商业慢行系统正在进行外墙装修;庐陵美食城工程主题馆完成30%承台施工,北岸建筑主体基本完成,5-6X楼完成内粉刷,华太路进行路基土方施工;宝华楼地块棚户区改造一期八层顶板浇筑,二期1-2X主体施工,3-4X基础施工;吉安职业技术学院完成主体工程23.8万平方米,其中15栋房屋计15.78万平方米已进入内外装修阶段,计划8月份一期工程投入使用;吉安师范附属小学改建工程完成土建工程,正在进行室内装修工程及室外运动场地、园林绿化施工,计划8月份竣工投入使用;上海东方医院吉安医院门诊医技楼和肿瘤中心大楼进行内外墙装修,全科医生培训楼正在基础施工;白鹭洲书院公园整体维修改造工程水利项目进入扫尾阶段;书院修缮复原工程正在施工,预计12月份完工。井开区南塘路东段、城南、滨江配电网工程、庐陵XX县区无物业管理小区改造、xx区公租房等19个项目新开工建设。吉安电信枢纽大楼、20XX年保障性住房、神岗山学校迁建等其它89个项目正在积极推进前期工作。1-3月份累计完成投资13.9亿元,占年计划的8%。3、县(市、区)城镇建设重点项目。80个县(市、区)城镇建设重点项目中,36个续建项目正在加快推进,吉州工业园区新兴电子城二期基础设施、xx县城东湿地公园、xx县天然第2页共6页气管网建设等15...
