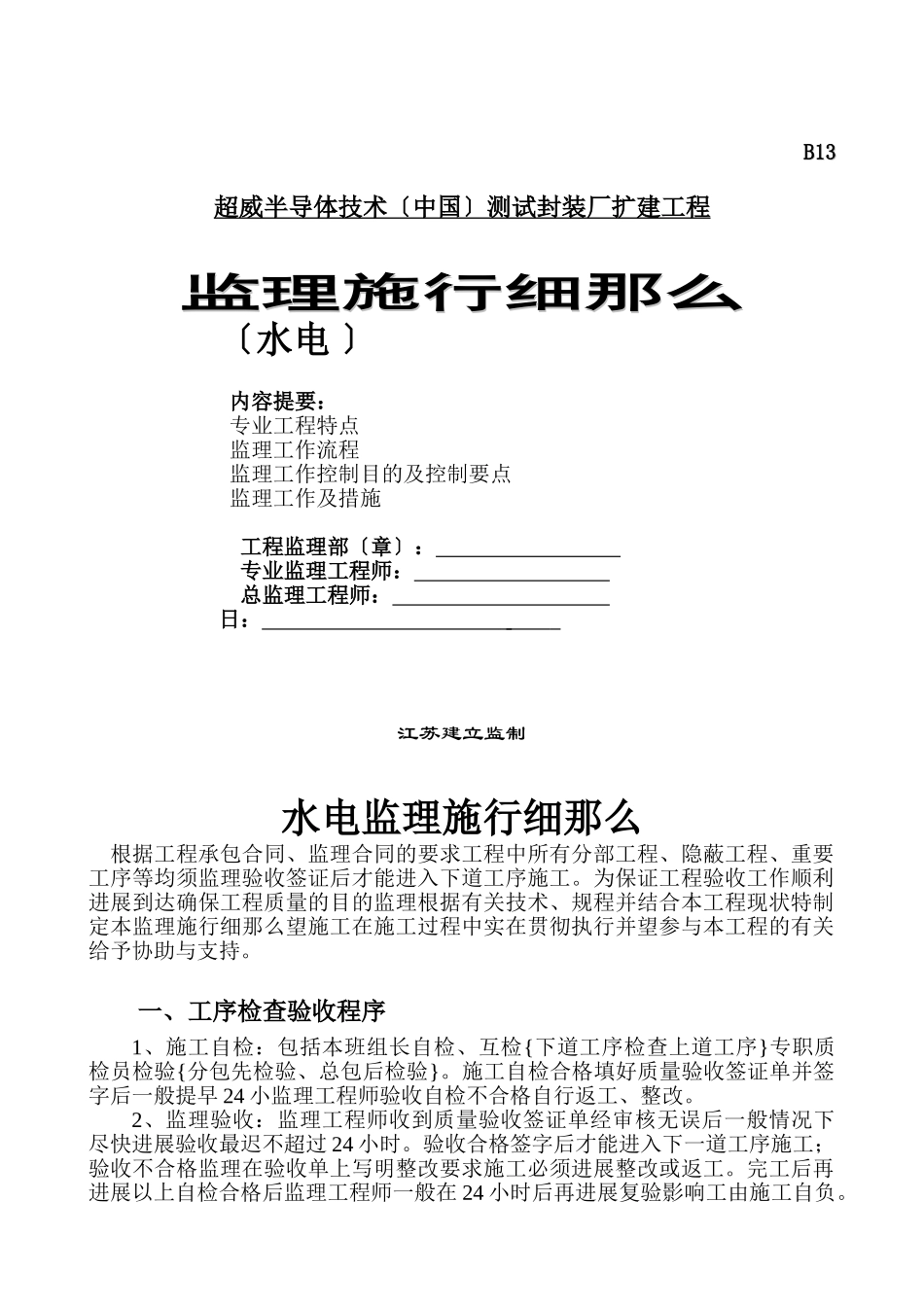

B13B13超威半导体技术〔中国〕测试封装厂扩建工程监理施行细那么监理施行细那么〔水电〕内容提要:专业工程特点监理工作流程监理工作控制目的及控制要点监理工作及措施工程监理部〔章〕:专业监理工程师:总监理工程师:日:江苏建立监制水电监理施行细那么根据工程承包合同、监理合同的要求工程中所有分部工程、隐蔽工程、重要工序等均须监理验收签证后才能进入下道工序施工
为保证工程验收工作顺利进展到达确保工程质量的目的监理根据有关技术、规程并结合本工程现状特制定本监理施行细那么望施工在施工过程中实在贯彻执行并望参与本工程的有关给予协助与支持
一、工序检查验收程序1、施工自检:包括本班组长自检、互检{下道工序检查上道工序}专职质检员检验{分包先检验、总包后检验}
施工自检合格填好质量验收签证单并签字后一般提早24小监理工程师验收自检不合格自行返工、整改
2、监理验收:监理工程师收到质量验收签证单经审核无误后一般情况下尽快进展验收最迟不超过24小时
验收合格签字后才能进入下一道工序施工;验收不合格监理在验收单上写明整改要求施工必须进展整改或返工
完工后再进展以上自检合格后监理工程师一般在24小时后再进展复验影响工由施工自负
如复验仍未通过施工应对责任人进展教育直至处分
施工没有自检或无自检记录监理工程师可回绝验收
3、对监理工程师在施工过程现而提出的质量问题施工应有及时纠正如不及时纠正在验收时发现必须返工影响工由施工自负

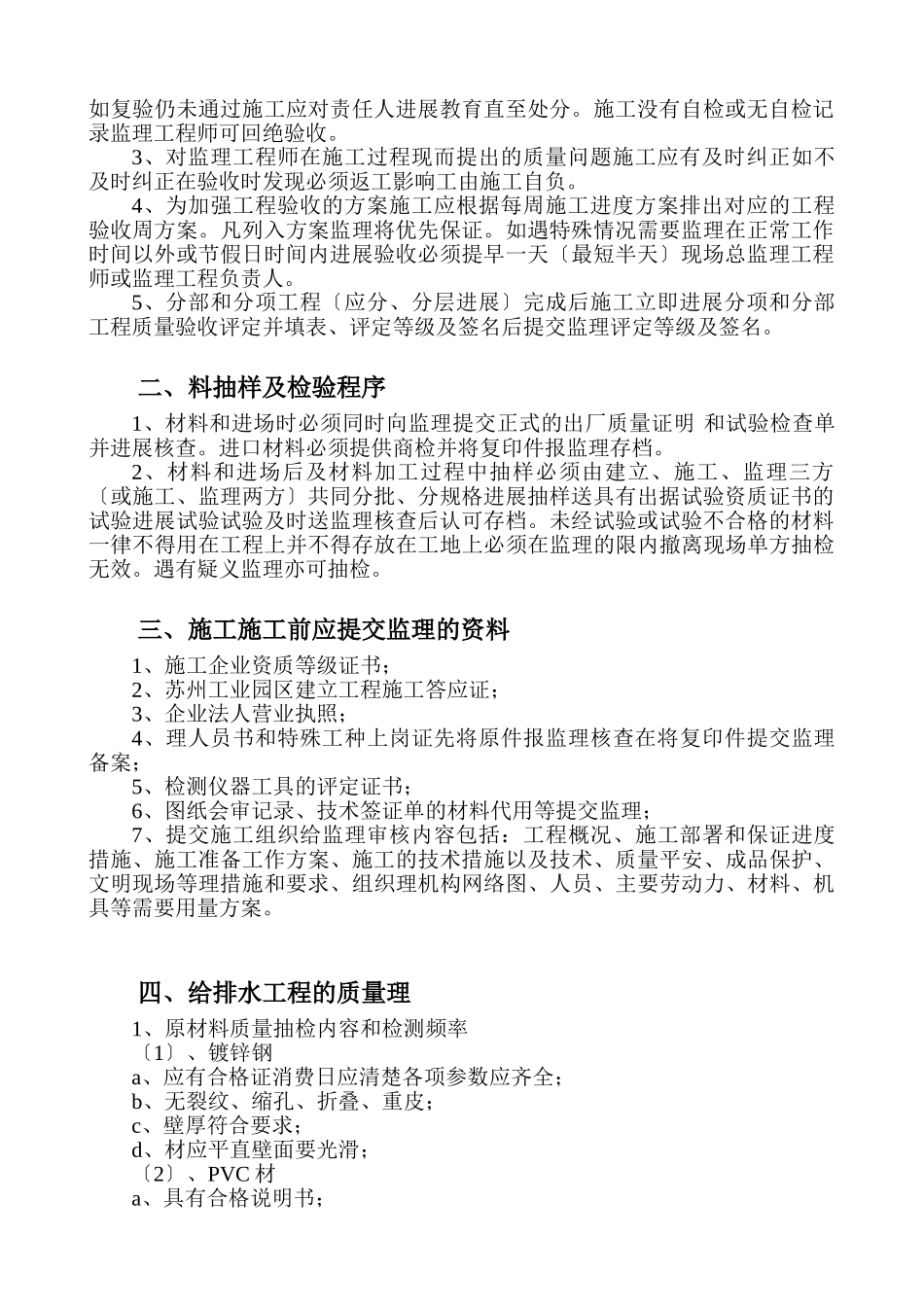

4、为加强工程验收的方案施工应根据每周施工进度方案排出对应的工程验收周方案
凡列入方案监理将优先保证
如遇特殊情况需要监理在正常工作时间以外或节假日时间内进展验收必须提早一天〔最短半天〕现场总监理工程师或监理工程负责人
5、分部和分项工程〔应分、分层进展〕完成后施工立即进展分项和分部工程质量验收评定并填表、评定等级及签名后提交监理评定等级及签名
二、料抽样及检验程序1、材料和进
