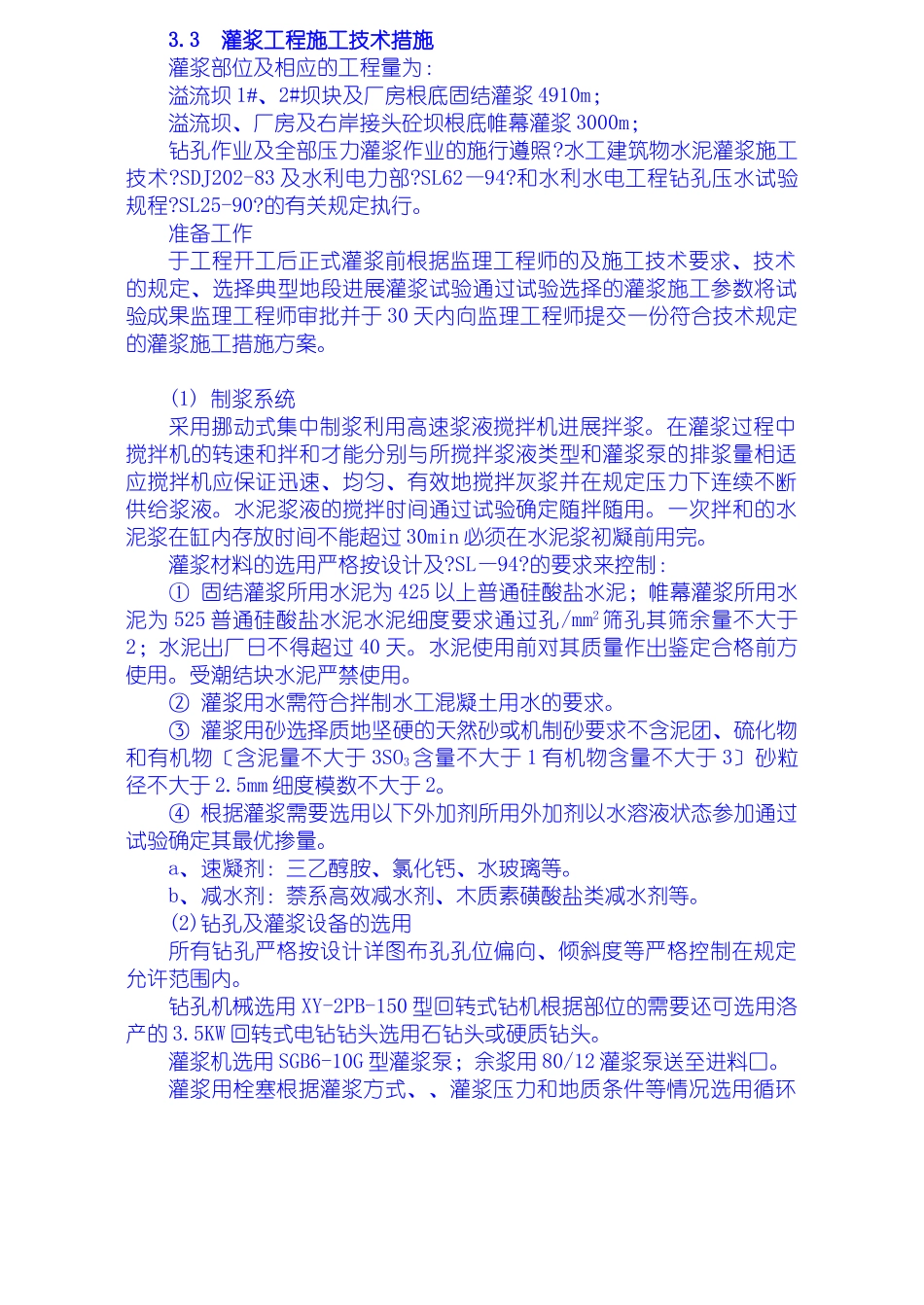

3灌浆工程施工技术措施灌浆部位及相应的工程量为:溢流坝1#、2#坝块及厂房根底固结灌浆4910m;溢流坝、厂房及右岸接头砼坝根底帷幕灌浆3000m;钻孔作业及全部压力灌浆作业的施行遵照
水工建筑物水泥灌浆施工技术
SDJ202-83及水利电力部
SL62—94
和水利水电工程钻孔压水试验规程
SL25-90
的有关规定执行
准备工作于工程开工后正式灌浆前根据监理工程师的及施工技术要求、技术的规定、选择典型地段进展灌浆试验通过试验选择的灌浆施工参数将试验成果监理工程师审批并于30天内向监理工程师提交一份符合技术规定的灌浆施工措施方案
(1)制浆系统采用挪动式集中制浆利用高速浆液搅拌机进展拌浆
在灌浆过程中搅拌机的转速和拌和才能分别与所搅拌浆液类型和灌浆泵的排浆量相适应搅拌机应保证迅速、均匀、有效地搅拌灰浆并在规定压力下连续不断供给浆液
水泥浆液的搅拌时间通过试验确定随拌随用
一次拌和的水泥浆在缸内存放时间不能超过30min必须在水泥浆初凝前用完
灌浆材料的选用严格按设计及
的要求来控制:①固结灌浆所用水泥为425以上普通硅酸盐水泥;帷幕灌浆所用水泥为525普通硅酸盐水泥水泥细度要求通过孔/mm2筛孔其筛余量不大于2;水泥出厂日不得超过40天
水泥使用前对其质量作出鉴定合格前方使用
受潮结块水泥严禁使用
②灌浆用水需符合拌制水工混凝土用水的要求
③灌浆用砂选择质地坚硬的天然砂或机制砂要求不含泥团、硫化物和有机物〔含泥量不大于3SO3含量不大于1有机物含量不大于3〕砂粒径不大于2
5mm细度模数不大于2
④根据灌浆需要选用以下外加剂所用外加剂以水溶液状态参加通过试验确定其最优掺量
a、速凝剂:三乙醇胺、氯化钙、水玻璃等
b、减水剂:萘系高效减水剂、木质素磺酸盐类减水剂等

(2)钻孔及灌浆设备的选用所有钻孔严格按设计详图布孔孔位偏向、倾斜度等严格控制在规定允许范围内
