小卡卡沟大桥总体施工方案一、工程概况小卡卡沟大桥是国道109线大东高速公路上的一座大桥,左幅桥起点桩号为K751+635,终点为K751+770
4,右幅起点K751+635,终点为K751+769
本桥左、右幅桥型结构为5X25m先简支后桥面连续预应力混凝土空心板桥
全桥共32根桩基础,8个地系梁,16根墩柱,110片空心板梁片
二、挖孔桩施工本合同段共有钻孔桩32根,采用人工挖孔
1、人工挖孔桩施工方案:①施工准备:清理、平整、压实场地,挖孔作业组、砼灌注组及钢筋加工制作作业组就位
②挖孔桩施工放样定位:采用全站仪施测,务求定位准确,并做好记录手续
如有疑问,要换手复测,直至准确无误,测量偏差在技术规范允许范围之内
⑶挖孔桩开挖由于本施工段地表土质为均为砂性土,施工中应每开挖一米护壁一米,以确保施工安全
人工挖孔由铁锹配合铁镐进行,挖孔直径大于设计桩径10~15cm,孔立面截面形式成外齿形,(具体见下图)以便孔深加大时进行砼护壁
本地段挖孔桩施工中护壁采用10cm厚C25砼进行
当地质条件较差时,可以采用15cm厚砼进行护壁施工
护壁模板每节长1米,分三块组合而成,内部加设木质内支撑
并采用与桩体同一标号的砼进行施工

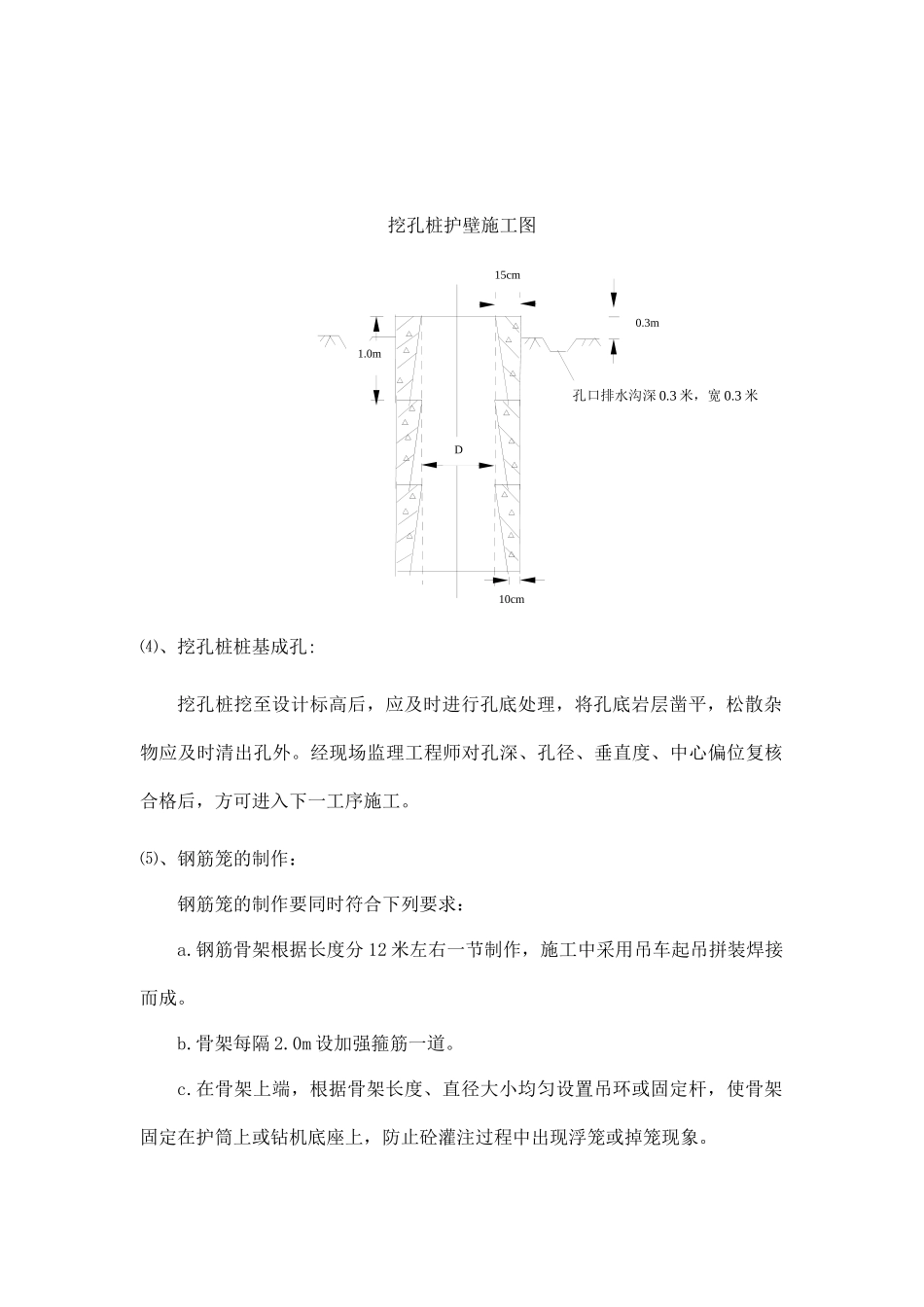

挖孔桩护壁施工图⑷、挖孔桩桩基成孔:挖孔桩挖至设计标高后,应及时进行孔底处理,将孔底岩层凿平,松散杂物应及时清出孔外
经现场监理工程师对孔深、孔径、垂直度、中心偏位复核合格后,方可进入下一工序施工
⑸、钢筋笼的制作:钢筋笼的制作要同时符合下列要求:a
钢筋骨架根据长度分12米左右一节制作,施工中采用吊车起吊拼装焊接而成
0m设加强箍筋一道
在骨架上端,根据骨架长度、直径大小均匀设置吊环或固定杆,使骨架固定在护筒上或钻机底座上,防止砼灌注过程中出现浮笼或掉笼现象
15cm10cm1
0mD孔口排水沟深0
