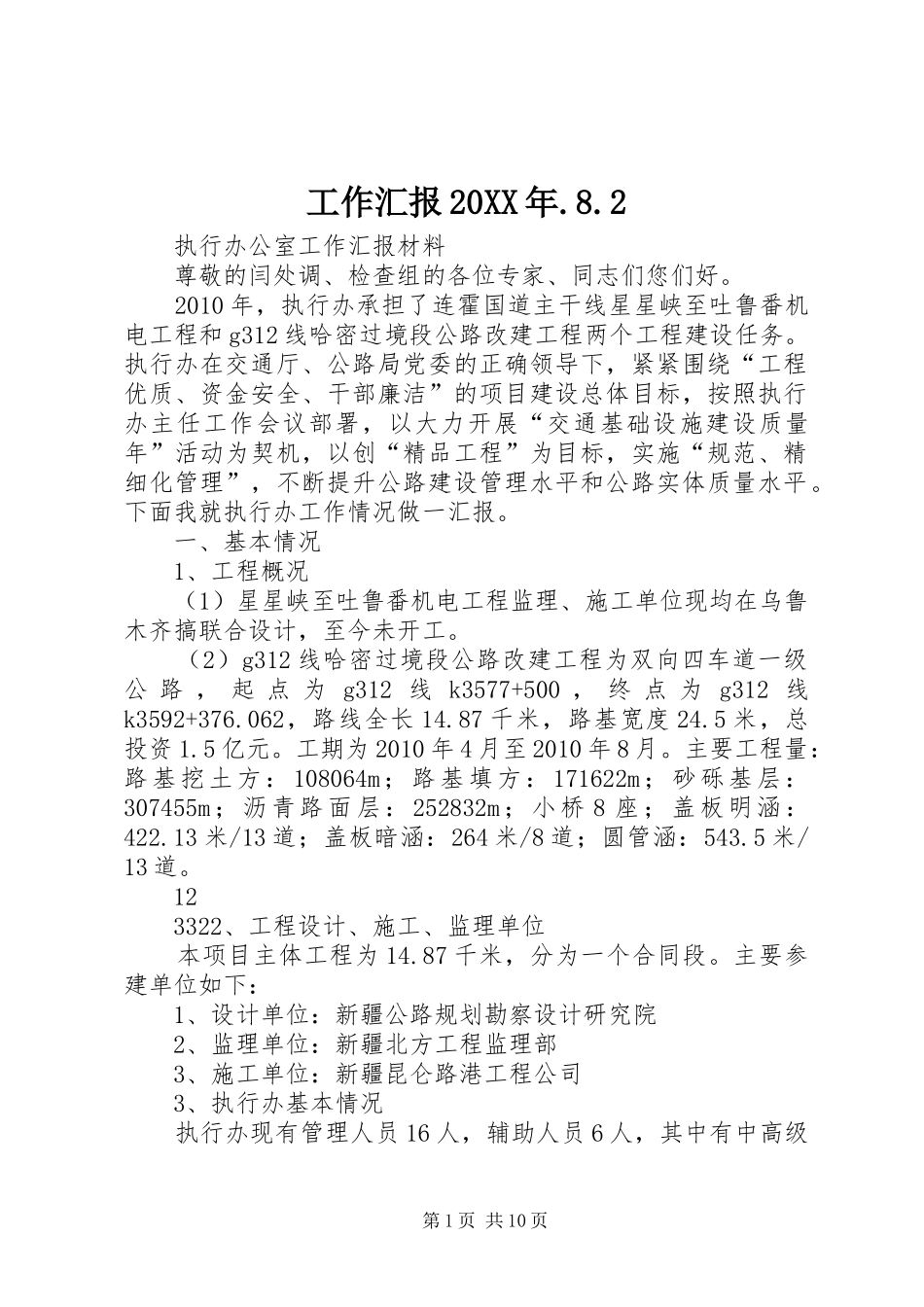

工作汇报20XX年
2执行办公室工作汇报材料尊敬的闫处调、检查组的各位专家、同志们您们好
2010年,执行办承担了连霍国道主干线星星峡至吐鲁番机电工程和g312线哈密过境段公路改建工程两个工程建设任务
执行办在交通厅、公路局党委的正确领导下,紧紧围绕“工程优质、资金安全、干部廉洁”的项目建设总体目标,按照执行办主任工作会议部署,以大力开展“交通基础设施建设质量年”活动为契机,以创“精品工程”为目标,实施“规范、精细化管理”,不断提升公路建设管理水平和公路实体质量水平
下面我就执行办工作情况做一汇报
一、基本情况1、工程概况(1)星星峡至吐鲁番机电工程监理、施工单位现均在乌鲁木齐搞联合设计,至今未开工
(2)g312线哈密过境段公路改建工程为双向四车道一级公路,起点为g312线k3577+500,终点为g312线k3592+376
062,路线全长14
87千米,路基宽度24
5米,总投资1
工期为2010年4月至2010年8月
主要工程量:路基挖土方:108064m;路基填方:171622m;砂砾基层:307455m;沥青路面层:252832m;小桥8座;盖板明涵:422
13米/13道;盖板暗涵:264米/8道;圆管涵:543
5米/13道
123322、工程设计、施工、监理单位本项目主体工程为14
87千米,分为一个合同段
主要参建单位如下:1、设计单位:新疆公路规划勘察设计研究院2、监理单位:新疆北方工程监理部3、施工单位:新疆昆仑路港工程公司3、执行办基本情况执行办现有管理人员16人,辅助人员6人,其中有中高级第1页共10页职称人员10人,执行办人员平均年龄41岁,执行办临时党支部有党员11名
执行办制度健全,管理工作已基本形成规范化、标准化、程序化的工作管理模式

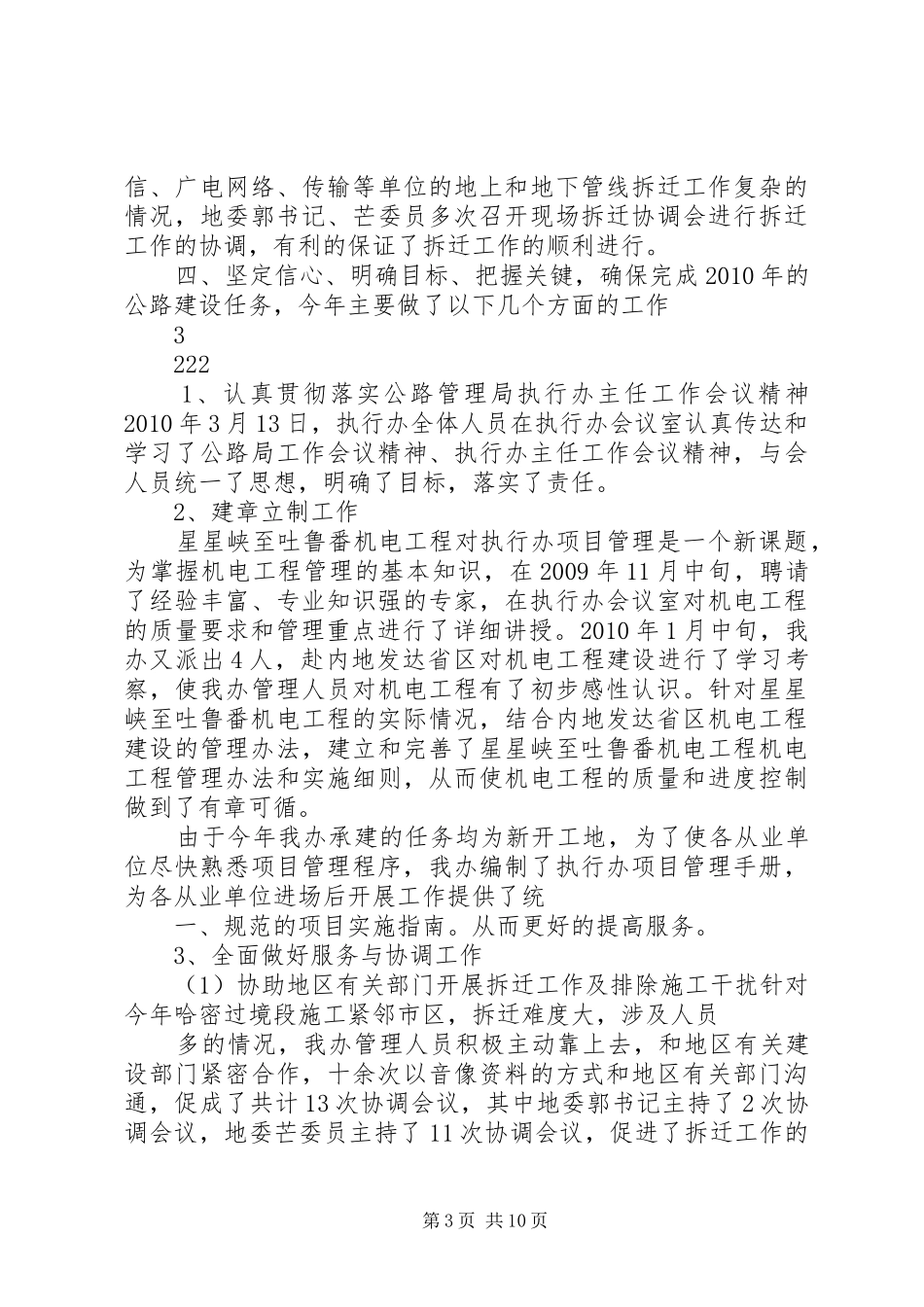

二、目前工作进展情况:2010年4月,承建g312线哈密过境段改建工程的各从业单位在接到任
