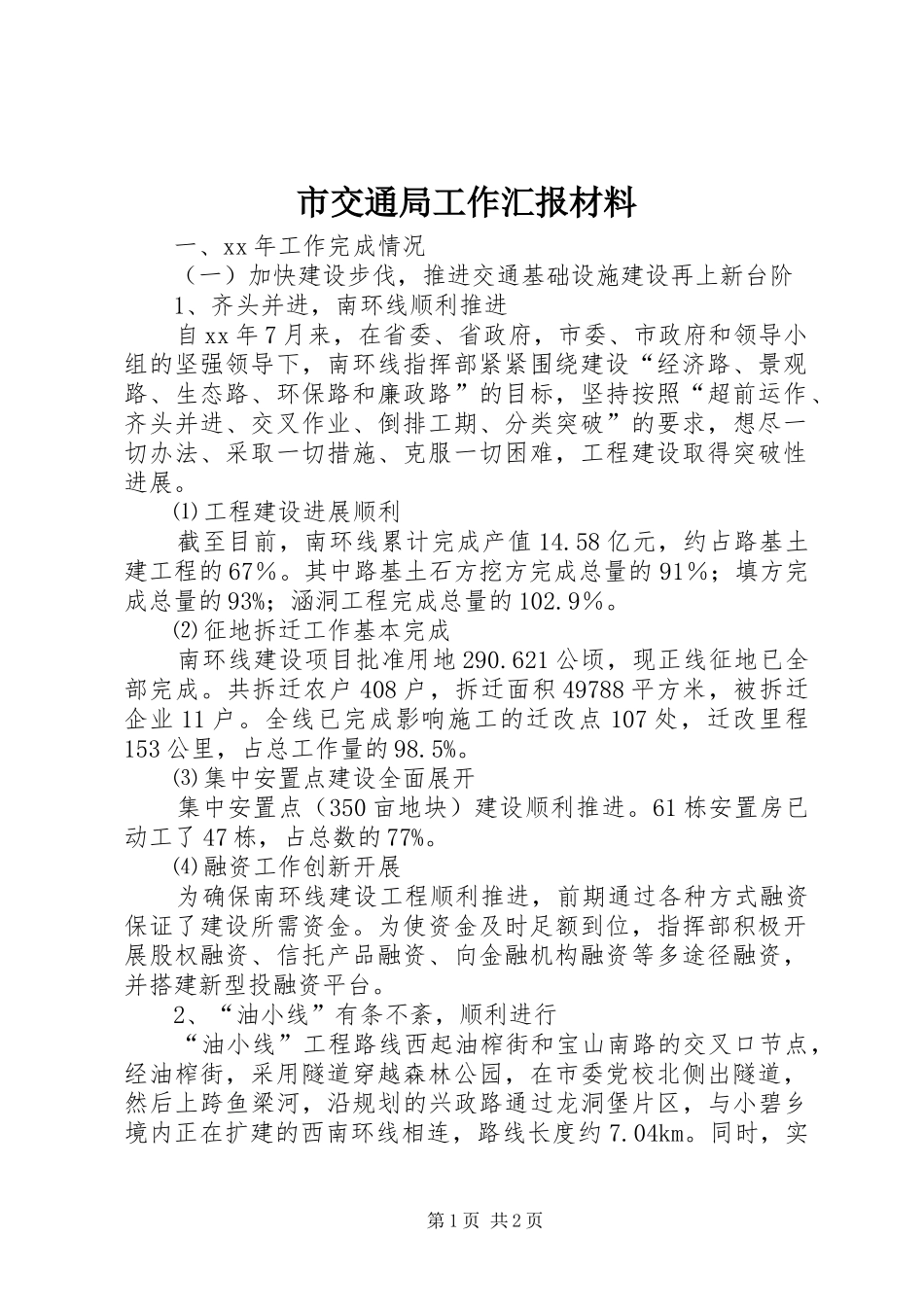

市交通局工作汇报材料一、xx年工作完成情况(一)加快建设步伐,推进交通基础设施建设再上新台阶1、齐头并进,南环线顺利推进自xx年7月来,在省委、省政府,市委、市政府和领导小组的坚强领导下,南环线指挥部紧紧围绕建设“经济路、景观路、生态路、环保路和廉政路”的目标,坚持按照“超前运作、齐头并进、交叉作业、倒排工期、分类突破”的要求,想尽一切办法、采取一切措施、克服一切困难,工程建设取得突破性进展
⑴工程建设进展顺利截至目前,南环线累计完成产值14
58亿元,约占路基土建工程的67%
其中路基土石方挖方完成总量的91%;填方完成总量的93%;涵洞工程完成总量的102
⑵征地拆迁工作基本完成南环线建设项目批准用地290
621公顷,现正线征地已全部完成
共拆迁农户408户,拆迁面积49788平方米,被拆迁企业11户
全线已完成影响施工的迁改点107处,迁改里程153公里,占总工作量的98
⑶集中安置点建设全面展开集中安置点(350亩地块)建设顺利推进
61栋安置房已动工了47栋,占总数的77%
⑷融资工作创新开展为确保南环线建设工程顺利推进,前期通过各种方式融资保证了建设所需资金
为使资金及时足额到位,指挥部积极开展股权融资、信托产品融资、向金融机构融资等多途径融资,并搭建新型投融资平台
2、“油小线”有条不紊,顺利进行“油小线”工程路线西起油榨街和宝山南路的交叉口节点,经油榨街,采用隧道穿越森林公园,在市委党校北侧出隧道,然后上跨鱼梁河,沿规划的兴政路通过龙洞堡片区,与小碧乡境内正在扩建的西南环线相连,路线长度约7

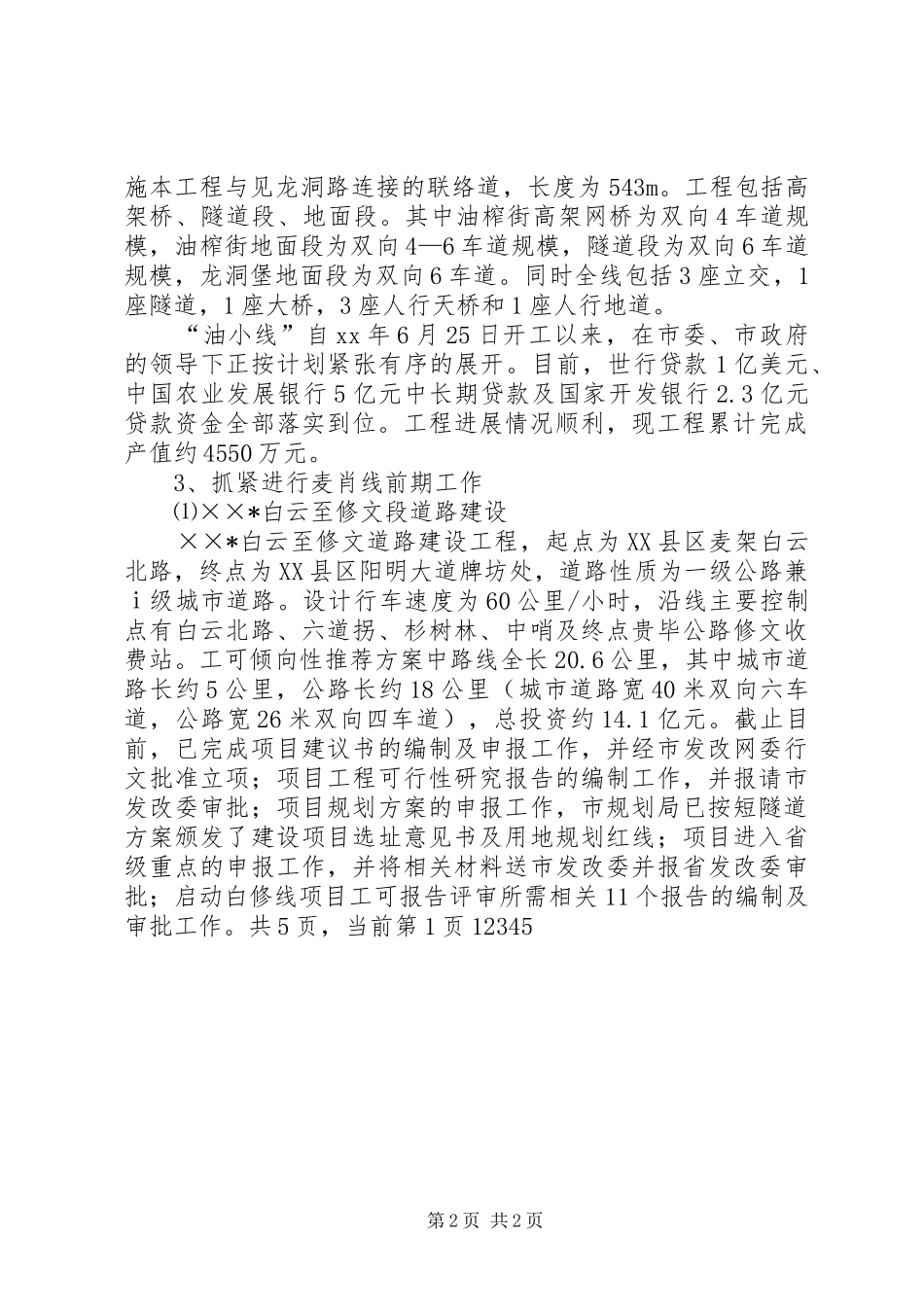

同时,实第1页共2页施本工程与见龙洞路连接的联络道,长度为543m
工程包括高架桥、隧道段、地面段
其中油榨街高架网桥为双向4车道规模,油榨街地面段为双向4—6车道规模,隧道段为双向6车道规模,龙洞堡地面段为双向6车道
同时全线包括3座立交,1座
