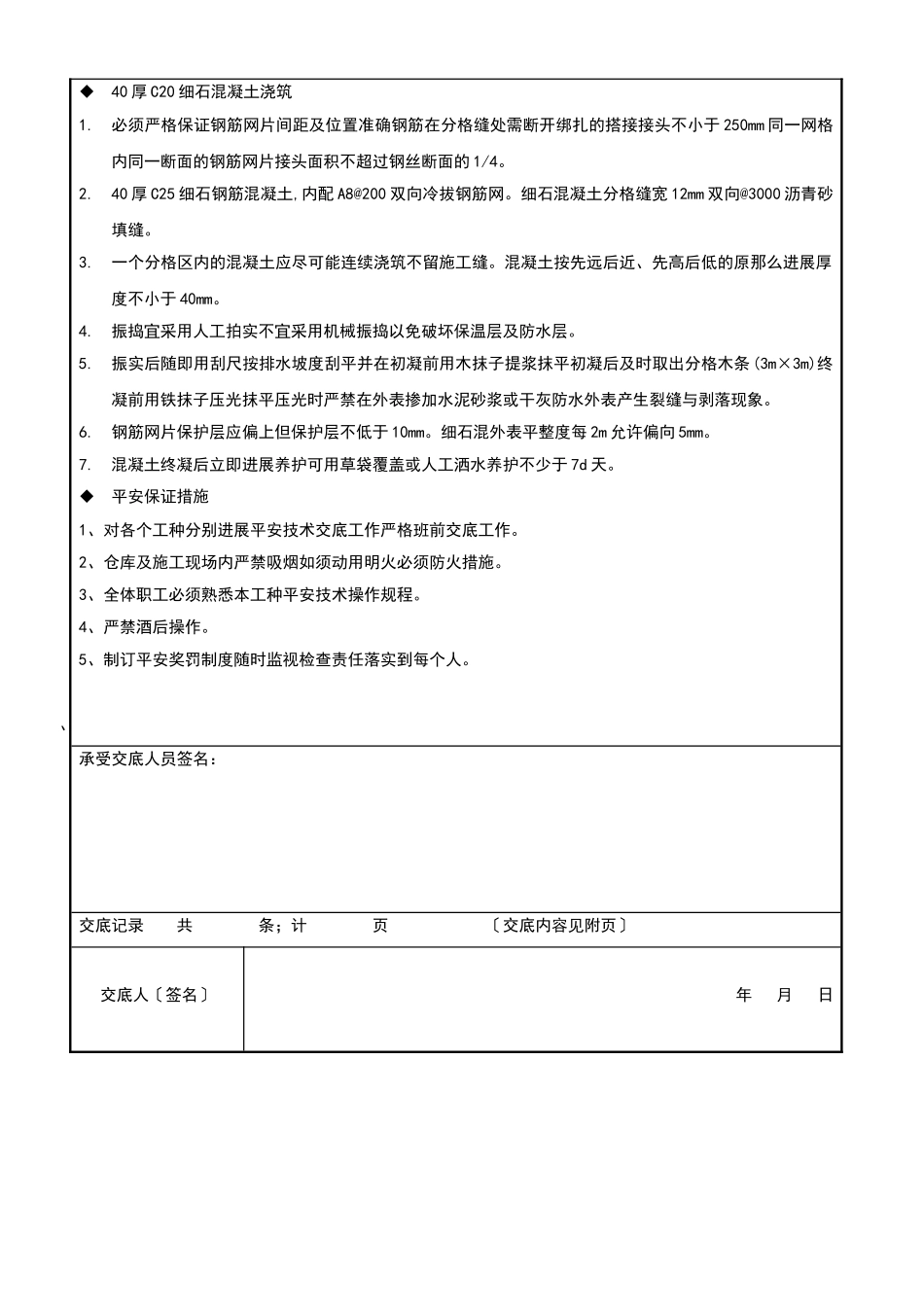

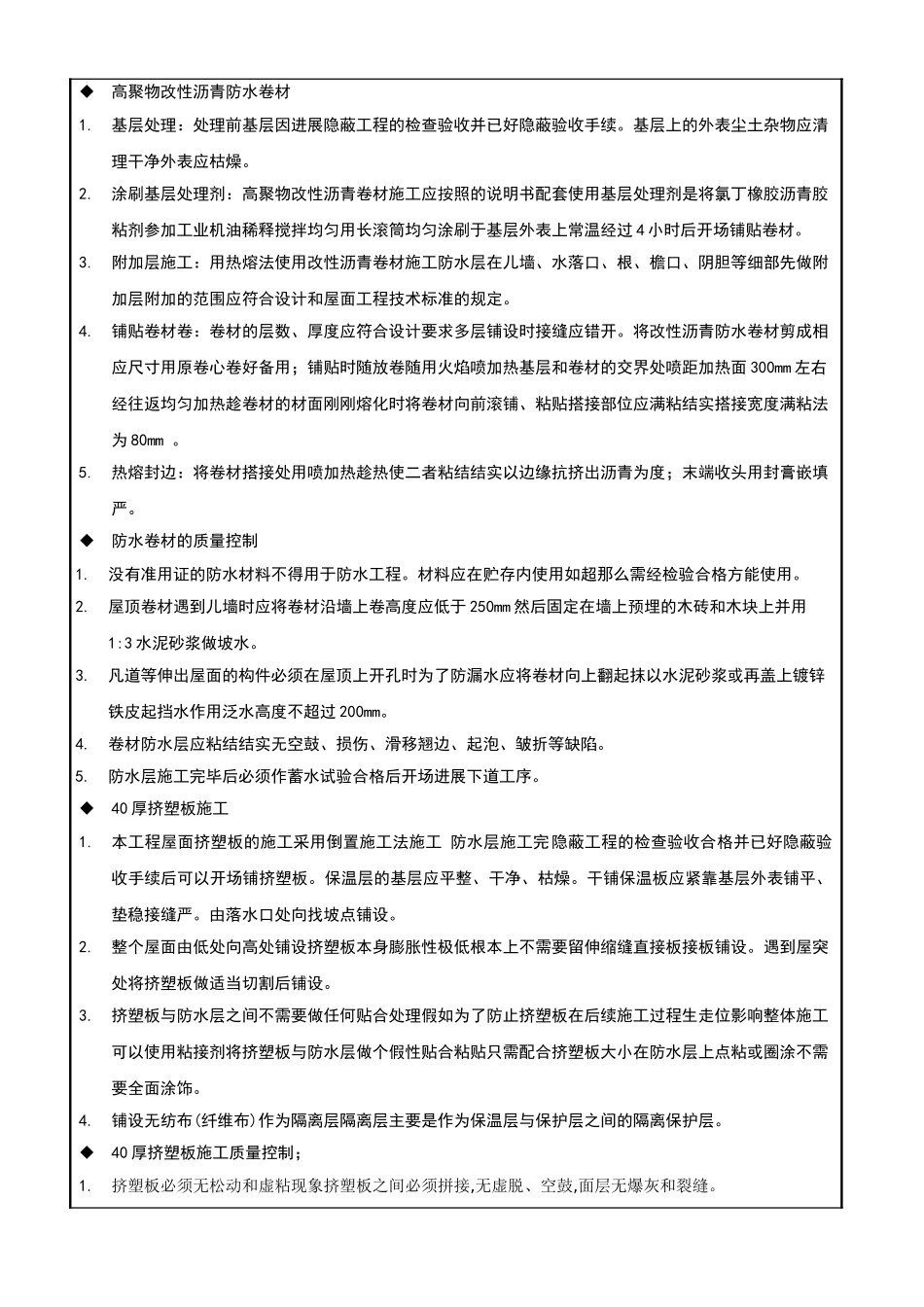

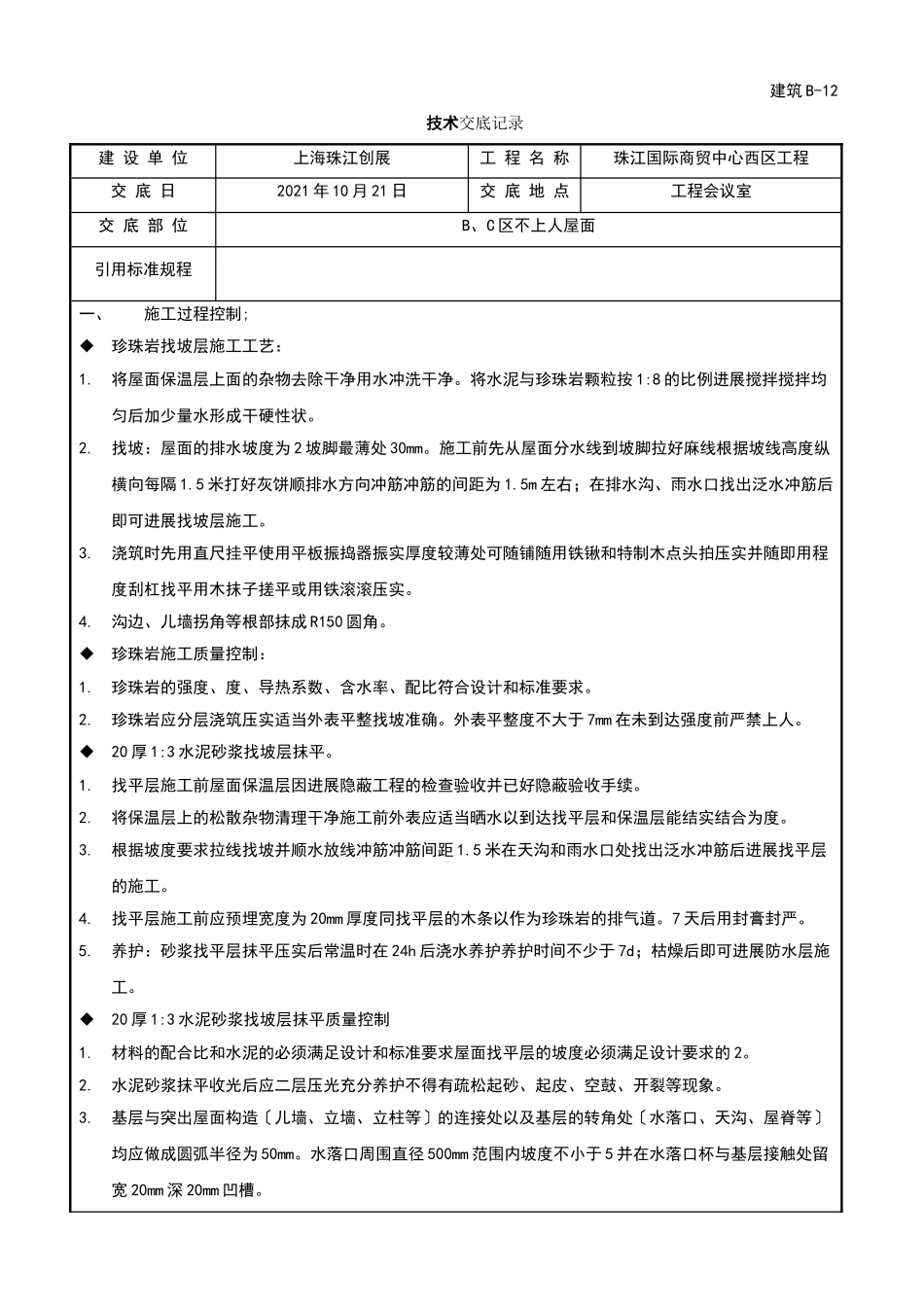

建筑B-12技术交底记录建设单位上海珠江创展工程名称珠江国际商贸中心西区工程交底日2021年10月21日交底地点工程会议室交底部位B、C区不上人屋面引用标准规程一、施工过程控制;珍珠岩找坡层施工工艺:1
将屋面保温层上面的杂物去除干净用水冲洗干净
将水泥与珍珠岩颗粒按1:8的比例进展搅拌搅拌均匀后加少量水形成干硬性状
找坡:屋面的排水坡度为2坡脚最薄处30mm
施工前先从屋面分水线到坡脚拉好麻线根据坡线高度纵横向每隔1
5米打好灰饼顺排水方向冲筋冲筋的间距为1
5m左右;在排水沟、雨水口找出泛水冲筋后即可进展找坡层施工
浇筑时先用直尺挂平使用平板振捣器振实厚度较薄处可随铺随用铁锹和特制木点头拍压实并随即用程度刮杠找平用木抹子搓平或用铁滚滚压实
沟边、儿墙拐角等根部抹成R150圆角
珍珠岩施工质量控制:1
珍珠岩的强度、度、导热系数、含水率、配比符合设计和标准要求
珍珠岩应分层浇筑压实适当外表平整找坡准确
外表平整度不大于7mm在未到达强度前严禁上人
20厚1:3水泥砂浆找坡层抹平
找平层施工前屋面保温层因进展隐蔽工程的检查验收并已好隐蔽验收手续
将保温层上的松散杂物清理干净施工前外表应适当晒水以到达找平层和保温层能结实结合为度
根据坡度要求拉线找坡并顺水放线冲筋冲筋间距1
5米在天沟和雨水口处找出泛水冲筋后进展找平层的施工
找平层施工前应预埋宽度为20mm厚度同找平层的木条以作为珍珠岩的排气道
7天后用封膏封严
养护:砂浆找平层抹平压实后常温时在24h后浇水养护养护时间不少于7d;枯燥后即可进展防水层施工
20厚1:3水泥砂浆找坡层抹平质量控制1
材料的配合比和水泥的必须满足设计和标准要求屋面找平层的坡度必须满足设计要求的2
水泥砂浆抹平收光后应二层压光充分养护不得有疏松起砂、起皮、空鼓、开裂等现象
基层与突出屋面构造〔儿
