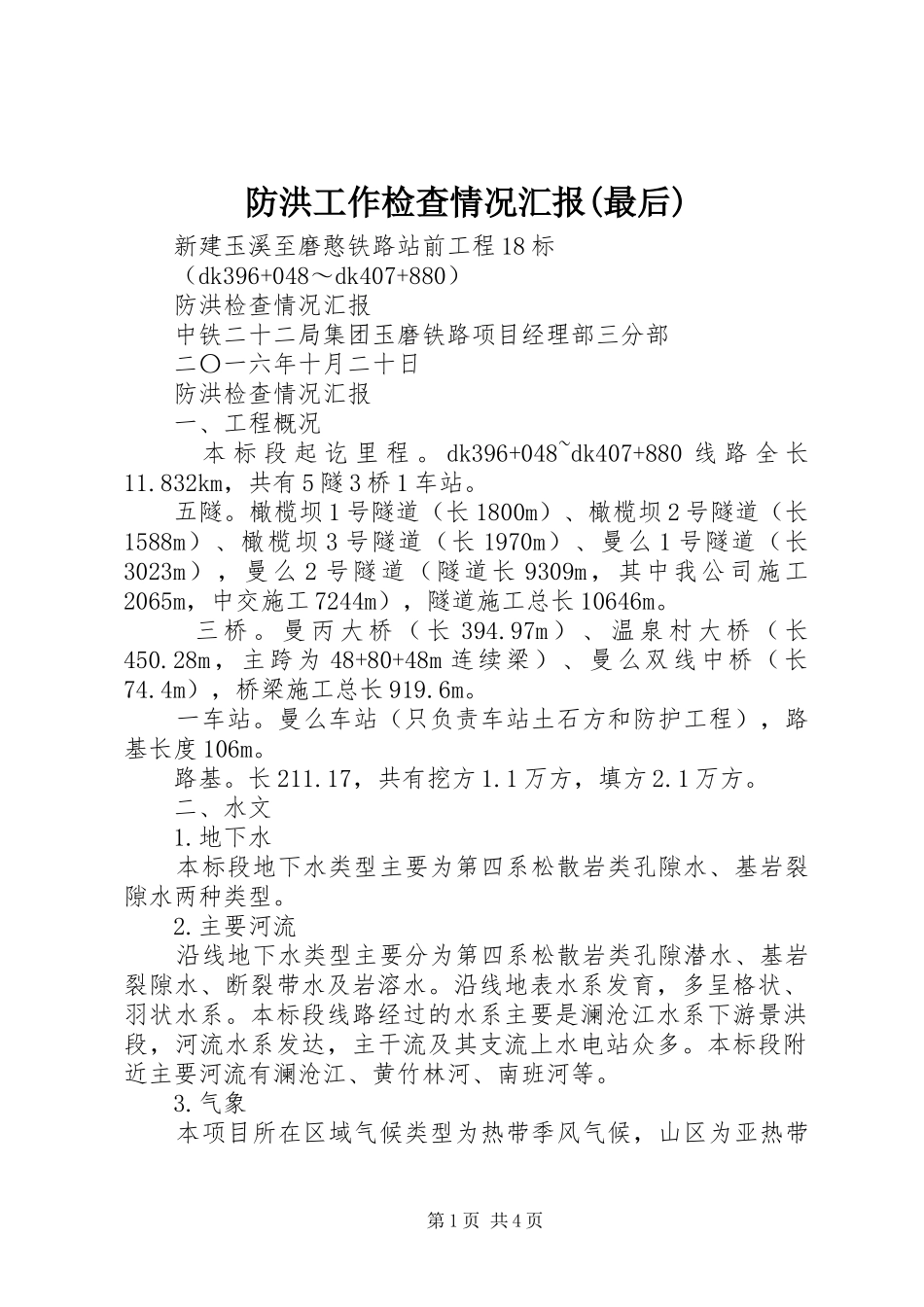

防洪工作检查情况汇报(最后)新建玉溪至磨憨铁路站前工程18标(dk396+048~dk407+880)防洪检查情况汇报中铁二十二局集团玉磨铁路项目经理部三分部二〇一六年十月二十日防洪检查情况汇报一、工程概况本标段起讫里程
dk396+048~dk407+880线路全长11
832km,共有5隧3桥1车站
橄榄坝1号隧道(长1800m)、橄榄坝2号隧道(长1588m)、橄榄坝3号隧道(长1970m)、曼么1号隧道(长3023m),曼么2号隧道(隧道长9309m,其中我公司施工2065m,中交施工7244m),隧道施工总长10646m
曼丙大桥(长394
97m)、温泉村大桥(长450
28m,主跨为48+80+48m连续梁)、曼么双线中桥(长74
4m),桥梁施工总长919
曼么车站(只负责车站土石方和防护工程),路基长度106m
17,共有挖方1
1万方,填方2
地下水本标段地下水类型主要为第四系松散岩类孔隙水、基岩裂隙水两种类型
主要河流沿线地下水类型主要分为第四系松散岩类孔隙潜水、基岩裂隙水、断裂带水及岩溶水
沿线地表水系发育,多呈格状、羽状水系
本标段线路经过的水系主要是澜沧江水系下游景洪段,河流水系发达,主干流及其支流上水电站众多
本标段附近主要河流有澜沧江、黄竹林河、南班河等

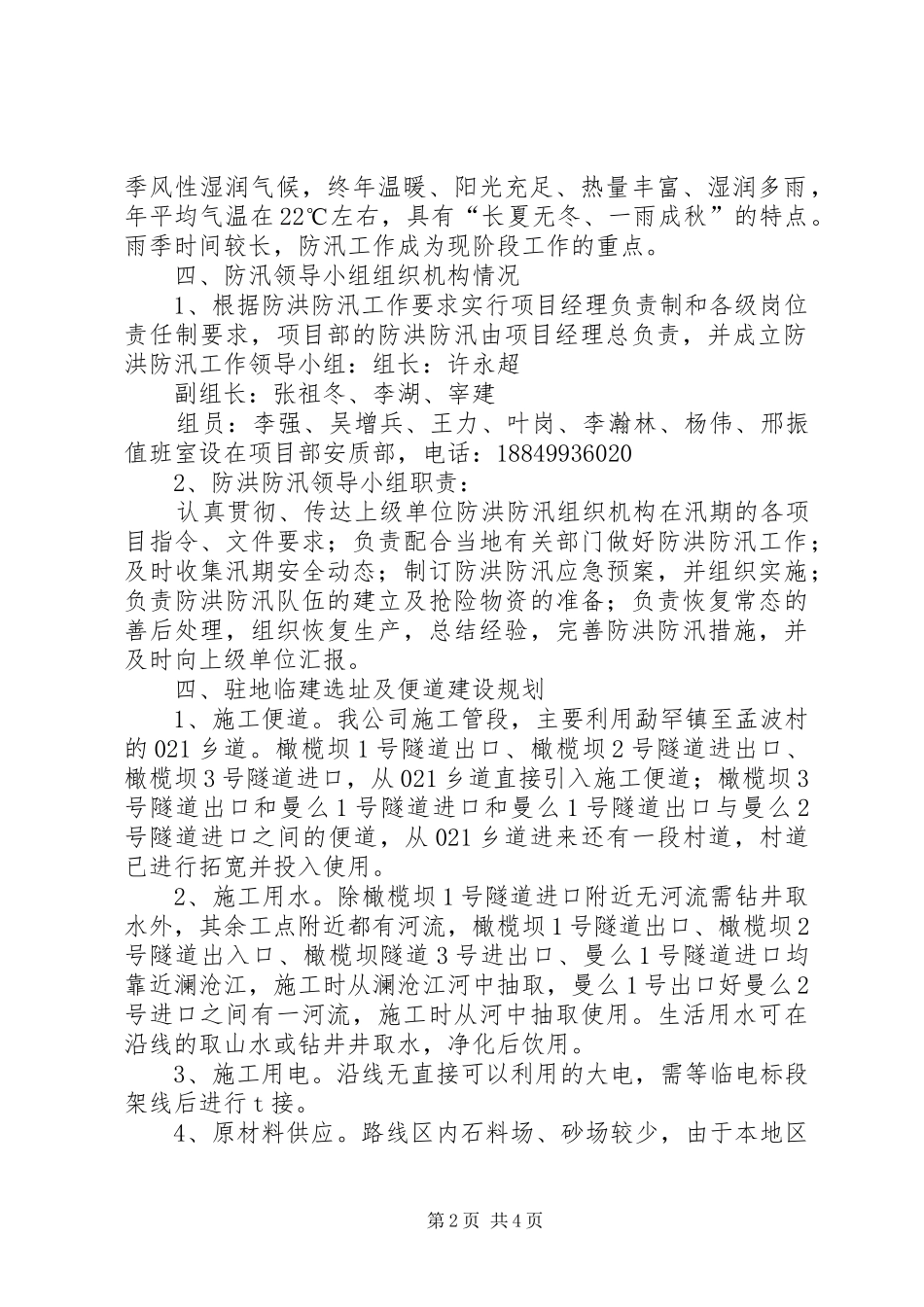

气象本项目所在区域气候类型为热带季风气候,山区为亚热带第1页共4页季风性湿润气候,终年温暖、阳光充足、热量丰富、湿润多雨,年平均气温在22℃左右,具有“长夏无冬、一雨成秋”的特点
雨季时间较长,防汛工作成为现阶段工作的重点

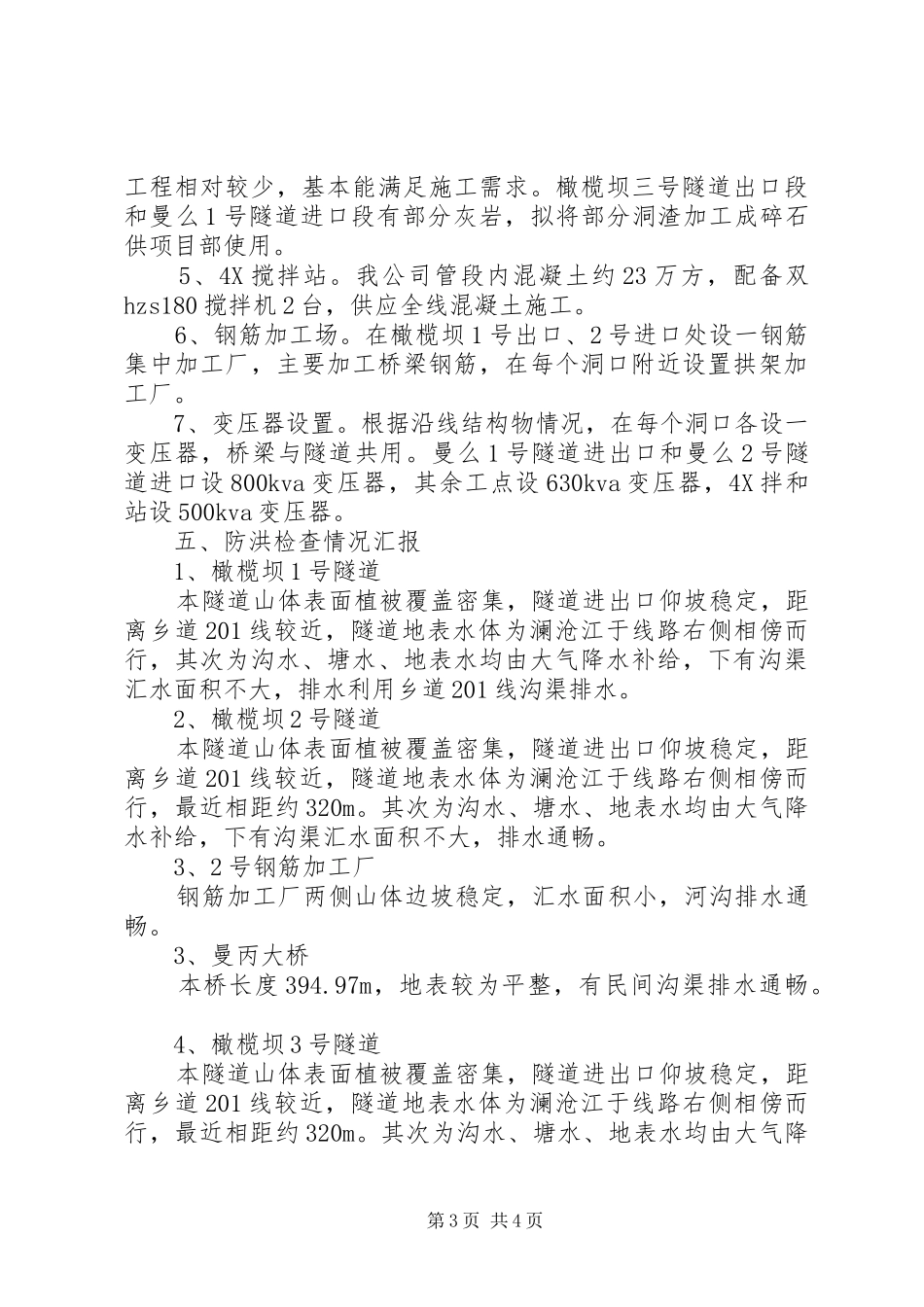

四、防汛领导小组组织机构情况1、根据防洪防汛工作要求实行项目经理负责制和各级岗位责任制要求,项目部的防洪防汛由项目经理总负责,并成立防洪防汛工作领导小组:组长:许永超副组长:张祖冬、李湖、宰建组员:李强
