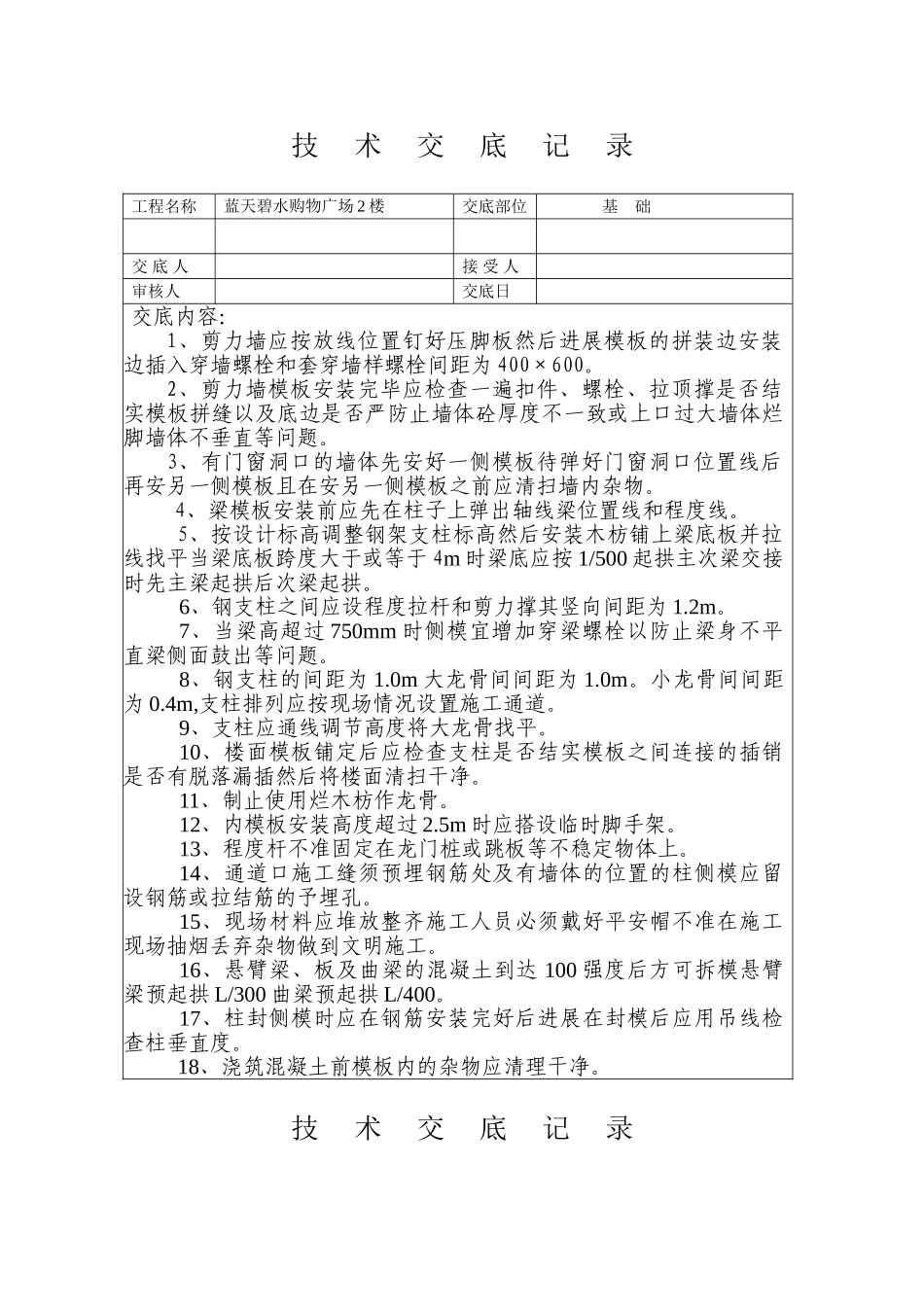

技术交底记录工程名称蓝天碧水购物广场2楼交底部位基础交底人接受人审核人交底日交底内容:1、剪力墙应按放线位置钉好压脚板然后进展模板的拼装边安装边插入穿墙螺栓和套穿墙样螺栓间距为400×600
2、剪力墙模板安装完毕应检查一遍扣件、螺栓、拉顶撑是否结实模板拼缝以及底边是否严防止墙体砼厚度不一致或上口过大墙体烂脚墙体不垂直等问题
3、有门窗洞口的墙体先安好一侧模板待弹好门窗洞口位置线后再安另一侧模板且在安另一侧模板之前应清扫墙内杂物
4、梁模板安装前应先在柱子上弹出轴线梁位置线和程度线
5、按设计标高调整钢架支柱标高然后安装木枋铺上梁底板并拉线找平当梁底板跨度大于或等于4m时梁底应按1/500起拱主次梁交接时先主梁起拱后次梁起拱
6、钢支柱之间应设程度拉杆和剪力撑其竖向间距为1
7、当梁高超过750mm时侧模宜增加穿梁螺栓以防止梁身不平直梁侧面鼓出等问题
8、钢支柱的间距为1
0m大龙骨间间距为1
小龙骨间间距为0
4m,支柱排列应按现场情况设置施工通道
9、支柱应通线调节高度将大龙骨找平
10、楼面模板铺定后应检查支柱是否结实模板之间连接的插销是否有脱落漏插然后将楼面清扫干净
11、制止使用烂木枋作龙骨
12、内模板安装高度超过2
5m时应搭设临时脚手架
13、程度杆不准固定在龙门桩或跳板等不稳定物体上
14、通道口施工缝须预埋钢筋处及有墙体的位置的柱侧模应留设钢筋或拉结筋的予埋孔
15、现场材料应堆放整齐施工人员必须戴好平安帽不准在施工现场抽烟丢弃杂物做到文明施工
16、悬臂梁、板及曲梁的混凝土到达100强度后方可拆模悬臂梁预起拱L/300曲梁预起拱L/400
17、柱封侧模时应在钢筋安装完好后进展在封模后应用吊线检查柱垂直度
18、浇筑混凝土前模板内的杂物应清理干净

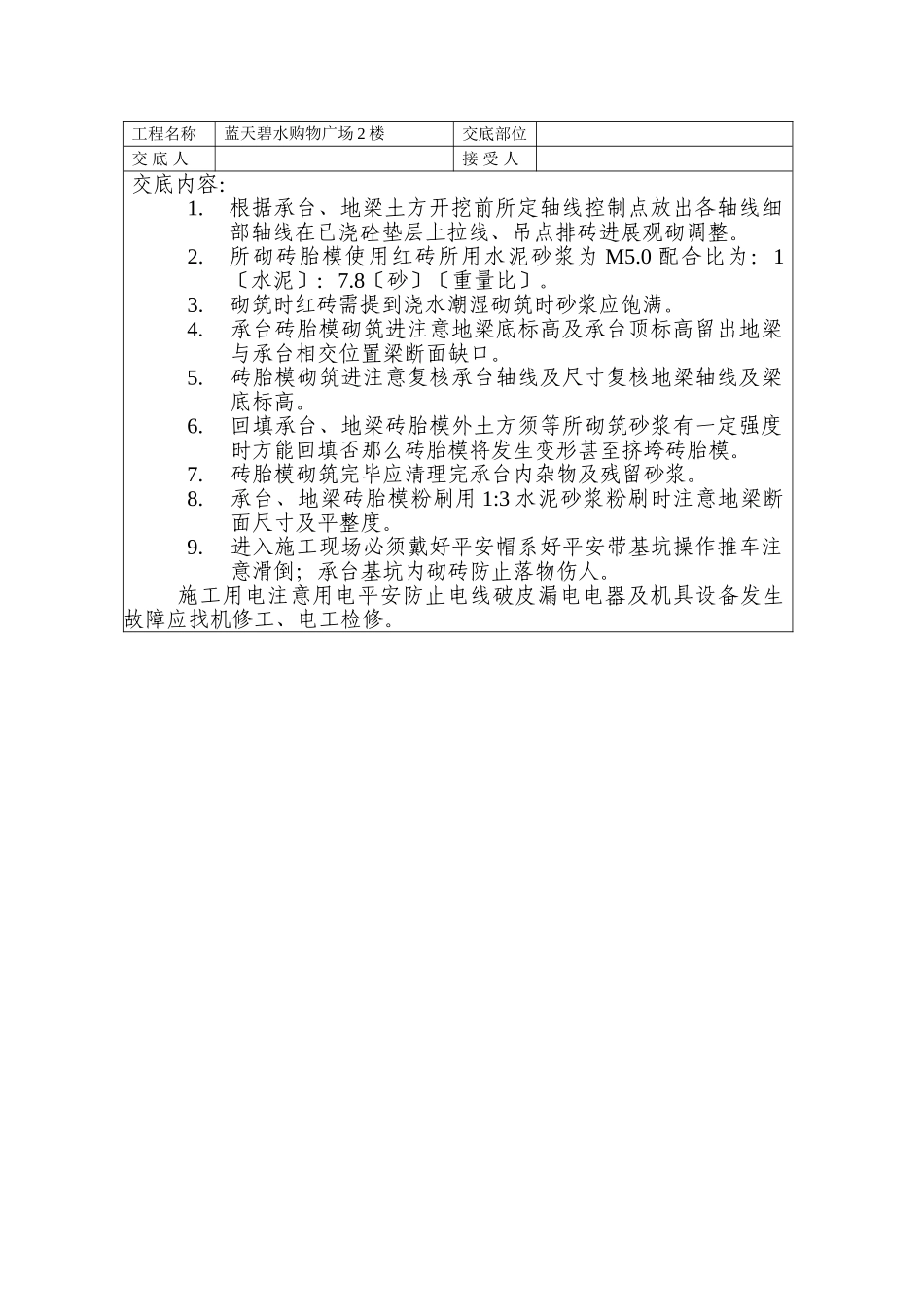

技术交底记录工程名称蓝天碧水购物广场2楼交底部位交底人接受人交底内容:1
根据承台、地梁土方开
