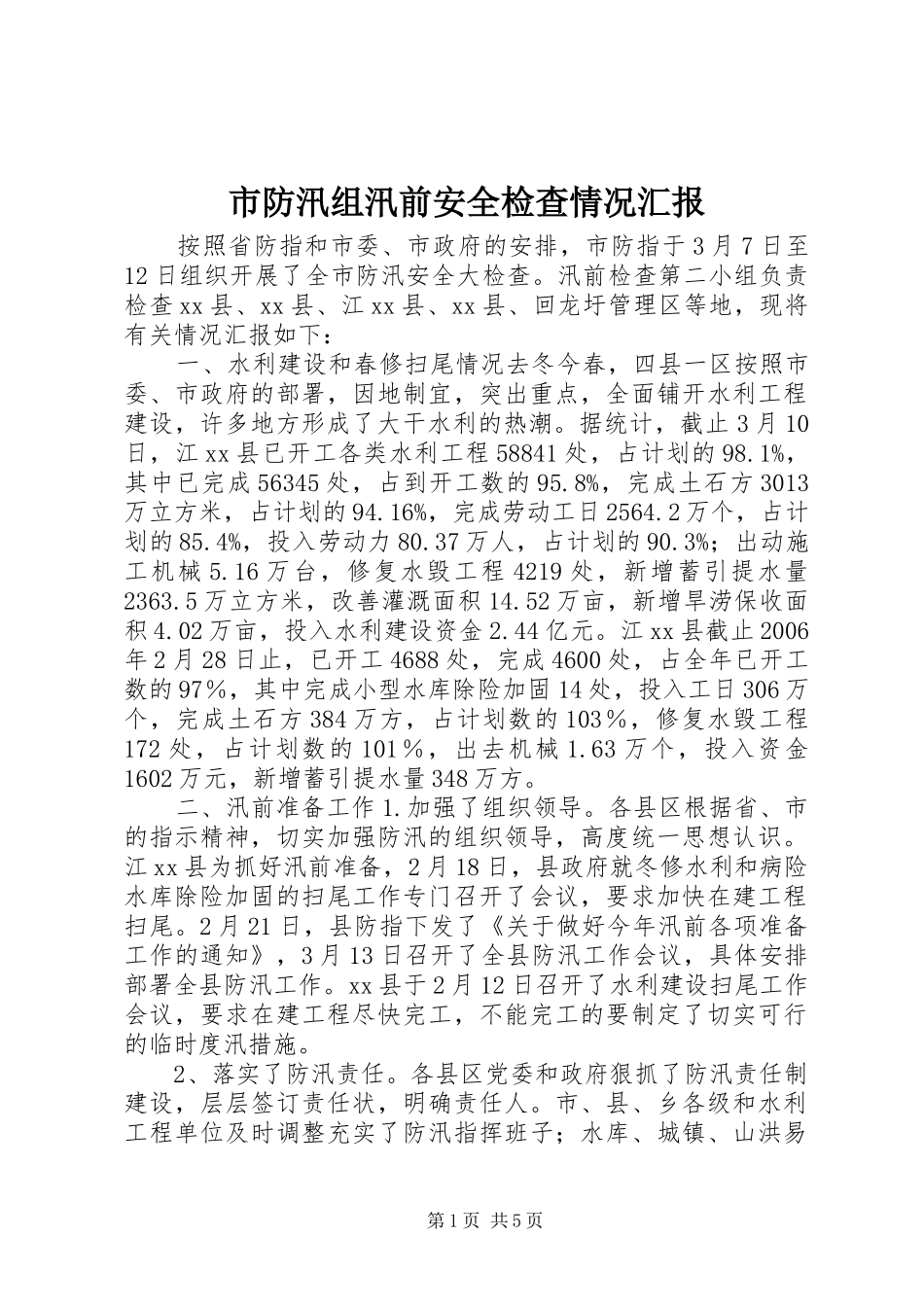

市防汛组汛前安全检查情况汇报按照省防指和市委、市政府的安排,市防指于3月7日至12日组织开展了全市防汛安全大检查
汛前检查第二小组负责检查xx县、xx县、江xx县、xx县、回龙圩管理区等地,现将有关情况汇报如下:一、水利建设和春修扫尾情况去冬今春,四县一区按照市委、市政府的部署,因地制宜,突出重点,全面铺开水利工程建设,许多地方形成了大干水利的热潮
据统计,截止3月10日,江xx县已开工各类水利工程58841处,占计划的98
1%,其中已完成56345处,占到开工数的95
8%,完成土石方3013万立方米,占计划的94
16%,完成劳动工日2564
2万个,占计划的85
4%,投入劳动力80
37万人,占计划的90
3%;出动施工机械5
16万台,修复水毁工程4219处,新增蓄引提水量2363
5万立方米,改善灌溉面积14
52万亩,新增旱涝保收面积4
02万亩,投入水利建设资金2
江xx县截止2006年2月28日止,已开工4688处,完成4600处,占全年已开工数的97%,其中完成小型水库除险加固14处,投入工日306万个,完成土石方384万方,占计划数的103%,修复水毁工程172处,占计划数的101%,出去机械1
63万个,投入资金1602万元,新增蓄引提水量348万方

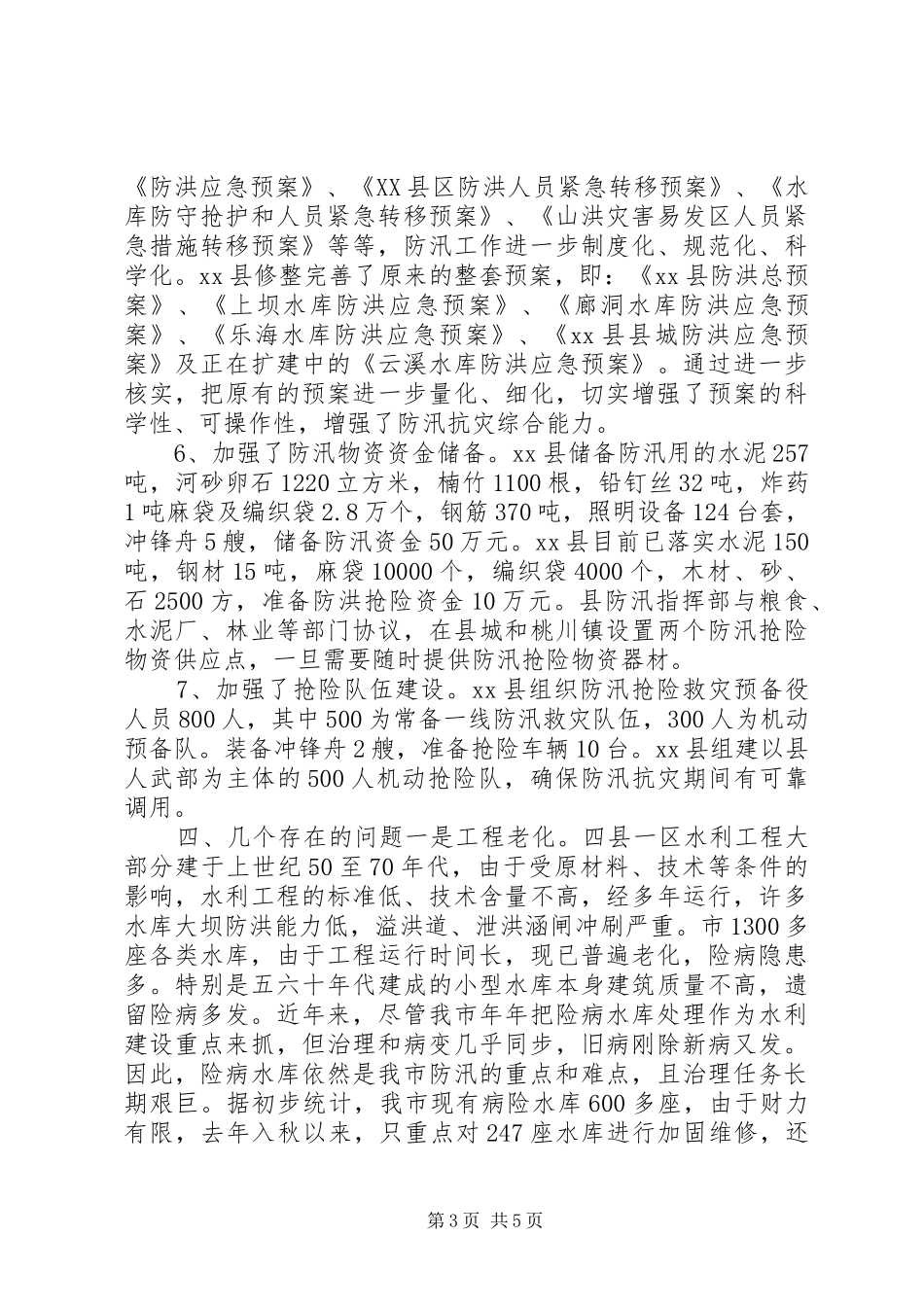

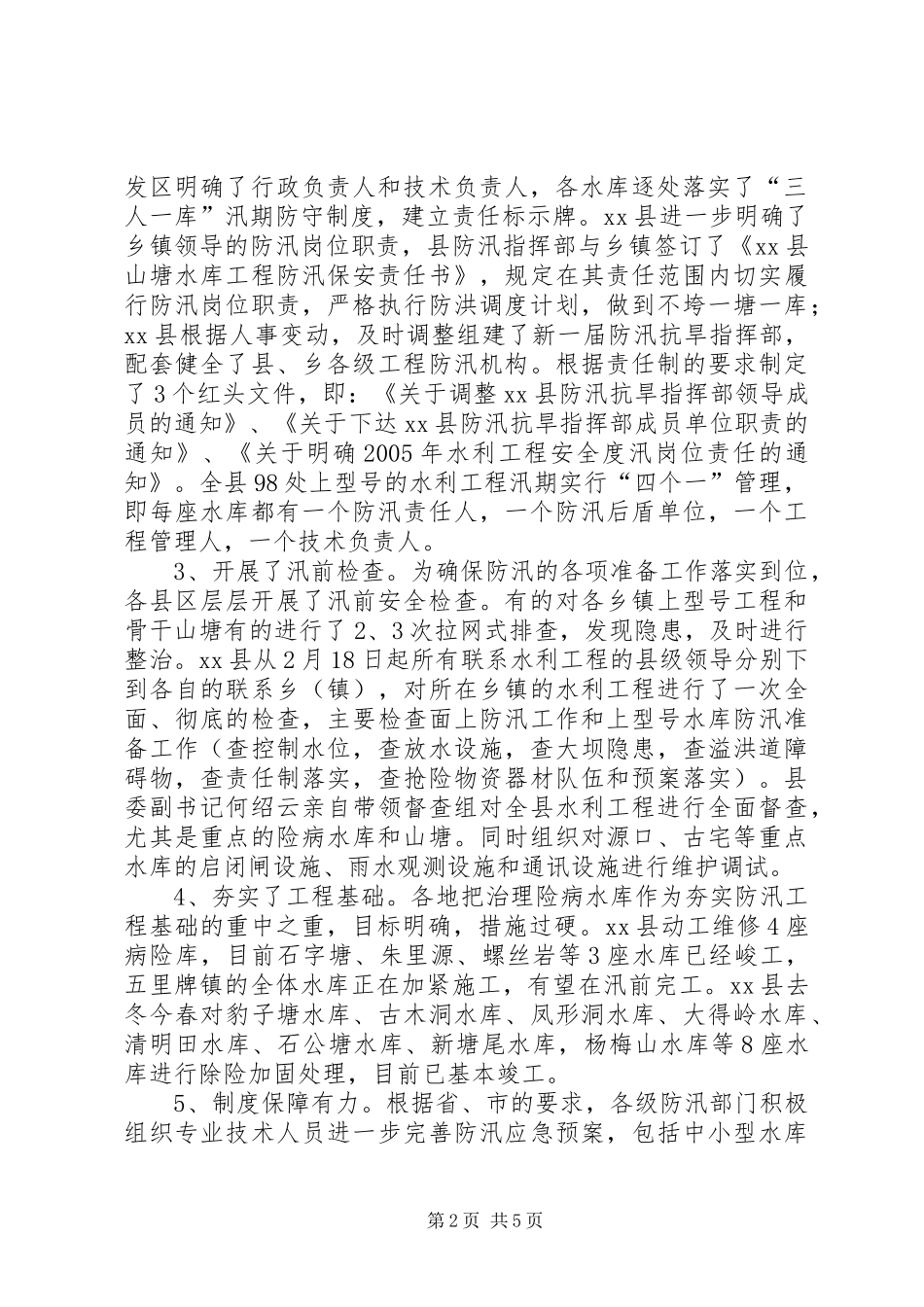

二、汛前准备工作1
加强了组织领导
各县区根据省、市的指示精神,切实加强防汛的组织领导,高度统一思想认识
江xx县为抓好汛前准备,2月18日,县政府就冬修水利和病险水库除险加固的扫尾工作专门召开了会议,要求加快在建工程扫尾
2月21日,县防指下发了《关于做好今年汛前各项准备工作的通知》,3月13日召开了全县防汛工作会议,具体安排部署全县防汛工作
xx县于2月12日召开了水利建设扫尾工作会议,要求在建工程尽快完工,不能完工的要制定了切实可行的临时度汛措施
2、落实了防汛责任
各县区党委和政府狠
