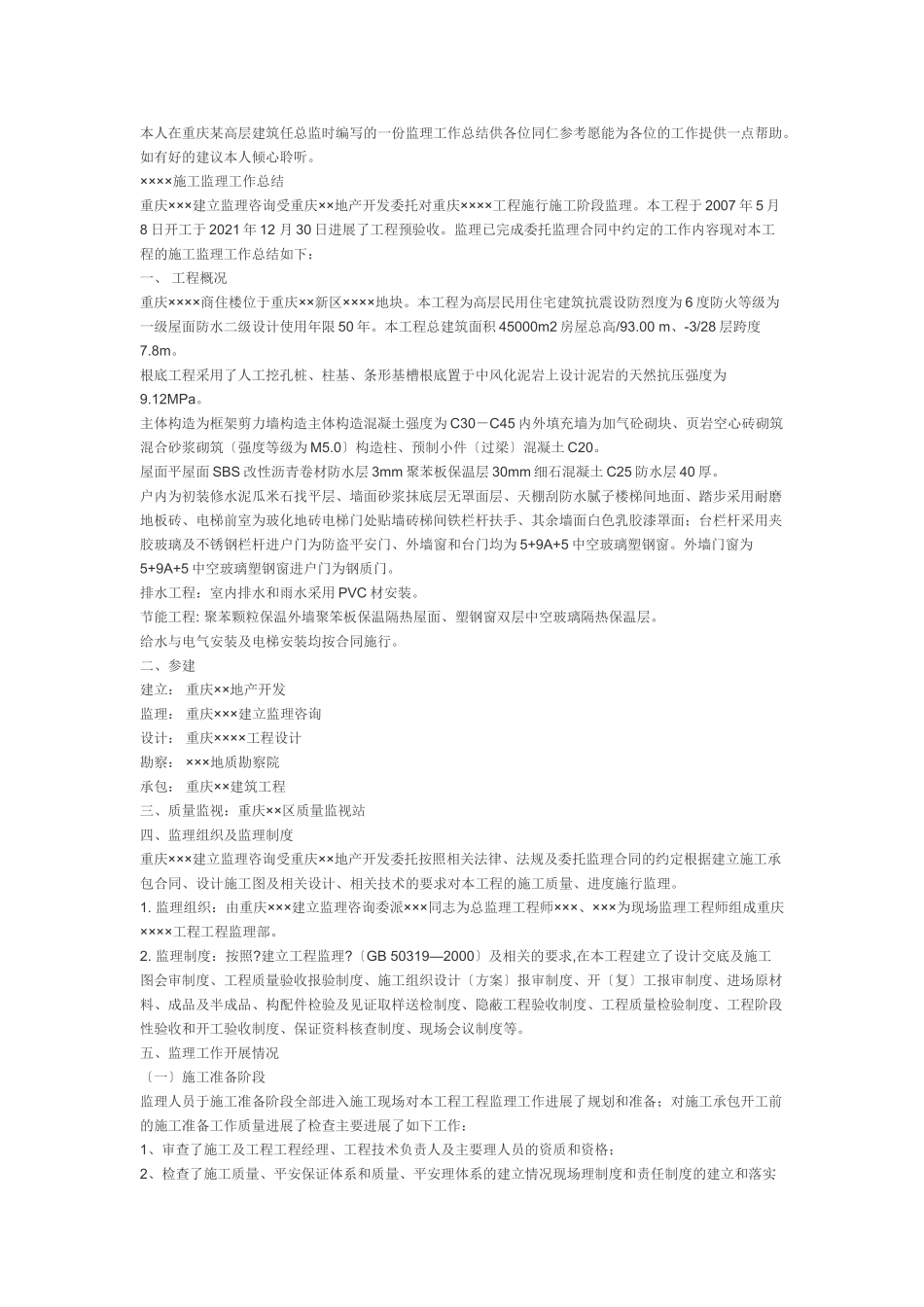

本人在重庆某高层建筑任总监时编写的一份监理工作总结供各位同仁参考愿能为各位的工作提供一点帮助。如有好的建议本人倾心聆听。××××施工监理工作总结重庆×××建立监理咨询受重庆××地产开发委托对重庆××××工程施行施工阶段监理。本工程于2007年5月8日开工于2021年12月30日进展了工程预验收。监理已完成委托监理合同中约定的工作内容现对本工程的施工监理工作总结如下:一、工程概况重庆××××商住楼位于重庆××新区××××地块。本工程为高层民用住宅建筑抗震设防烈度为6度防火等级为一级屋面防水二级设计使用年限50年。本工程总建筑面积45000m2房屋总高/93.00m、-3/28层跨度7.8m。根底工程采用了人工挖孔桩、柱基、条形基槽根底置于中风化泥岩上设计泥岩的天然抗压强度为9.12MPa。主体构造为框架剪力墙构造主体构造混凝土强度为C30-C45内外填充墙为加气砼砌块、页岩空心砖砌筑混合砂浆砌筑〔强度等级为M5.0〕构造柱、预制小件〔过梁〕混凝土C20。屋面平屋面SBS改性沥青卷材防水层3mm聚苯板保温层30mm细石混凝土C25防水层40厚。户内为初装修水泥瓜米石找平层、墙面砂浆抹底层无罩面层、天棚刮防水腻子楼梯间地面、踏步采用耐磨地板砖、电梯前室为玻化地砖电梯门处贴墙砖梯间铁栏杆扶手、其余墙面白色乳胶漆罩面;台栏杆采用夹胶玻璃及不锈钢栏杆进户门为防盗平安门、外墙窗和台门均为5+9A+5中空玻璃塑钢窗。外墙门窗为5+9A+5中空玻璃塑钢窗进户门为钢质门。排水工程:室内排水和雨水采用PVC材安装。节能工程:聚苯颗粒保温外墙聚笨板保温隔热屋面、塑钢窗双层中空玻璃隔热保温层。给水与电气安装及电梯安装均按合同施行。二、参建建立:重庆××地产开发监理:重庆×××建立监理咨询设计:重庆××××工程设计勘察:×××地质勘察院承包:重庆××建筑工程三、质量监视:重庆××区质量监视站四、监理组织及监理制度重庆×××建立监理咨询受重庆××地产开发委托按照相关法律、法规及委托监理合同的约定根据建立施工承包合同、设计施工图及相关设计、相关技术的要求对本工程的施工质量、进度施行监理。1.监理组织:由重庆×××建立监理咨询委派×××同志为总监理工程师×××、×××为现场监理工程师组成重庆××××工程工程监理部。2.监理制度:按照?建立工程监理?〔GB50319—2000〕及相关的要求,在本工程建立了设计交底及施工图会审制度、工程质量验收报验制度、施工组织设计〔方案〕报审制度、开〔复〕工报审制度、进场原材料、成品及半成品、构配件检验及见证取样送检制度、隐蔽工程验收制度、工程质量检验制度、工程阶段性验收和开工验收制度、保证资料核查制度、现场会议制度等。五、监理工作开展情况〔一〕施工准备阶段监理人员于施工准备阶段全部进入施工现场对本工程工程监理工作进展了规划和准备;对施工承包开工前的施工准备工作质量进展了检查主要进展了如下工作:1、审查了施工及工程工程经理、工程技术负责人及主要理人员的资质和资格;2、检查了施工质量、平安保证体系和质量、平安理体系的建立情况现场理制度和责任制度的建立和落实情况;3、审查了施工报送的施工组织设计及相关的平安消费施工方案;4、检查了施工施工技术、施工机具、设备、物质、临时设施的准备情况;5、参加了设计技术交底会议并提出了建立性的和建议;6、编制了施工监理规划及关键分局部项工程的监理细那么;7、组织监理人员认真熟悉图纸找出施工质量控制的重点和难点制定应对措施;8、建立了施工现场会议制度并组织召开了第一次工地例会进展了监理工作交底。〔二〕施工阶段1、核查施工现场质量理体系、施工质量检验制度的施行情况和现场施工技术理人员的到岗到位情况;检查施工编制的施工组织设计、平安文明施工方案、脚手架搭拆方案及施工技术交底等。2、催促施工对进入施工现场的原材料、半成品、成品等进展现场验收其中:重要原材料进场验收记录6份;钢材出厂质量证明147份抽样复验147份;水泥出厂合格证7份进场复验7份;砂抽样检验10份;、碎石抽样检验9份:页岩砖抽送样1组:空心砖2组加气混凝土砌块2组:陶瓷面砖2组均具有出厂合格证明:出厂合格证5份;抗压强...
