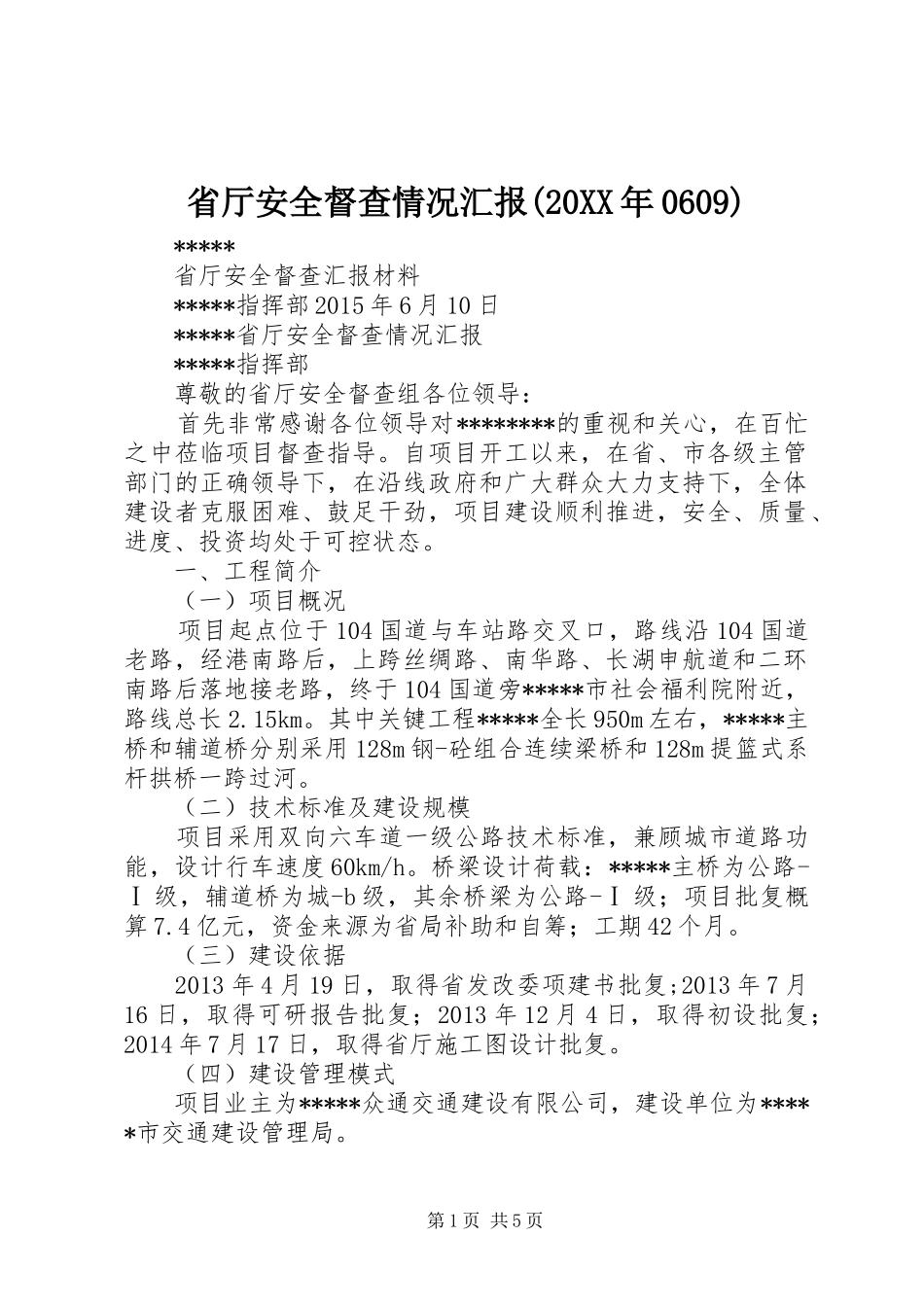

省厅安全督查情况汇报(20XX年0609)*****省厅安全督查汇报材料*****指挥部2015年6月10日*****省厅安全督查情况汇报*****指挥部尊敬的省厅安全督查组各位领导:首先非常感谢各位领导对********的重视和关心,在百忙之中莅临项目督查指导
自项目开工以来,在省、市各级主管部门的正确领导下,在沿线政府和广大群众大力支持下,全体建设者克服困难、鼓足干劲,项目建设顺利推进,安全、质量、进度、投资均处于可控状态
一、工程简介(一)项目概况项目起点位于104国道与车站路交叉口,路线沿104国道老路,经港南路后,上跨丝绸路、南华路、长湖申航道和二环南路后落地接老路,终于104国道旁*****市社会福利院附近,路线总长2
其中关键工程*****全长950m左右,*****主桥和辅道桥分别采用128m钢-砼组合连续梁桥和128m提篮式系杆拱桥一跨过河
(二)技术标准及建设规模项目采用双向六车道一级公路技术标准,兼顾城市道路功能,设计行车速度60km/h
桥梁设计荷载:*****主桥为公路-Ⅰ级,辅道桥为城-b级,其余桥梁为公路-Ⅰ级;项目批复概算7
4亿元,资金来源为省局补助和自筹;工期42个月
(三)建设依据2013年4月19日,取得省发改委项建书批复;2013年7月16日,取得可研报告批复;2013年12月4日,取得初设批复;2014年7月17日,取得省厅施工图设计批复
(四)建设管理模式项目业主为*****众通交通建设有限公司,建设单位为*****市交通建设管理局

第1页共5页二、参建单位情况施工单位:XX省交通工程集团有限公司2监理单位:山东交通工程监理咨询公司设计单位:XX省交通规划设计研究院三、项目进展情况指挥部紧紧围绕项目建设总体工期和年度目标,主抓关键节点推进,加大施工投入
截止2015年5月底,项目累计完成约1
2亿元,占概算总投资的16
