一、工程概况河(源)惠(州)(东)莞高速公路龙川至紫金段采用双向四车道高速公路标准,整体式路基宽度26m,分离式路基宽度13m,桥梁宽度采用12
设计速度100km/h
TJ1合同段起点桩号-K0+060,终点桩号K6+800,路线全长6
86km,总工期26个月,总造价2
3344亿元
本合同段桥梁有大桥1469
8m/4座,40mT梁230片,25m小箱梁168片
预制梁桥分布和梁片种类、数量详见下表:桥名中心桩号预制梁类型数量(片)备注金龙大桥K2+20325m箱梁80梁场预制回龙1号大桥K5+10525m箱梁40梁场预制回龙2号大桥K5+43125m箱梁+40mT梁48+30梁场预制三溪大桥K6+34540mT梁200梁场预制合同段合计25m预制小箱梁168片,40m预制T梁230片
25m预制小箱梁设计梁底宽1
0m,梁高1
4m;40m预制T梁设计梁底宽0
6m,梁高2
5m;预制梁均采用C50混凝土预制,25m预制小箱梁最重的外侧边梁起吊重80
1t,最轻的内侧边梁74
4t;40m预制T梁最重的外侧边梁起吊重131
8t、最轻的中梁128
二、编制依据1、《公路工程质量检验评定标准》(JTGF80/1—2004);2、《公路工程施工安全技术规范与施工规范》(JTGF90—2015);3、《公路桥涵施工技术规范》(JTG/TF50-2011);4、河惠莞高速公路龙川至紫金段TJ1合同段施工合同
5、河惠莞高速公路龙川至紫金段TJ1合同段招标文件及投标文件;6、河惠莞高速公路龙川至紫金段TJ1合同段两阶段施工图设计(2015年10月);7、河(源)惠(州)(东)莞高速公路龙川至紫金段《工地建设标准化管理手册(试行)》;8、河惠莞高速公路龙川至紫金段TJ1标实施性施工组织设计文件;9、业主及监理有关文件要求

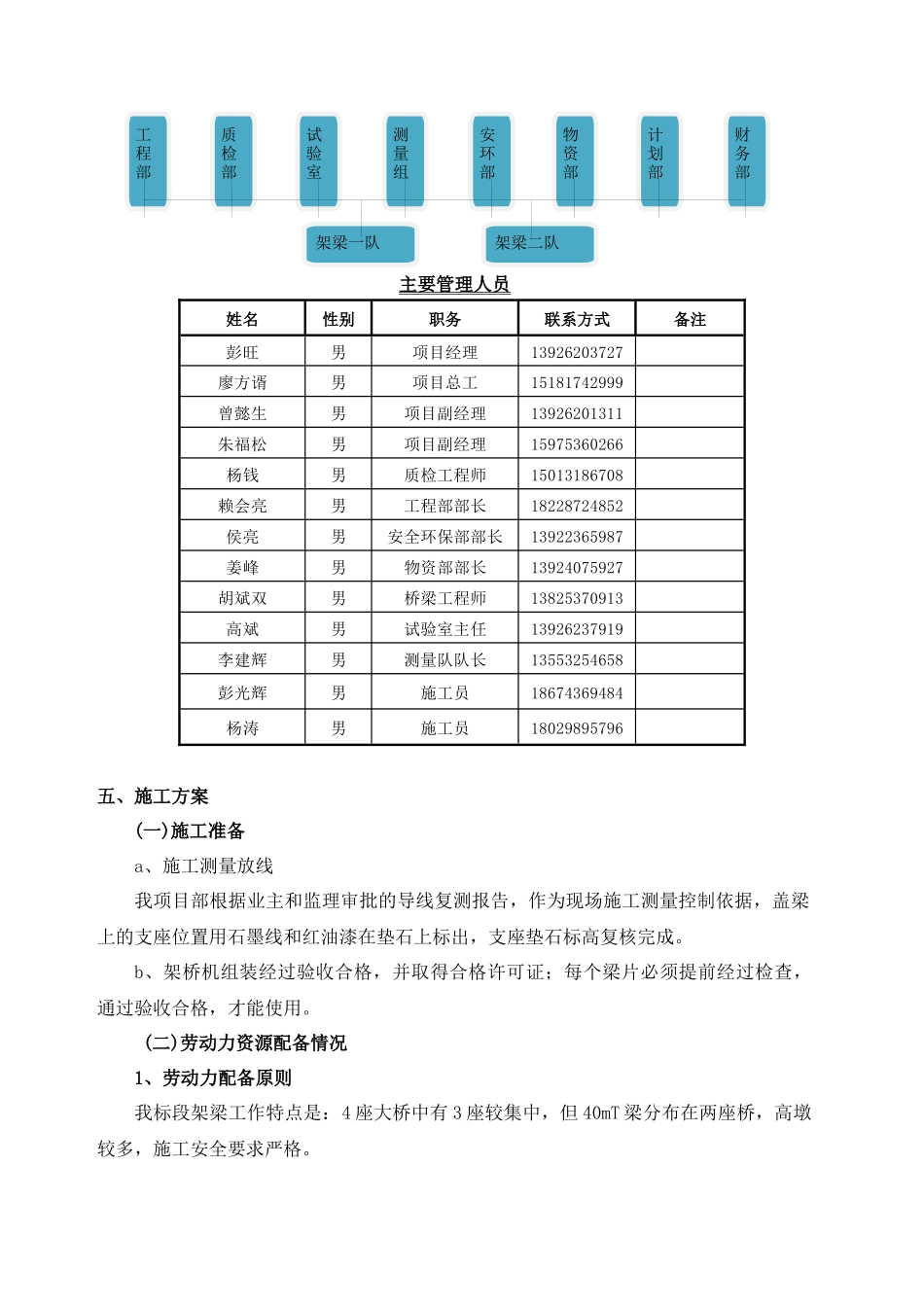

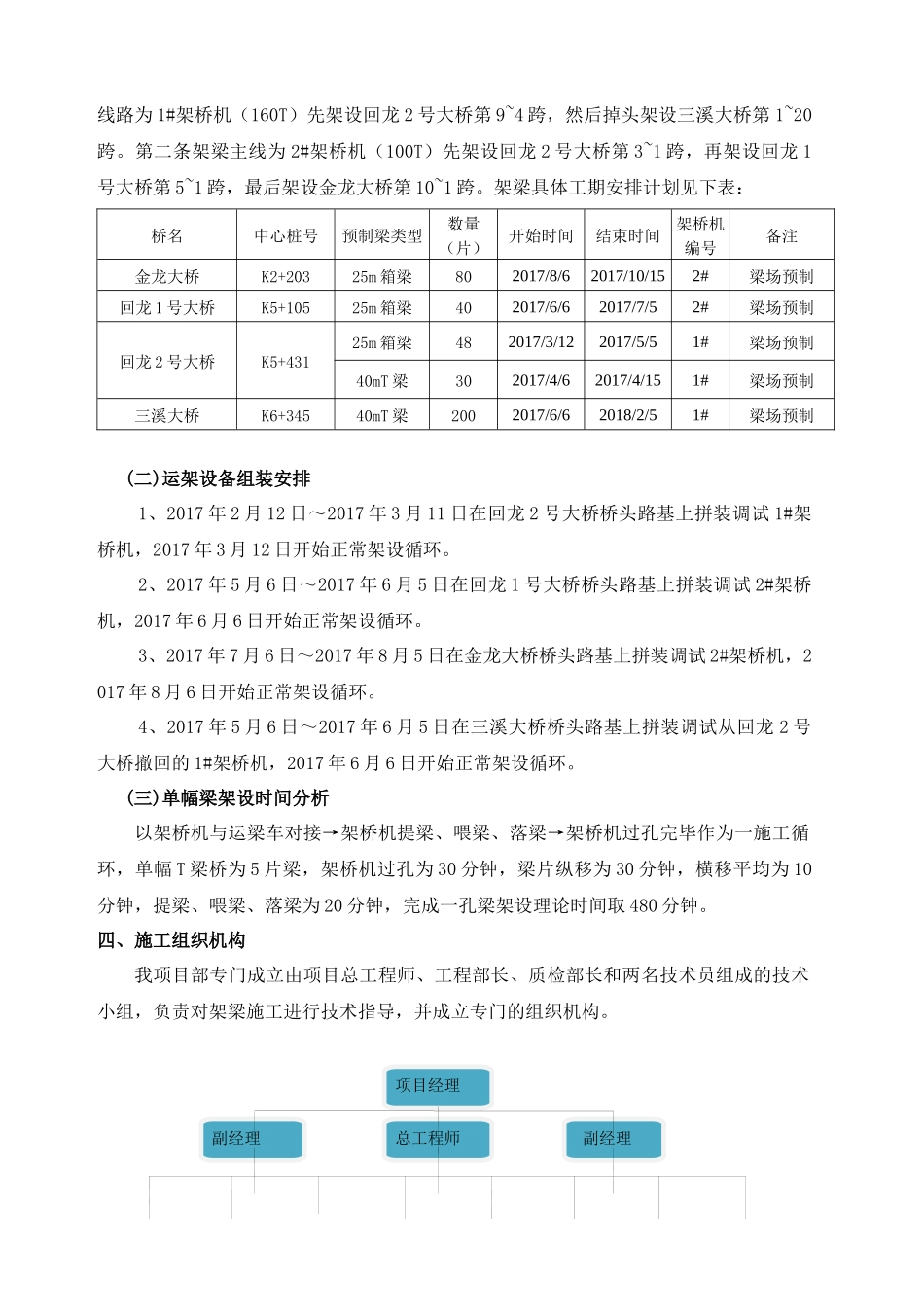

三、施工组织安排(一)总体计划安排2017年
