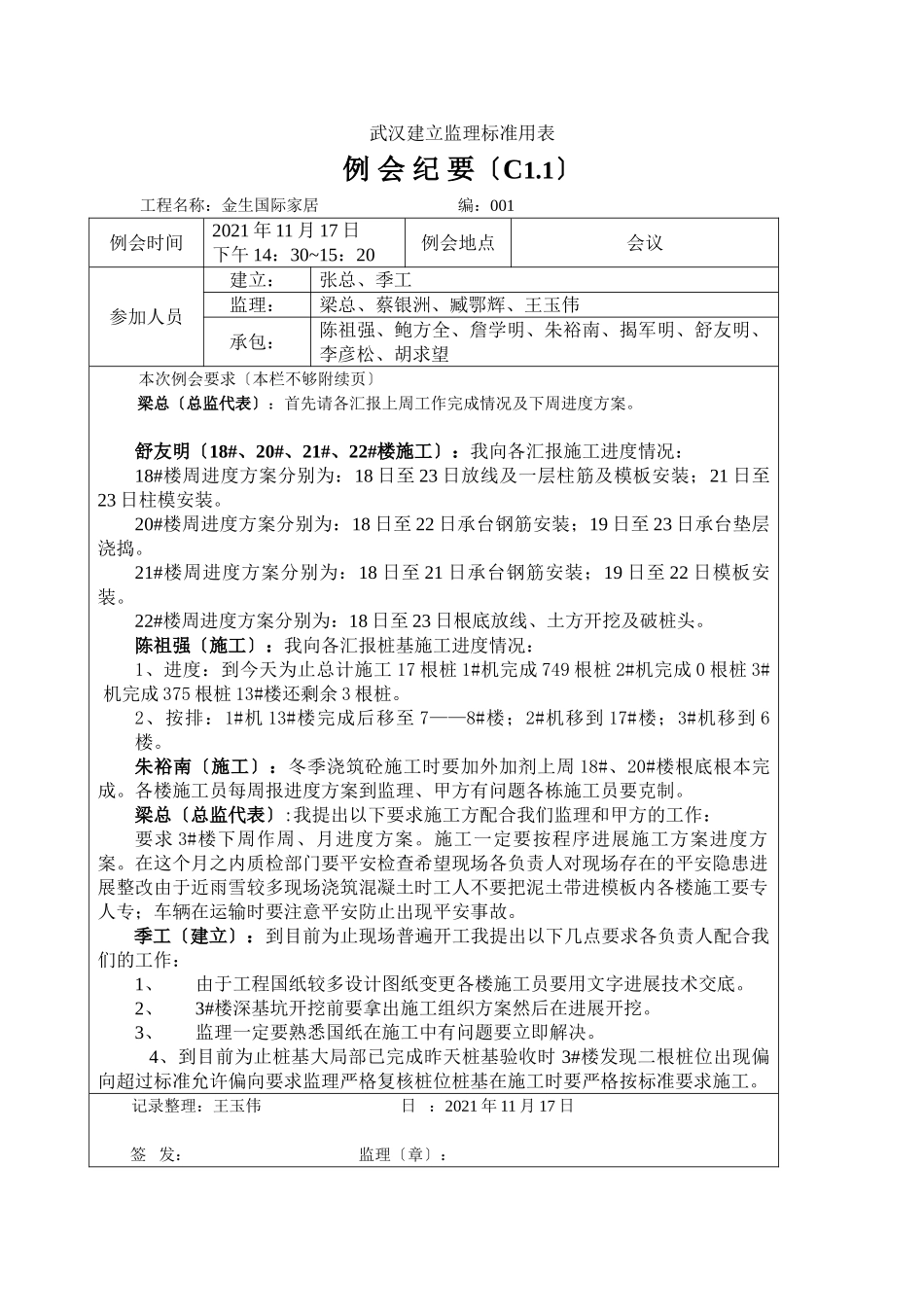

武汉建立监理标准用表例会纪要〔C1.1〕工程名称:金生国际家居编:001例会时间2021年11月17日下午14:30~15:20例会地点会议参加人员建立:张总、季工监理:梁总、蔡银洲、臧鄂辉、王玉伟承包:陈祖强、鲍方全、詹学明、朱裕南、揭军明、舒友明、李彦松、胡求望本次例会要求〔本栏不够附续页〕梁总〔总监代表〕:首先请各汇报上周工作完成情况及下周进度方案。舒友明〔18#、20#、21#、22#楼施工〕:我向各汇报施工进度情况:18#楼周进度方案分别为:18日至23日放线及一层柱筋及模板安装;21日至23日柱模安装。20#楼周进度方案分别为:18日至22日承台钢筋安装;19日至23日承台垫层浇捣。21#楼周进度方案分别为:18日至21日承台钢筋安装;19日至22日模板安装。22#楼周进度方案分别为:18日至23日根底放线、土方开挖及破桩头。陈祖强〔施工〕:我向各汇报桩基施工进度情况:1、进度:到今天为止总计施工17根桩1#机完成749根桩2#机完成0根桩3#机完成375根桩13#楼还剩余3根桩。2、按排:1#机13#楼完成后移至7——8#楼;2#机移到17#楼;3#机移到6楼。朱裕南〔施工〕:冬季浇筑砼施工时要加外加剂上周18#、20#楼根底根本完成。各楼施工员每周报进度方案到监理、甲方有问题各栋施工员要克制。梁总〔总监代表〕:我提出以下要求施工方配合我们监理和甲方的工作:要求3#楼下周作周、月进度方案。施工一定要按程序进展施工方案进度方案。在这个月之内质检部门要平安检查希望现场各负责人对现场存在的平安隐患进展整改由于近雨雪较多现场浇筑混凝土时工人不要把泥土带进模板内各楼施工要专人专;车辆在运输时要注意平安防止出现平安事故。季工〔建立〕:到目前为止现场普遍开工我提出以下几点要求各负责人配合我们的工作:1、由于工程国纸较多设计图纸变更各楼施工员要用文字进展技术交底。2、3#楼深基坑开挖前要拿出施工组织方案然后在进展开挖。3、监理一定要熟悉国纸在施工中有问题要立即解决。4、到目前为止桩基大局部已完成昨天桩基验收时3#楼发现二根桩位出现偏向超过标准允许偏向要求监理严格复核桩位桩基在施工时要严格按标准要求施工。记录整理:王玉伟日:2021年11月17日签发:监理〔章〕:本表与会各一份如有不同请在收到48小时内提出否那么即表示认可纪要内容按纪要内容执行。张总〔建立〕:我提出以下几点要求各负责人配合我们的工作:1、监现要熟悉图纸今后不要出现找不到图纸的情况。2、3#楼桩基有二根桩出现桩位偏向要求桩基和监理严格复核桩位。3、18#楼在本周要进展根底验收、拆模和弹线工程资料要准备好。4、由于图纸的变动预埋件埋设时各楼施工员要做技术交底。5、由于近雨雪影响要求施工方加快工进度希望施工方克制施工存在的困难。
