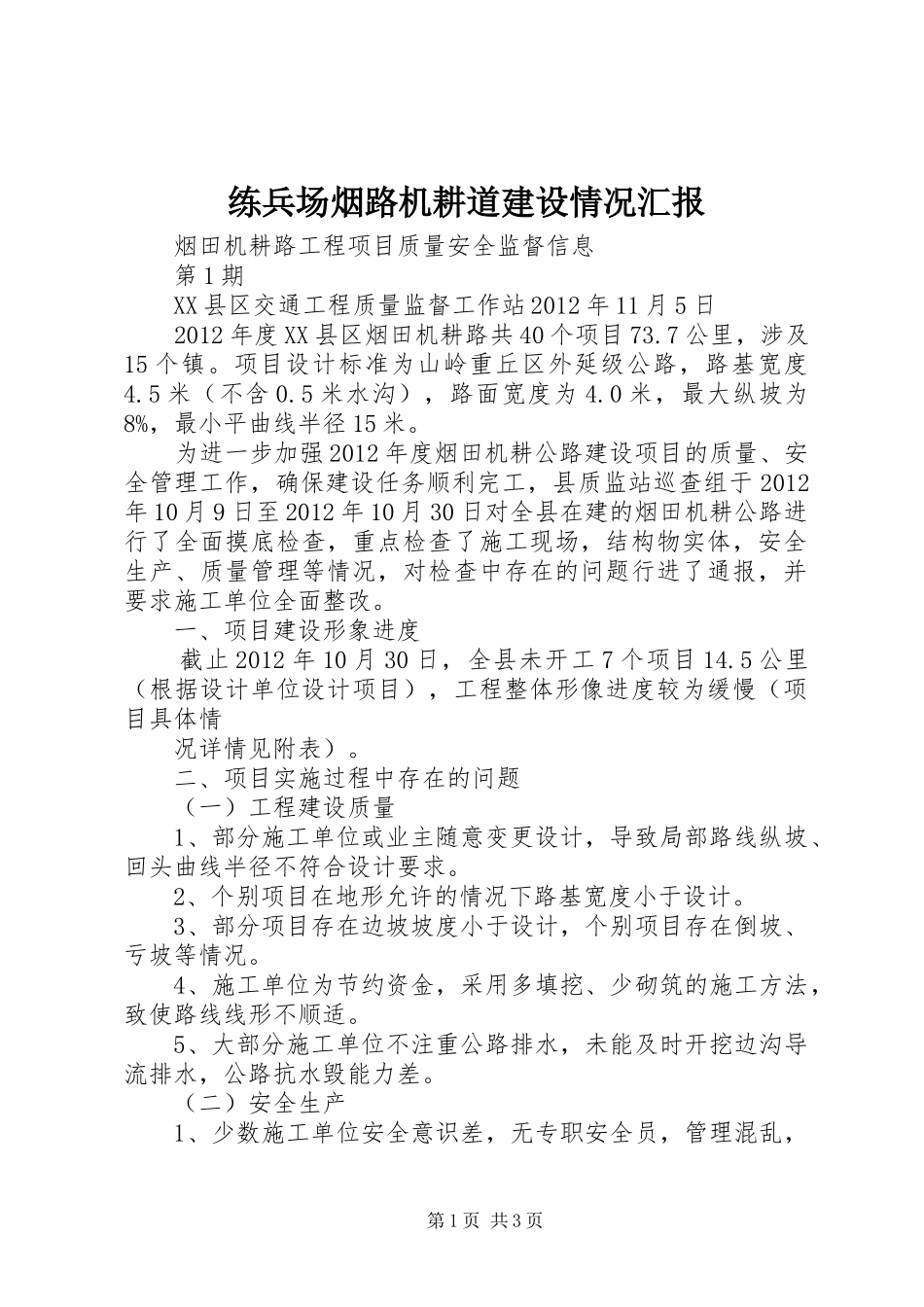

练兵场烟路机耕道建设情况汇报烟田机耕路工程项目质量安全监督信息第1期XX县区交通工程质量监督工作站2012年11月5日2012年度XX县区烟田机耕路共40个项目73
7公里,涉及15个镇
项目设计标准为山岭重丘区外延级公路,路基宽度4
5米(不含0
5米水沟),路面宽度为4
0米,最大纵坡为8%,最小平曲线半径15米
为进一步加强2012年度烟田机耕公路建设项目的质量、安全管理工作,确保建设任务顺利完工,县质监站巡查组于2012年10月9日至2012年10月30日对全县在建的烟田机耕公路进行了全面摸底检查,重点检查了施工现场,结构物实体,安全生产、质量管理等情况,对检查中存在的问题行进了通报,并要求施工单位全面整改
一、项目建设形象进度截止2012年10月30日,全县未开工7个项目14
5公里(根据设计单位设计项目),工程整体形像进度较为缓慢(项目具体情况详情见附表)
二、项目实施过程中存在的问题(一)工程建设质量1、部分施工单位或业主随意变更设计,导致局部路线纵坡、回头曲线半径不符合设计要求
2、个别项目在地形允许的情况下路基宽度小于设计
3、部分项目存在边坡坡度小于设计,个别项目存在倒坡、亏坡等情况
4、施工单位为节约资金,采用多填挖、少砌筑的施工方法,致使路线线形不顺适
5、大部分施工单位不注重公路排水,未能及时开挖边沟导流排水,公路抗水毁能力差

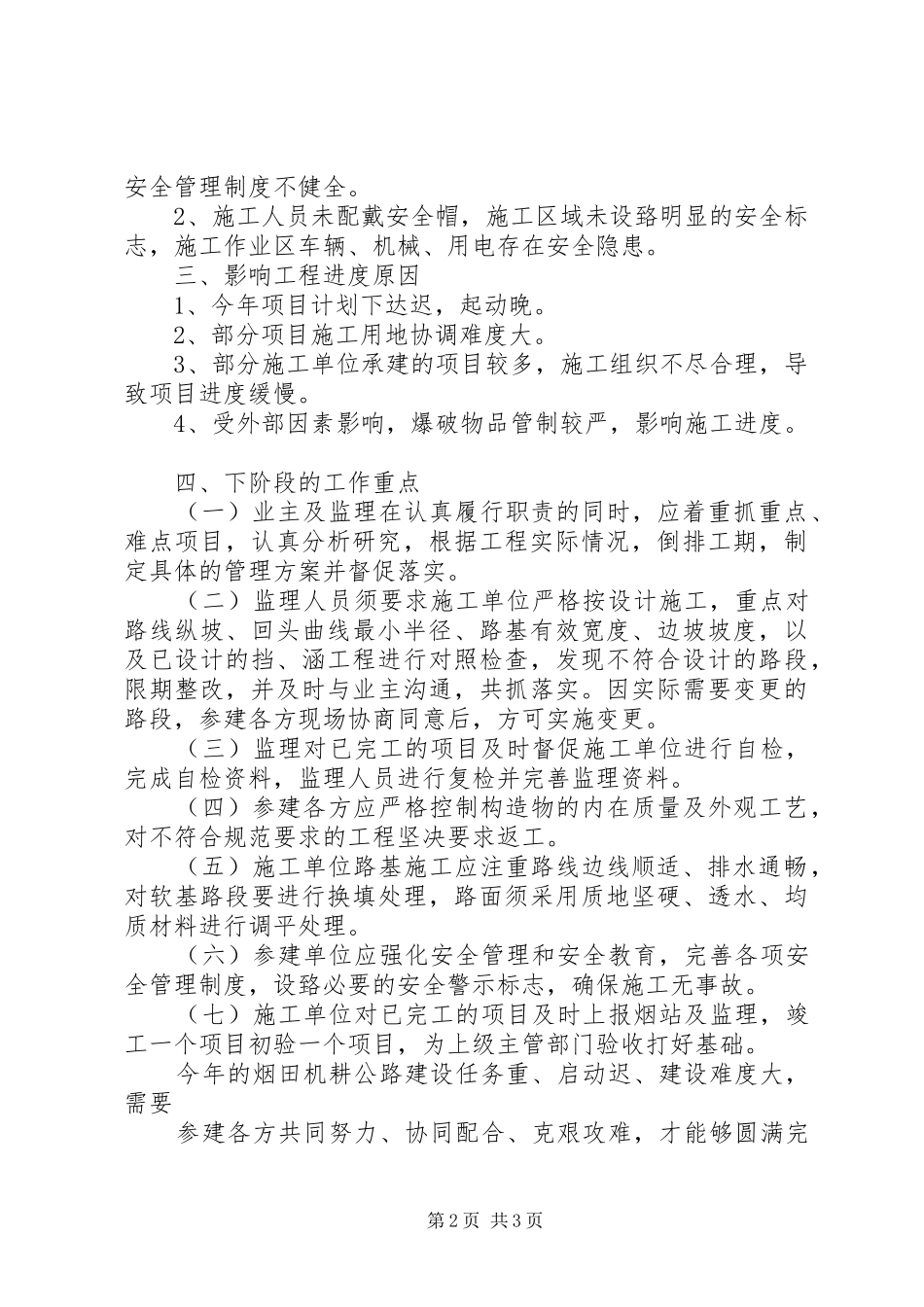

(二)安全生产1、少数施工单位安全意识差,无专职安全员,管理混乱,第1页共3页安全管理制度不健全
2、施工人员未配戴安全帽,施工区域未设臵明显的安全标志,施工作业区车辆、机械、用电存在安全隐患
三、影响工程进度原因1、今年项目计划下达迟,起动晚
2、部分项目施工用地协调难度大
3、部分施工单位承建的项目较多,施工组织不尽合理,导致项目进度缓慢
4、受外部因素影响,爆破物品管制较严,影响施工进度

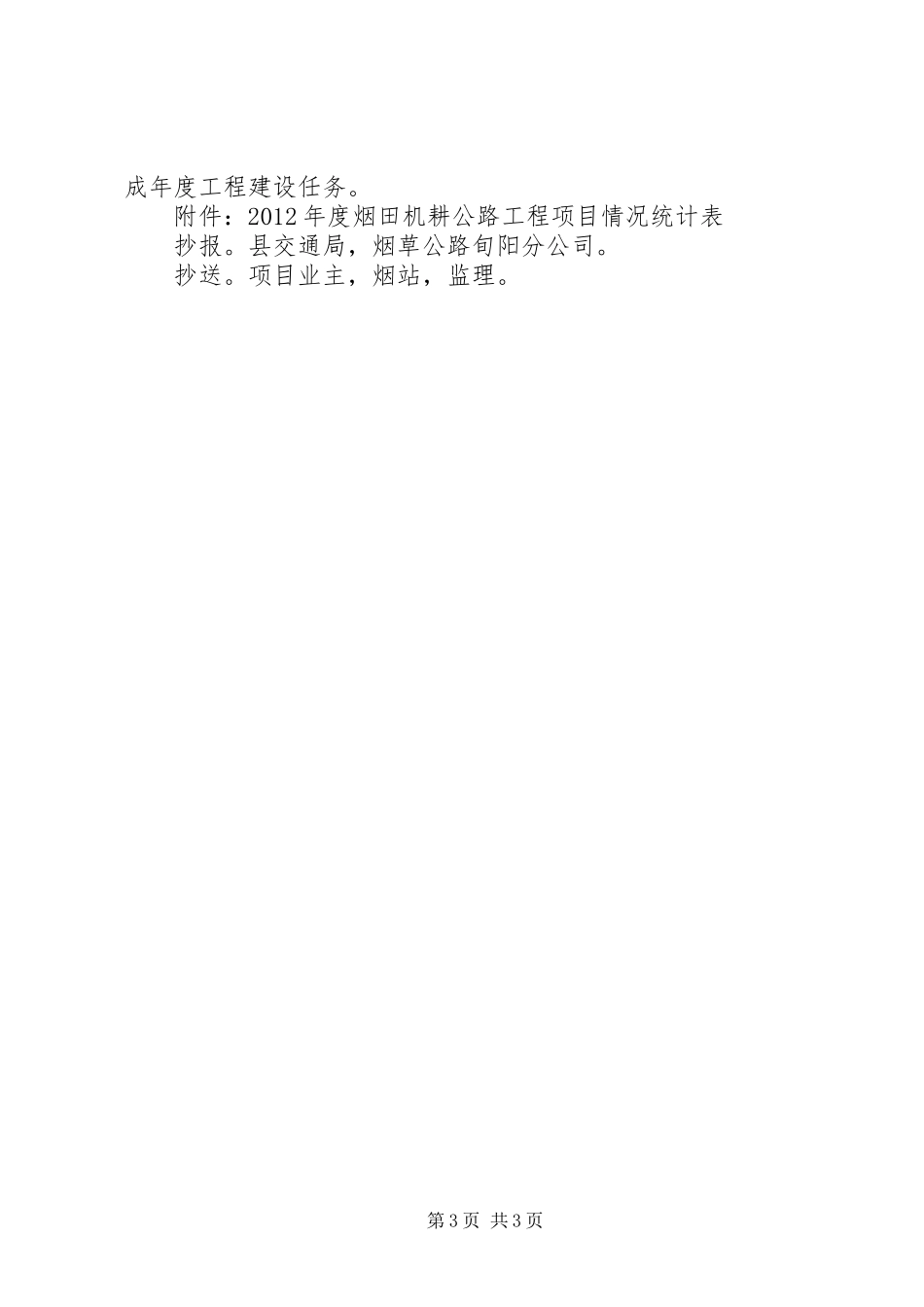

四、下阶段的工作重点(一)业主
