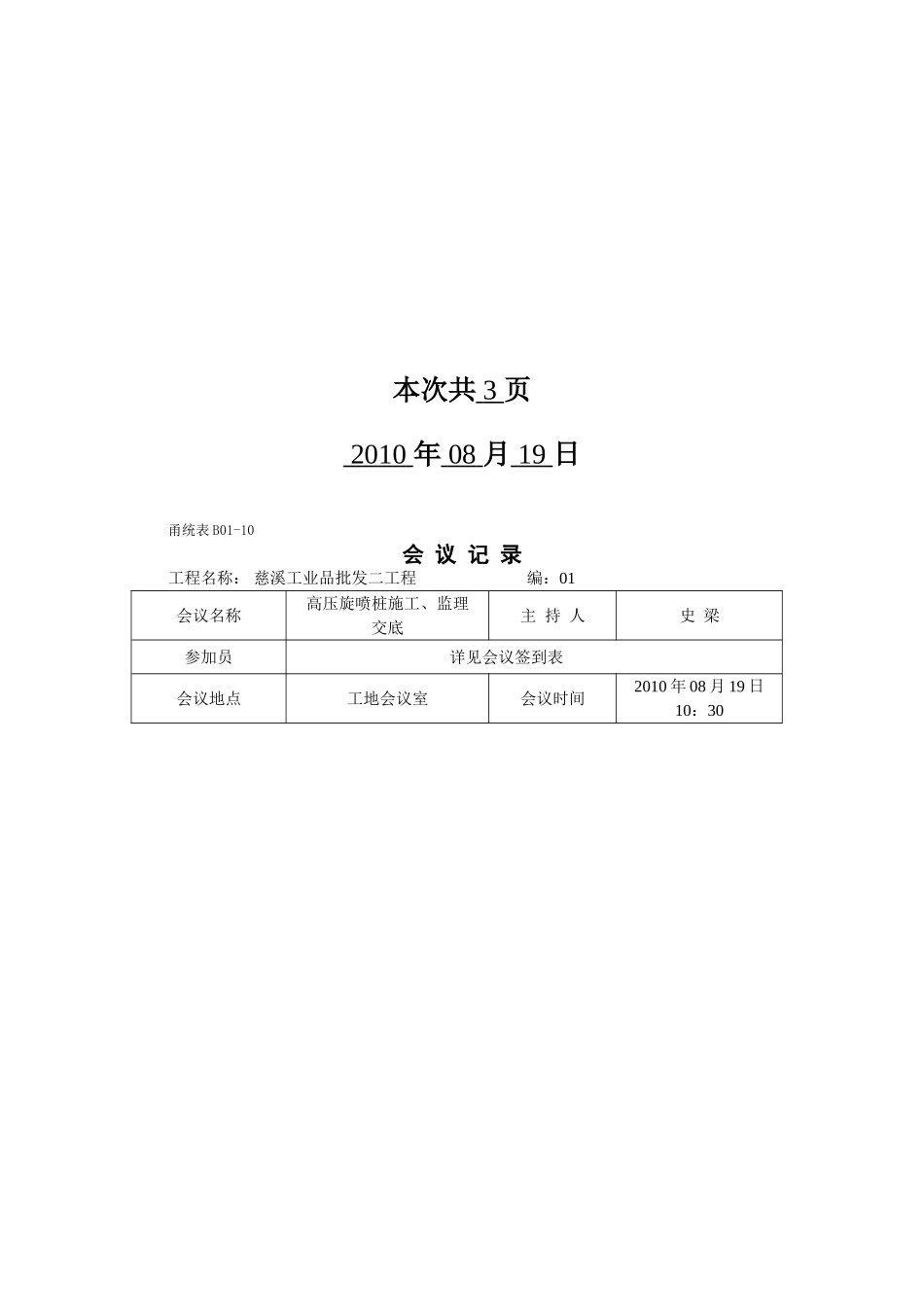

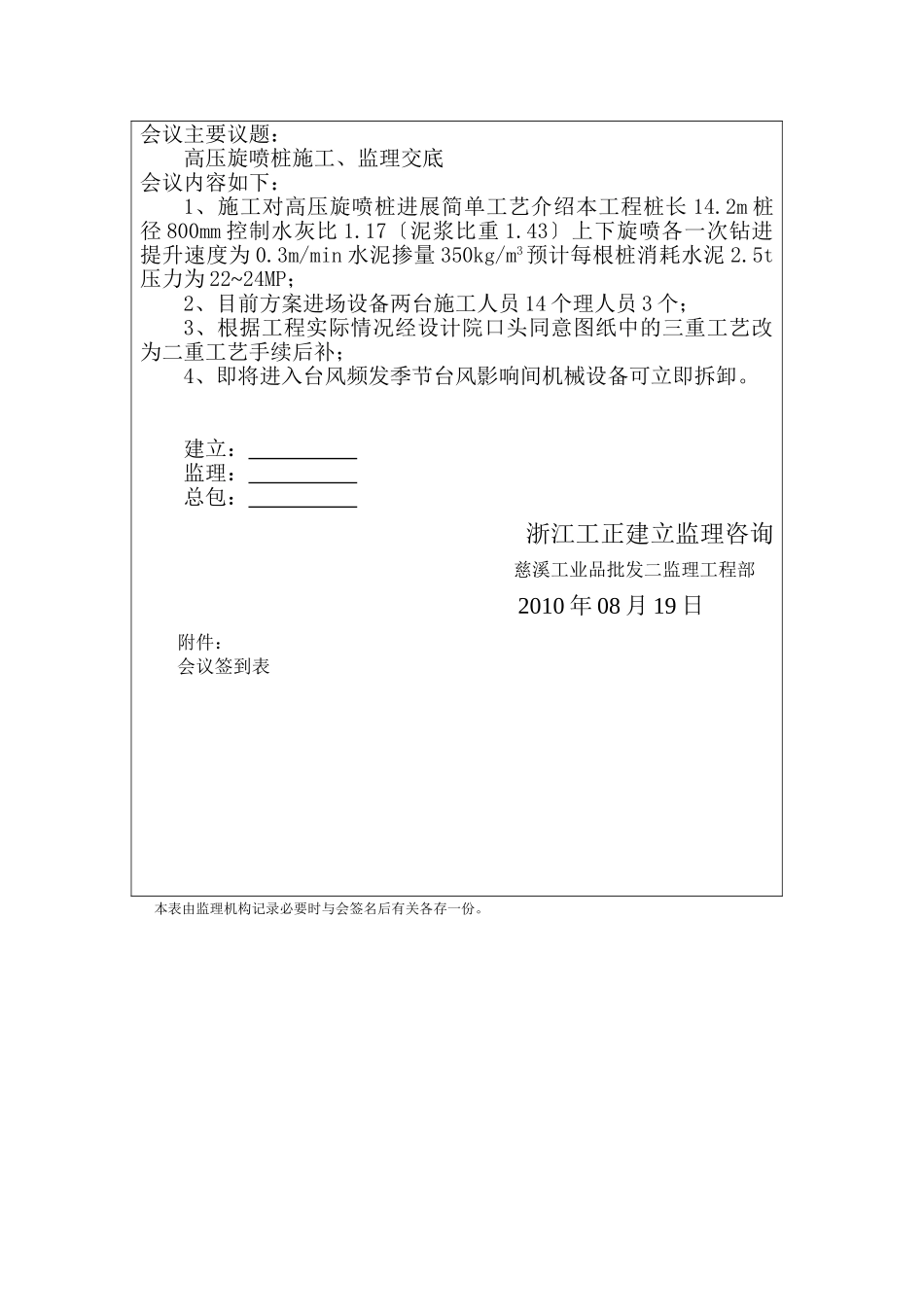

高压旋喷桩施工、监理交底记录建立:慈溪工业品批发经营效劳监理:浙江工正建立监理咨询总包:上海第二建筑GZ/QP/2.0/040No:01本次共3页2010年08月19日甬统表B01-10会议记录工程名称:慈溪工业品批发二工程编:01会议名称高压旋喷桩施工、监理交底主持人史梁参加员详见会议签到表会议地点工地会议室会议时间2010年08月19日10:30会议主要议题:高压旋喷桩施工、监理交底会议内容如下:1、施工对高压旋喷桩进展简单工艺介绍本工程桩长14.2m桩径800mm控制水灰比1.17〔泥浆比重1.43〕上下旋喷各一次钻进提升速度为0.3m/min水泥掺量350kg/m3预计每根桩消耗水泥2.5t压力为22~24MP;2、目前方案进场设备两台施工人员14个理人员3个;3、根据工程实际情况经设计院口头同意图纸中的三重工艺改为二重工艺手续后补;4、即将进入台风频发季节台风影响间机械设备可立即拆卸。建立:监理:总包:浙江工正建立监理咨询慈溪工业品批发二监理工程部2010年08月19日附件:会议签到表本表由监理机构记录必要时与会签名后有关各存一份。
