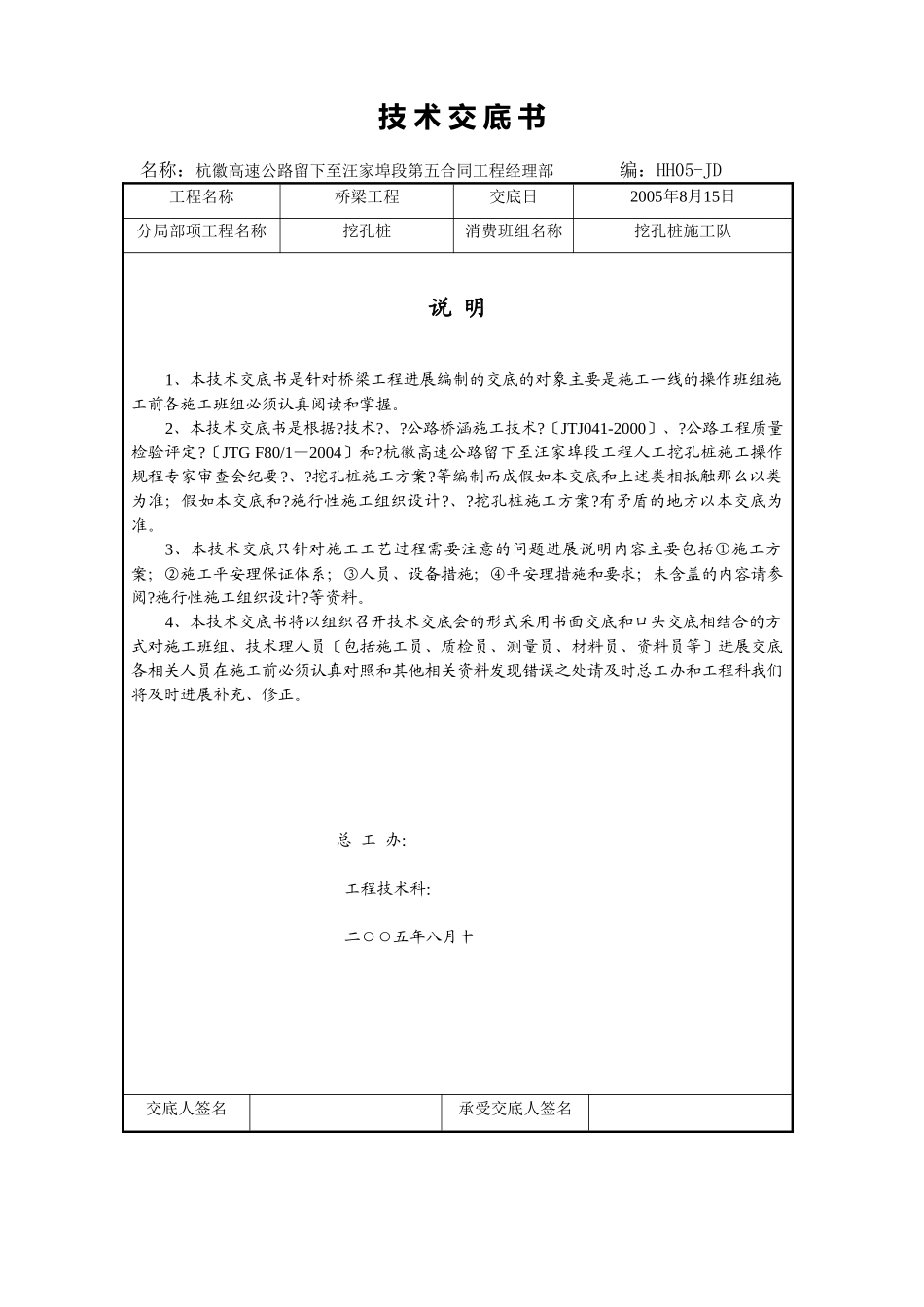

杭徽高速公路第五合同工程经理部挖孔桩平安技术交底书编:HH05-JD杭徽高速公路留下至汪家埠段第五合同工程经理部二OO五年八月十技术交底书名称:杭徽高速公路留下至汪家埠段第五合同工程经理部编:HH05-JD工程名称桥梁工程交底日2005年8月15日分局部项工程名称挖孔桩消费班组名称挖孔桩施工队说明1、本技术交底书是针对桥梁工程进展编制的交底的对象主要是施工一线的操作班组施工前各施工班组必须认真阅读和掌握
2、本技术交底书是根据
公路桥涵施工技术
〔JTJ041-2000〕、
公路工程质量检验评定
〔JTGF80/1—2004〕和
杭徽高速公路留下至汪家埠段工程人工挖孔桩施工操作规程专家审查会纪要
挖孔桩施工方案
等编制而成假如本交底和上述类相抵触那么以类为准;假如本交底和
施行性施工组织设计
挖孔桩施工方案
有矛盾的地方以本交底为准
3、本技术交底只针对施工工艺过程需要注意的问题进展说明内容主要包括①施工方案;②施工平安理保证体系;③人员、设备措施;④平安理措施和要求;未含盖的内容请参阅
施行性施工组织设计
4、本技术交底书将以组织召开技术交底会的形式采用书面交底和口头交底相结合的方式对施工班组、技术理人员〔包括施工员、质检员、测量员、材料员、资料员等〕进展交底各相关人员在施工前必须认真对照和其他相关资料发现错误之处请及时总工办和工程科我们将及时进展补充、修正

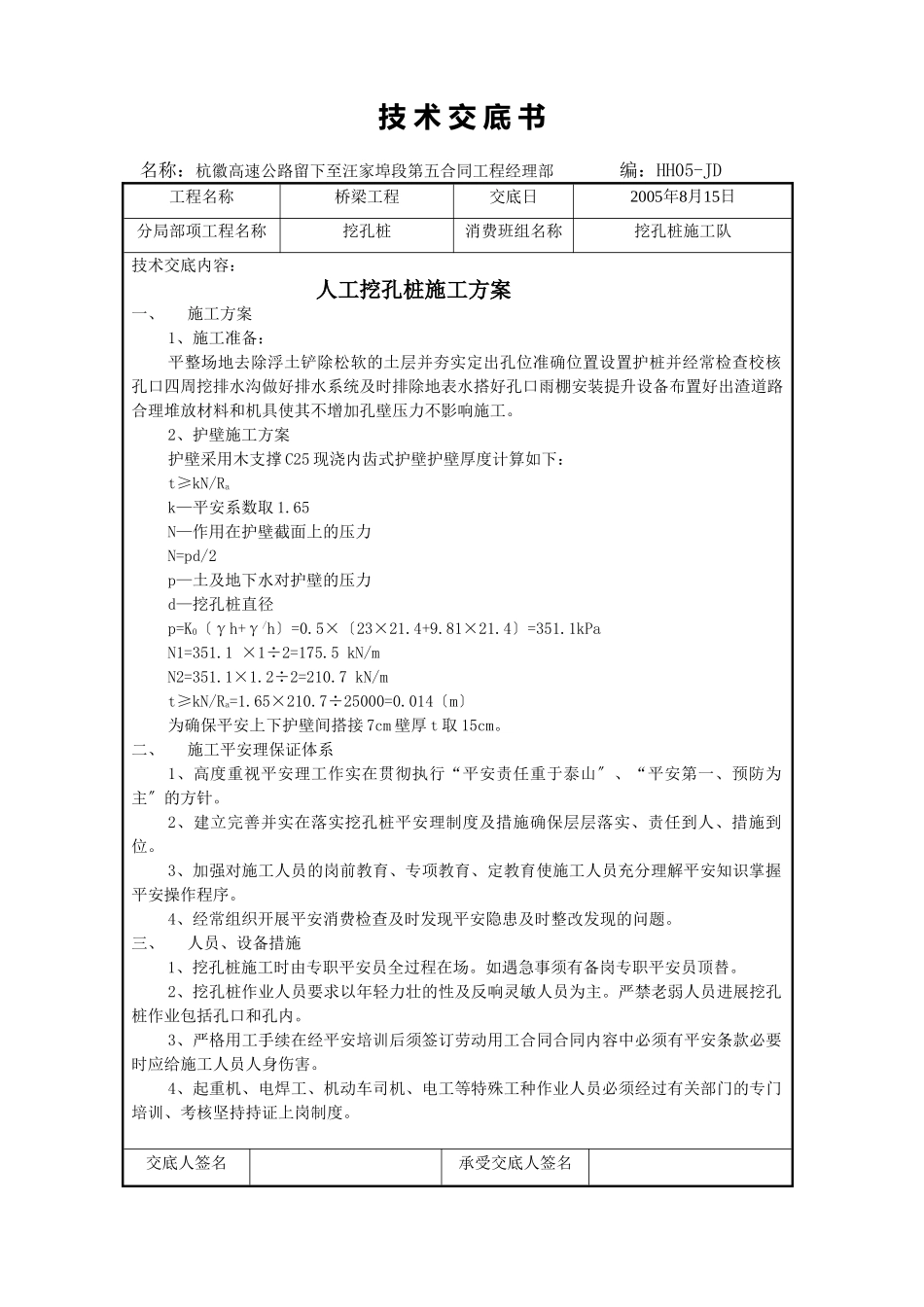

总工办:工程技术科:二○○五年八月十交底人签名承受交底人签名技术交底书名称:杭徽高速公路留下至汪家埠段第五合同工程经理部编:HH05-JD工程名称桥梁工程交底日2005年8月15日分局部项工程名称挖孔桩消费班组名称挖孔桩施工队技术交底内容:人工挖孔桩施工方案一、施工方案1、施工准备:平整场地去除浮土铲除松软的土层并夯实定出孔位准确位置设置护桩并经常检查校核孔口四周挖排水沟做好排水系统及时排除
