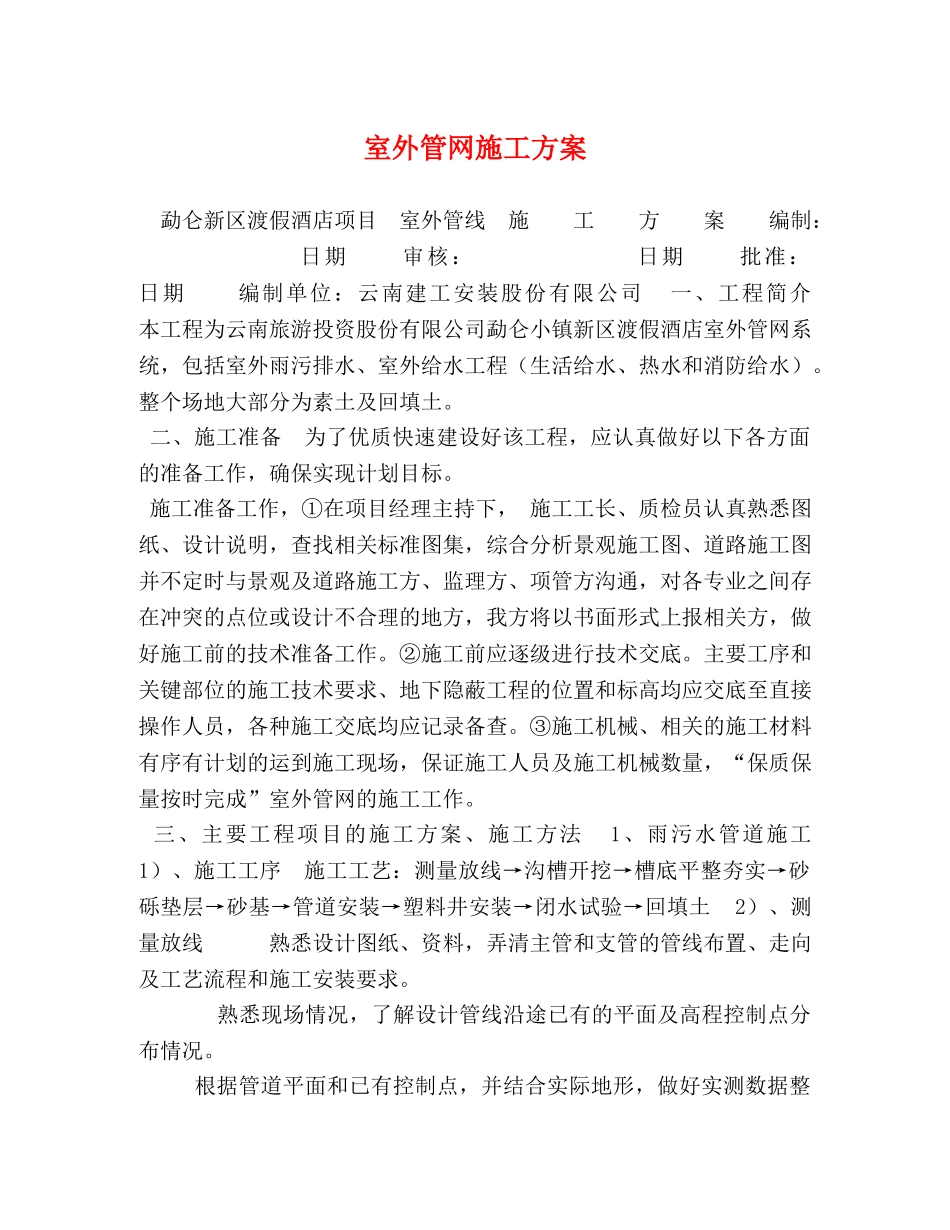

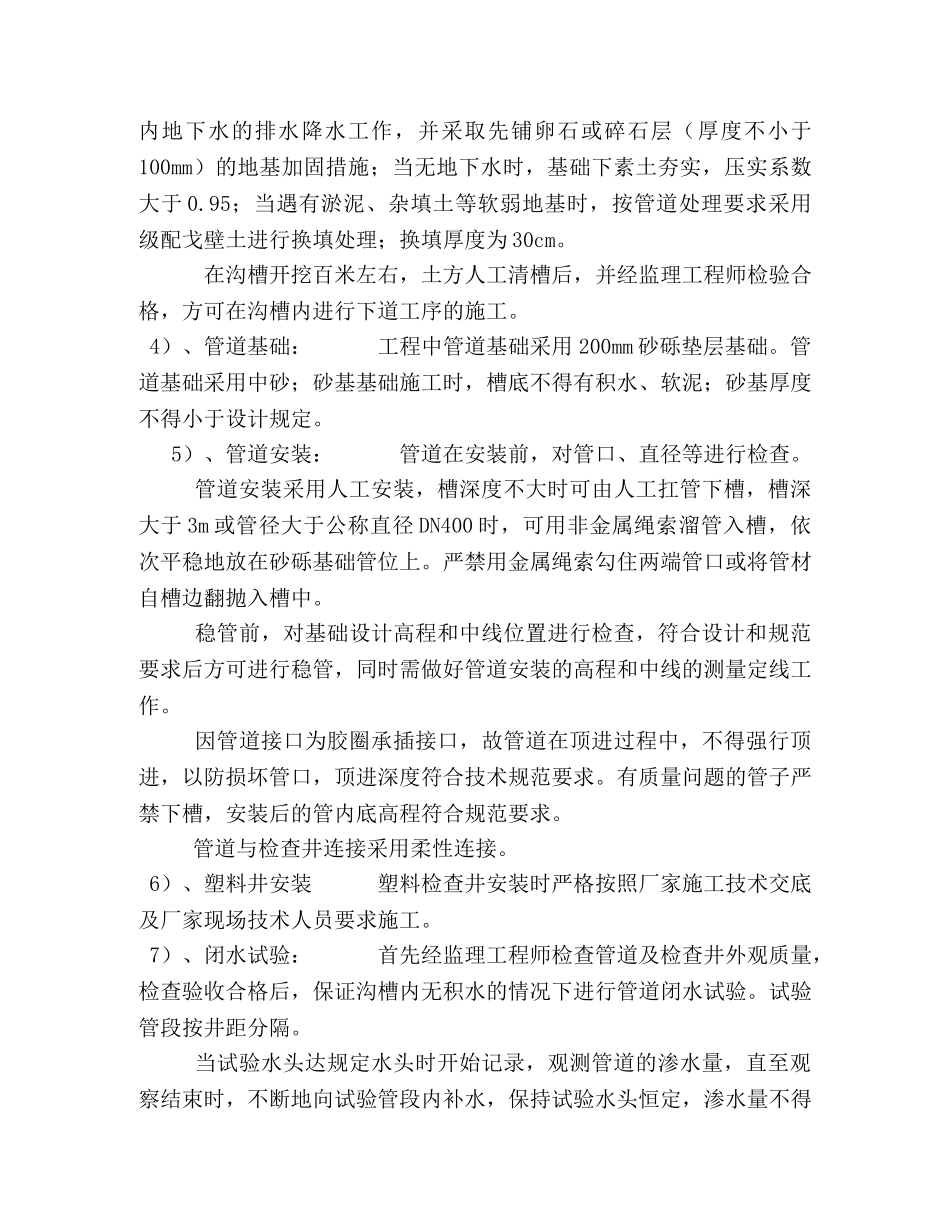

室外管网施工方案勐仑新区渡假酒店项目室外管线施工方案编制:日期审核:日期批准:日期编制单位:云南建工安装股份有限公司一、工程简介本工程为云南旅游投资股份有限公司勐仑小镇新区渡假酒店室外管网系统,包括室外雨污排水、室外给水工程(生活给水、热水和消防给水)
整个场地大部分为素土及回填土
二、施工准备为了优质快速建设好该工程,应认真做好以下各方面的准备工作,确保实现计划目标
施工准备工作,①在项目经理主持下,施工工长、质检员认真熟悉图纸、设计说明,查找相关标准图集,综合分析景观施工图、道路施工图并不定时与景观及道路施工方、监理方、项管方沟通,对各专业之间存在冲突的点位或设计不合理的地方,我方将以书面形式上报相关方,做好施工前的技术准备工作
②施工前应逐级进行技术交底
主要工序和关键部位的施工技术要求、地下隐蔽工程的位置和标高均应交底至直接操作人员,各种施工交底均应记录备查
③施工机械、相关的施工材料有序有计划的运到施工现场,保证施工人员及施工机械数量,“保质保量按时完成”室外管网的施工工作
三、主要工程项目的施工方案、施工方法1、雨污水管道施工1)、施工工序施工工艺:测量放线→沟槽开挖→槽底平整夯实→砂砾垫层→砂基→管道安装→塑料井安装→闭水试验→回填土2)、测量放线熟悉设计图纸、资料,弄清主管和支管的管线布置、走向及工艺流程和施工安装要求
熟悉现场情况,了解设计管线沿途已有的平面及高程控制点分布情况
根据管道平面和已有控制点,并结合实际地形,做好实测数据整理,绘制实测草图
进场后对土建单位交接的水准点和导线点进行复测,闭合差符合设计要求后,进行导线点、水准点的加密,每60米范围内有一个水准点,加密点必须进行闭合平差,确保加密点的准确,以满足排水管高程、线型控制的精度
由于管道中线桩在施工中要被挖掉,因此在不受施工干扰、施测方便、易于保护的地方测设施工控制桩,测设中线方向控制桩,
