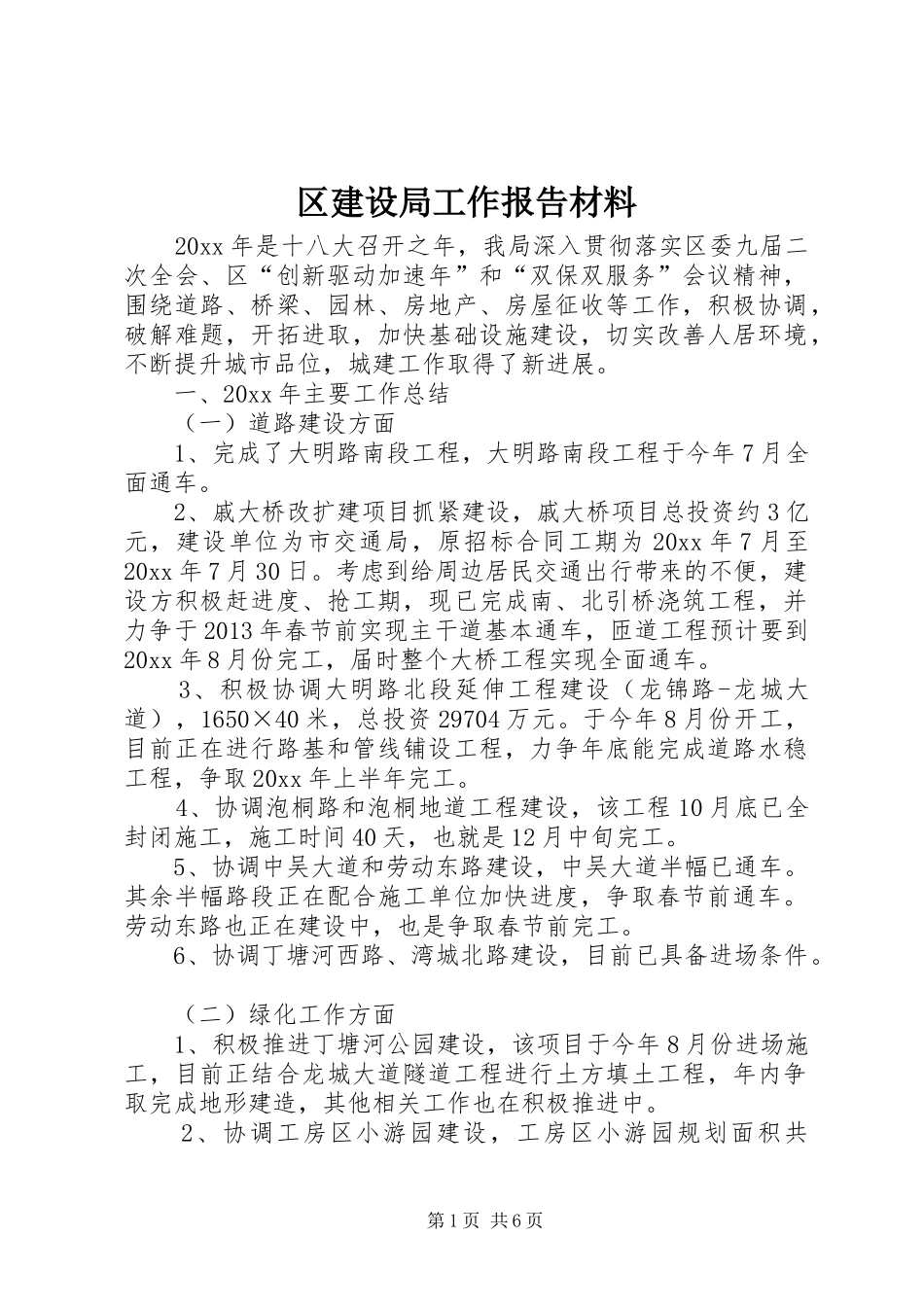

区建设局工作报告材料20xx年是十八大召开之年,我局深入贯彻落实区委九届二次全会、区“创新驱动加速年”和“双保双服务”会议精神,围绕道路、桥梁、园林、房地产、房屋征收等工作,积极协调,破解难题,开拓进取,加快基础设施建设,切实改善人居环境,不断提升城市品位,城建工作取得了新进展
一、20xx年主要工作总结(一)道路建设方面1、完成了大明路南段工程,大明路南段工程于今年7月全面通车
2、戚大桥改扩建项目抓紧建设,戚大桥项目总投资约3亿元,建设单位为市交通局,原招标合同工期为20xx年7月至20xx年7月30日
考虑到给周边居民交通出行带来的不便,建设方积极赶进度、抢工期,现已完成南、北引桥浇筑工程,并力争于2013年春节前实现主干道基本通车,匝道工程预计要到20xx年8月份完工,届时整个大桥工程实现全面通车
3、积极协调大明路北段延伸工程建设(龙锦路-龙城大道),1650×40米,总投资29704万元
于今年8月份开工,目前正在进行路基和管线铺设工程,力争年底能完成道路水稳工程,争取20xx年上半年完工
4、协调泡桐路和泡桐地道工程建设,该工程10月底已全封闭施工,施工时间40天,也就是12月中旬完工
5、协调中吴大道和劳动东路建设,中吴大道半幅已通车
其余半幅路段正在配合施工单位加快进度,争取春节前通车
劳动东路也正在建设中,也是争取春节前完工
6、协调丁塘河西路、湾城北路建设,目前已具备进场条件
(二)绿化工作方面1、积极推进丁塘河公园建设,该项目于今年8月份进场施工,目前正结合龙城大道隧道工程进行土方填土工程,年内争取完成地形建造,其他相关工作也在积极推进中
2、协调工房区小游园建设,工房区小游园规划面积共第1页共6页6810平方米,总投资1200万元,目前市园林局因资金问题暂缓实施

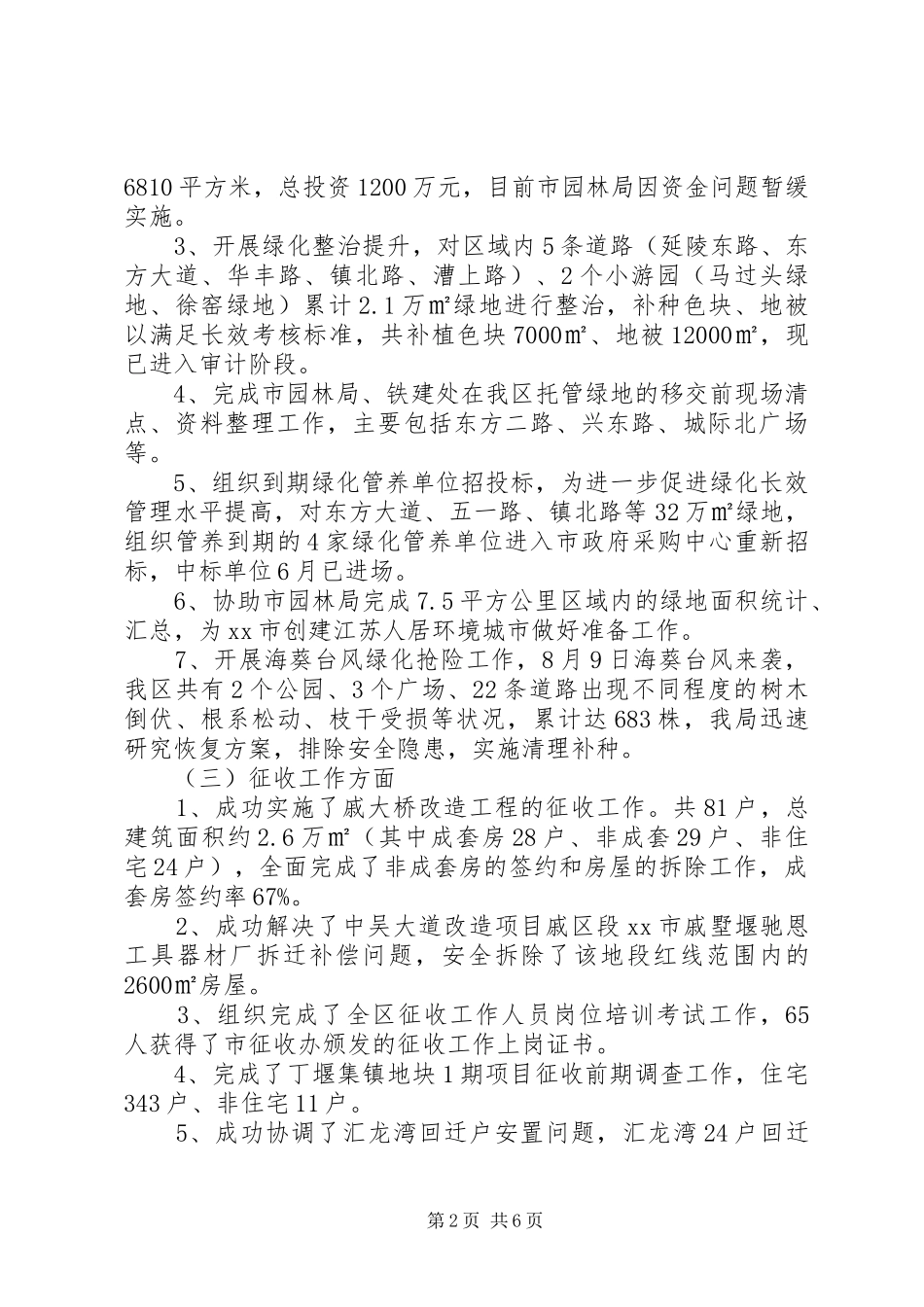

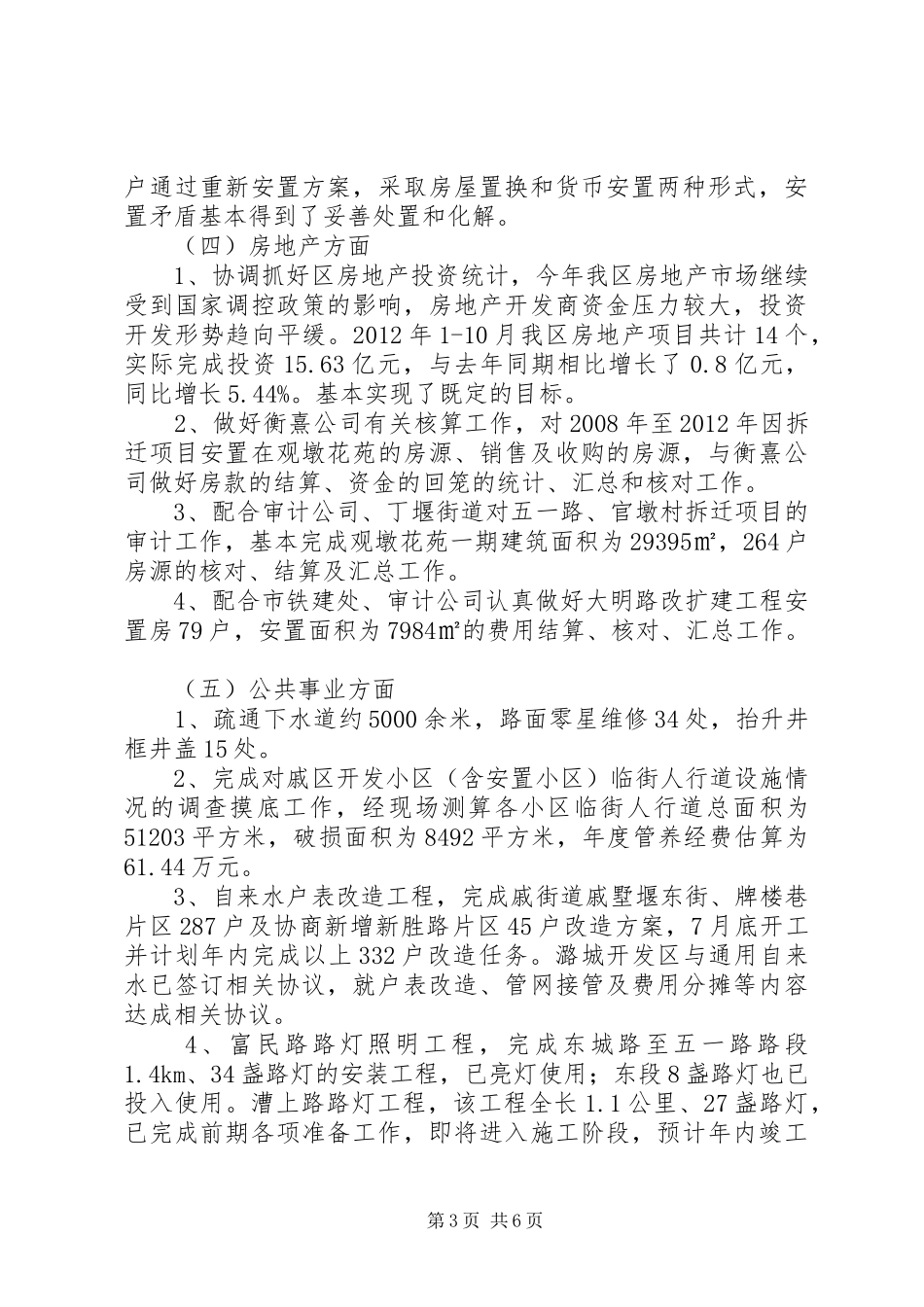

3、开展绿化整治提升,对区域内5条道路(延陵东路、东方大道、华丰路、镇北路、漕上路)、
