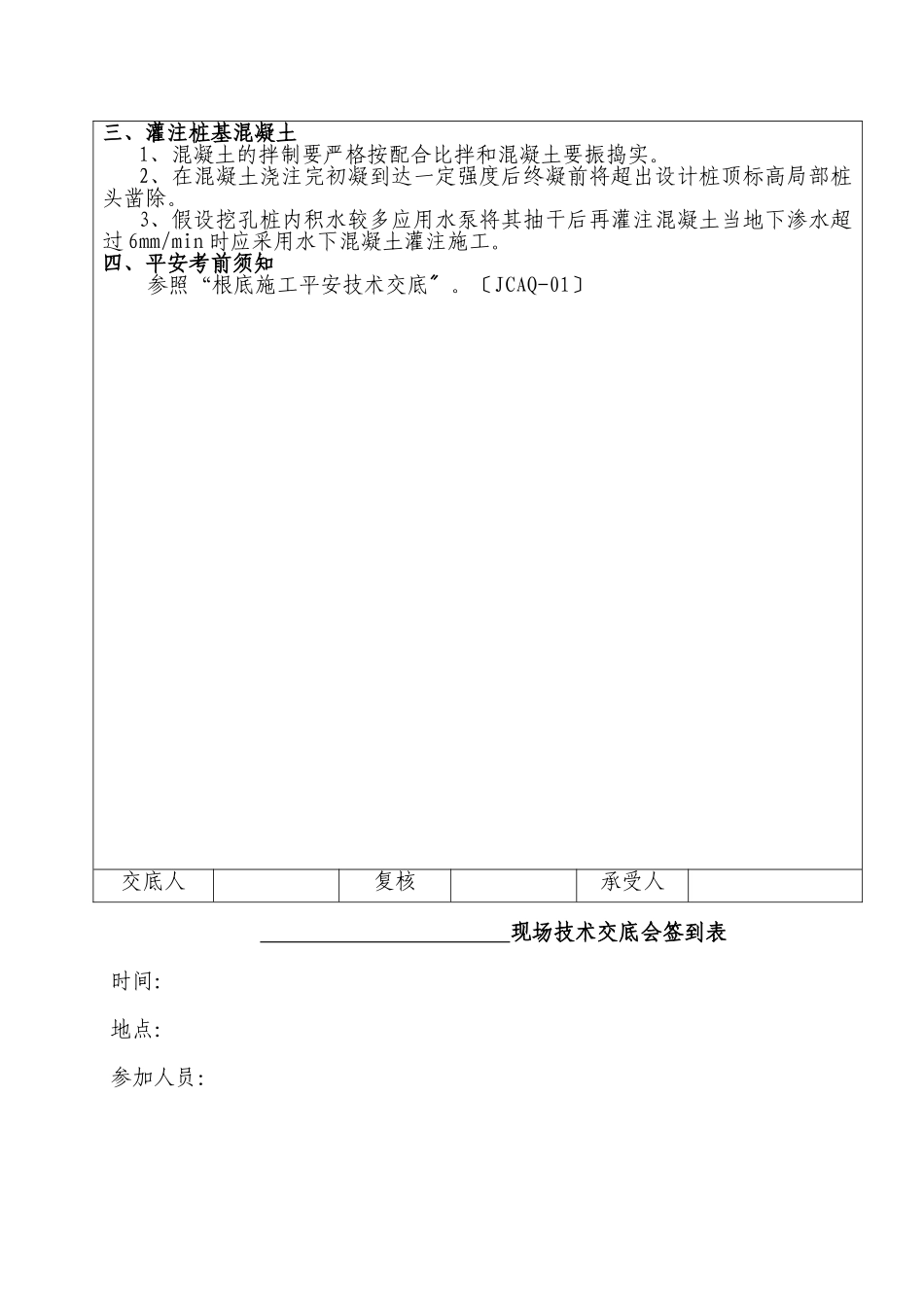

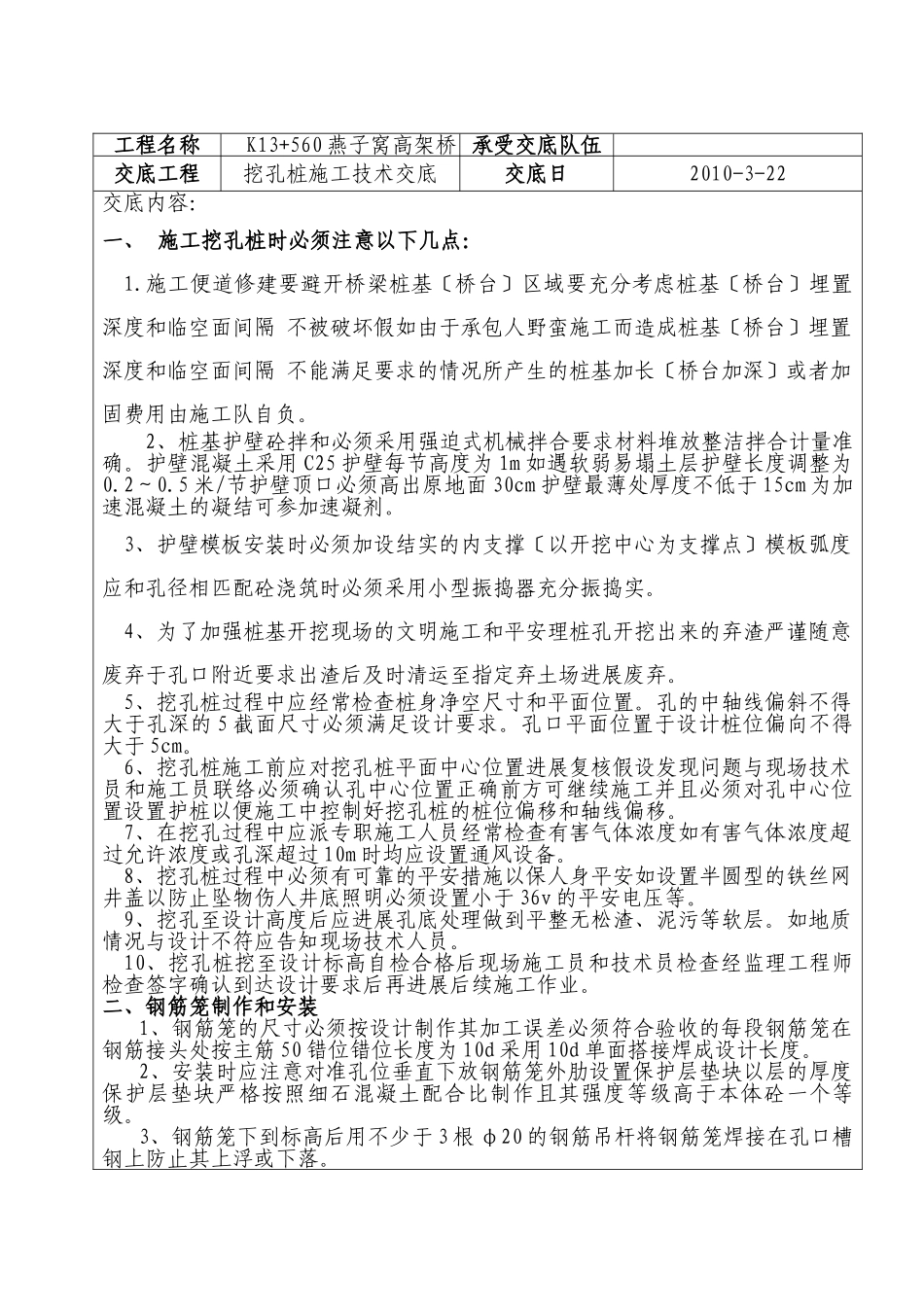

技术交底记录工程名称K13+560燕子窝高架桥承受交底队伍交底工程挖孔桩施工技术交底交底日2010-3-22交底内容:一、施工挖孔桩时必须注意以下几点:1
施工便道修建要避开桥梁桩基〔桥台〕区域要充分考虑桩基〔桥台〕埋置深度和临空面间隔不被破坏假如由于承包人野蛮施工而造成桩基〔桥台〕埋置深度和临空面间隔不能满足要求的情况所产生的桩基加长〔桥台加深〕或者加固费用由施工队自负
2、桩基护壁砼拌和必须采用强迫式机械拌合要求材料堆放整洁拌合计量准确
护壁混凝土采用C25护壁每节高度为1m如遇软弱易塌土层护壁长度调整为0
5米/节护壁顶口必须高出原地面30cm护壁最薄处厚度不低于15cm为加速混凝土的凝结可参加速凝剂
3、护壁模板安装时必须加设结实的内支撑〔以开挖中心为支撑点〕模板弧度应和孔径相匹配砼浇筑时必须采用小型振捣器充分振捣实
4、为了加强桩基开挖现场的文明施工和平安理桩孔开挖出来的弃渣严谨随意废弃于孔口附近要求出渣后及时清运至指定弃土场进展废弃
5、挖孔桩过程中应经常检查桩身净空尺寸和平面位置
孔的中轴线偏斜不得大于孔深的5截面尺寸必须满足设计要求
孔口平面位置于设计桩位偏向不得大于5cm
6、挖孔桩施工前应对挖孔桩平面中心位置进展复核假设发现问题与现场技术员和施工员联络必须确认孔中心位置正确前方可继续施工并且必须对孔中心位置设置护桩以便施工中控制好挖孔桩的桩位偏移和轴线偏移
7、在挖孔过程中应派专职施工人员经常检查有害气体浓度如有害气体浓度超过允许浓度或孔深超过10m时均应设置通风设备
8、挖孔桩过程中必须有可靠的平安措施以保人身平安如设置半圆型的铁丝网井盖以防止坠物伤人井底照明必须设置小于36v的平安电压等
9、挖孔至设计高度后应进展孔底处理做到平整无松渣、泥污等软层
如地质情况与设计不符应告知现场技术人员
10、挖孔桩挖至设计标高自检合格后现场施工员和技术员检
