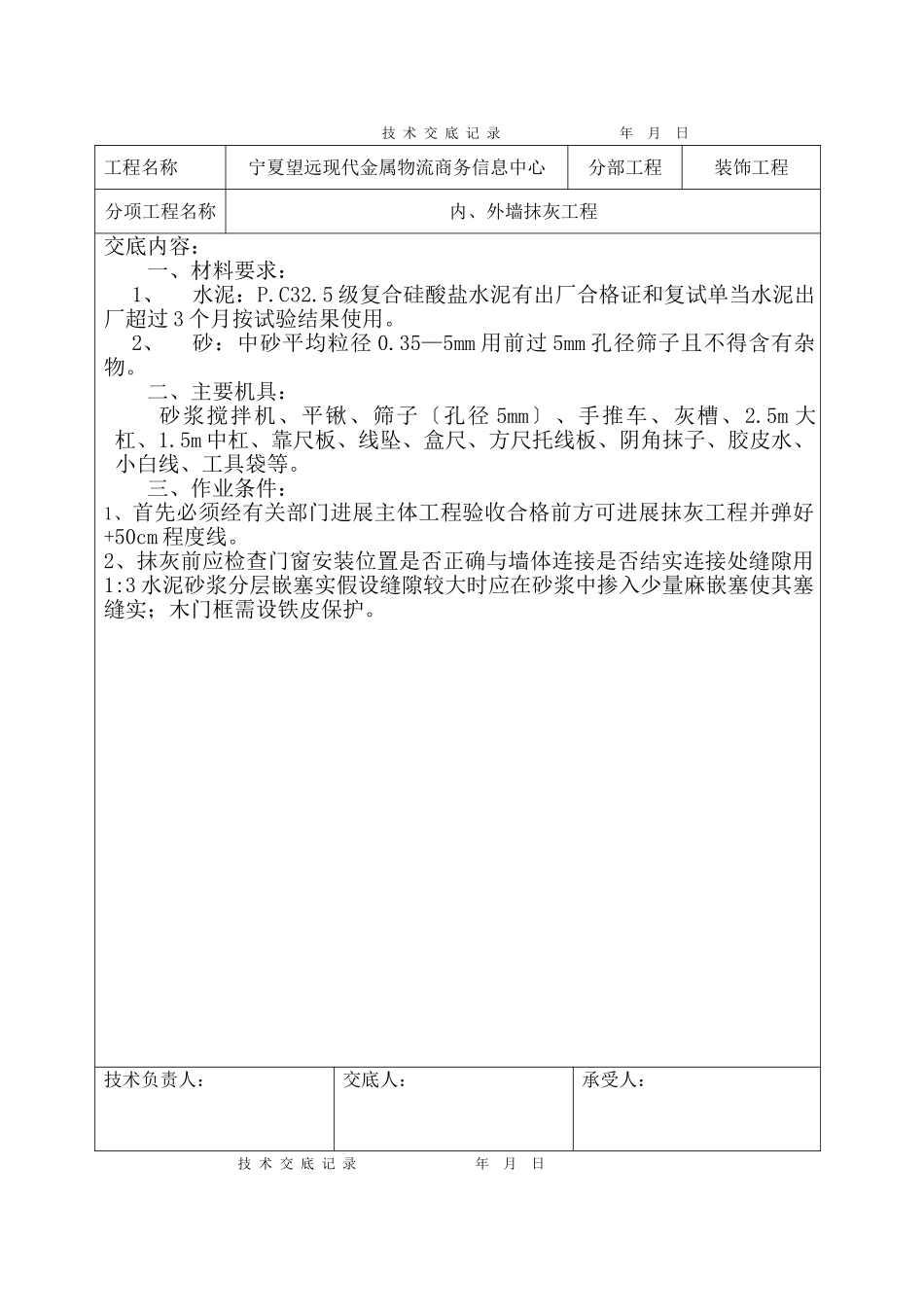

技术交底记录年月日工程名称宁夏望远现代金属物流商务信息中心分部工程装饰工程分项工程名称内、外墙抹灰工程交底内容:一、材料要求:1、水泥:P
5级复合硅酸盐水泥有出厂合格证和复试单当水泥出厂超过3个月按试验结果使用
2、砂:中砂平均粒径0
35—5mm用前过5mm孔径筛子且不得含有杂物
二、主要机具:砂浆搅拌机、平锹、筛子〔孔径5mm〕、手推车、灰槽、2
5m大杠、1
5m中杠、靠尺板、线坠、盒尺、方尺托线板、阴角抹子、胶皮水、小白线、工具袋等
三、作业条件:1、首先必须经有关部门进展主体工程验收合格前方可进展抹灰工程并弹好+50cm程度线
2、抹灰前应检查门窗安装位置是否正确与墙体连接是否结实连接处缝隙用1:3水泥砂浆分层嵌塞实假设缝隙较大时应在砂浆中掺入少量麻嵌塞使其塞缝实;木门框需设铁皮保护

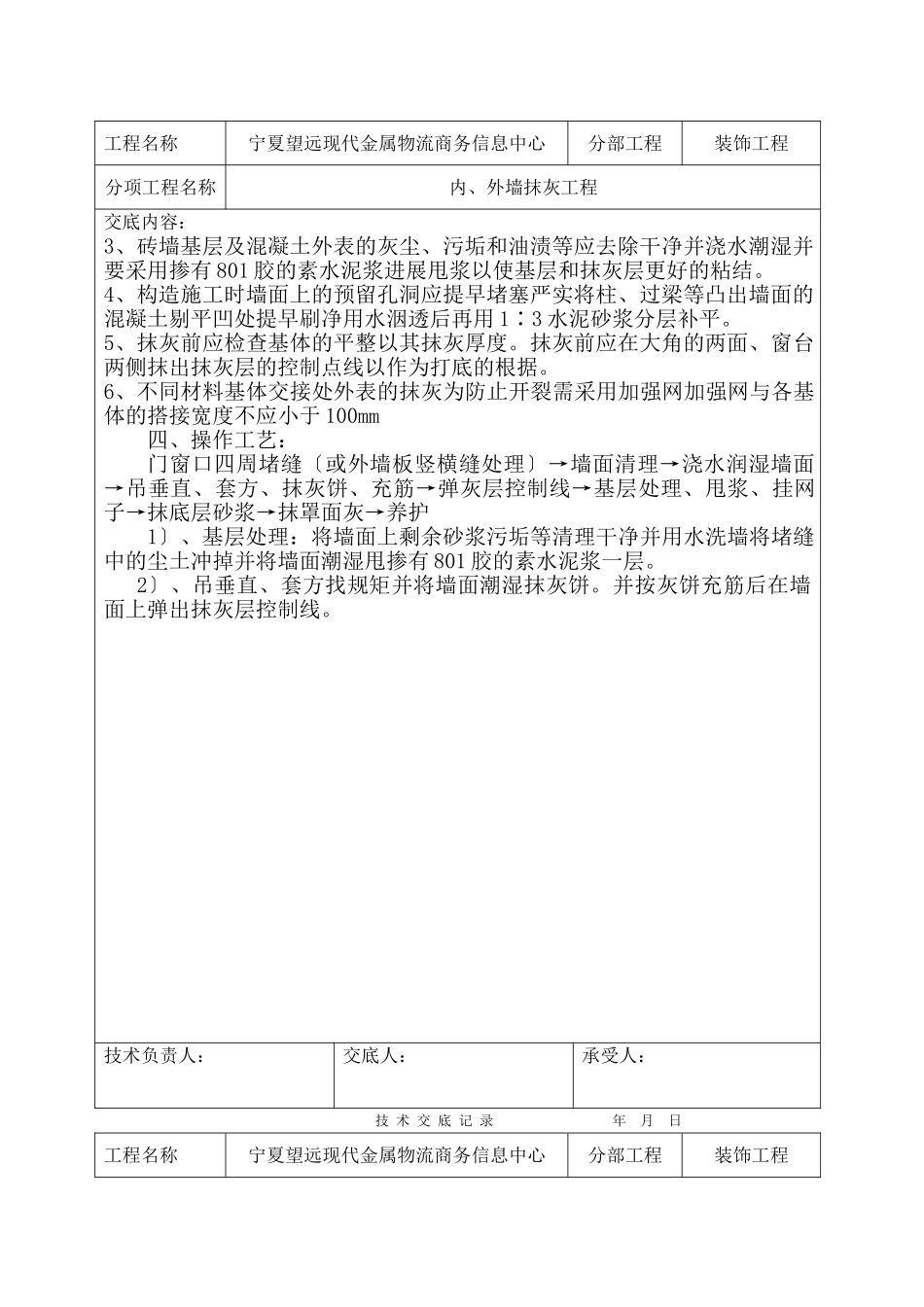

技术负责人:交底人:承受人:技术交底记录年月日工程名称宁夏望远现代金属物流商务信息中心分部工程装饰工程分项工程名称内、外墙抹灰工程交底内容:3、砖墙基层及混凝土外表的灰尘、污垢和油渍等应去除干净并浇水潮湿并要采用掺有801胶的素水泥浆进展甩浆以使基层和抹灰层更好的粘结
4、构造施工时墙面上的预留孔洞应提早堵塞严实将柱、过梁等凸出墙面的混凝土剔平凹处提早刷净用水洇透后再用1∶3水泥砂浆分层补平
5、抹灰前应检查基体的平整以其抹灰厚度
抹灰前应在大角的两面、窗台两侧抹出抹灰层的控制点线以作为打底的根据
6、不同材料基体交接处外表的抹灰为防止开裂需采用加强网加强网与各基体的搭接宽度不应小于100mm四、操作工艺:门窗口四周堵缝〔或外墙板竖横缝处理〕→墙面清理→浇水润湿墙面→吊垂直、套方、抹灰饼、充筋→弹灰层控制线→基层处理、甩浆、挂网子→抹底层砂浆→抹罩面灰→养护1〕、基层处理:将墙面上剩余砂浆污垢等清理干净并用水洗墙将堵缝中的尘土冲掉并将墙面潮湿甩掺有801胶的素水泥浆一层
