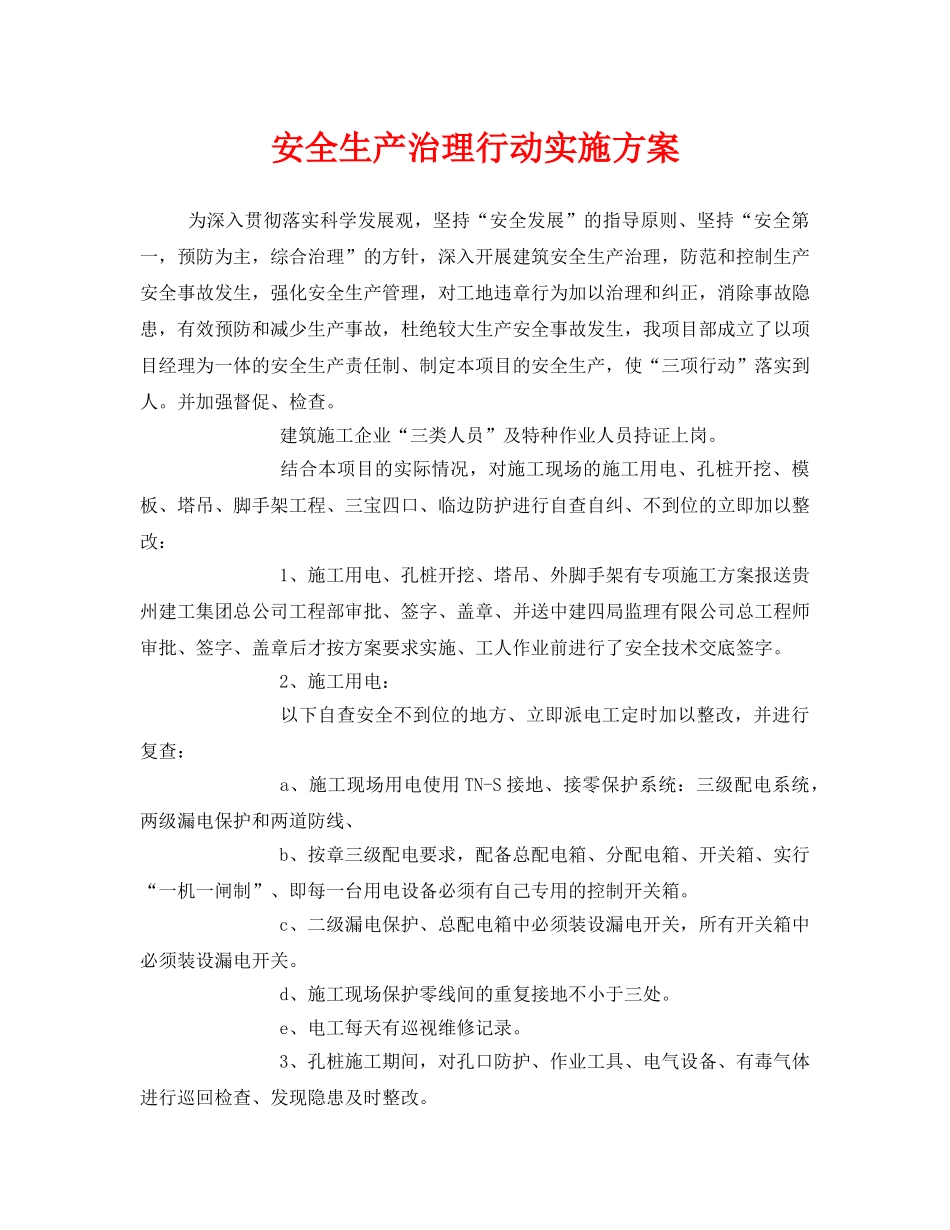

安全生产治理行动实施方案为深入贯彻落实科学发展观,坚持“安全发展”的指导原则、坚持“安全第一,预防为主,综合治理”的方针,深入开展建筑安全生产治理,防范和控制生产安全事故发生,强化安全生产管理,对工地违章行为加以治理和纠正,消除事故隐患,有效预防和减少生产事故,杜绝较大生产安全事故发生,我项目部成立了以项目经理为一体的安全生产责任制、制定本项目的安全生产,使“三项行动”落实到人
并加强督促、检查
建筑施工企业“三类人员”及特种作业人员持证上岗

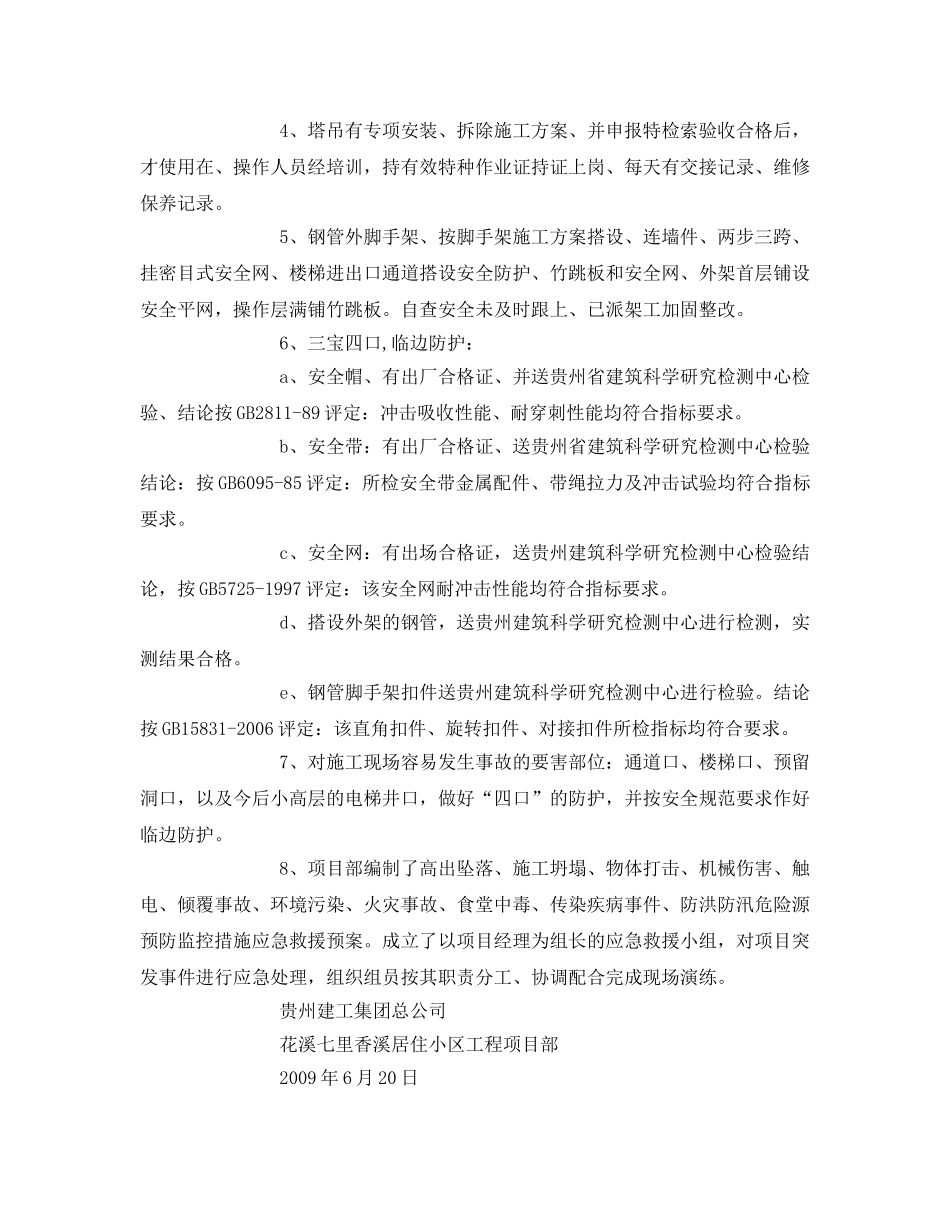

结合本项目的实际情况,对施工现场的施工用电、孔桩开挖、模板、塔吊、脚手架工程、三宝四口、临边防护进行自查自纠、不到位的立即加以整改:1、施工用电、孔桩开挖、塔吊、外脚手架有专项施工方案报送贵州建工集团总公司工程部审批、签字、盖章、并送中建四局监理有限公司总工程师审批、签字、盖章后才按方案要求实施、工人作业前进行了安全技术交底签字
2、施工用电:以下自查安全不到位的地方、立即派电工定时加以整改,并进行复查:a、施工现场用电使用TN-S接地、接零保护系统:三级配电系统,两级漏电保护和两道防线、b、按章三级配电要求,配备总配电箱、分配电箱、开关箱、实行“一机一闸制”、即每一台用电设备必须有自己专用的控制开关箱
c、二级漏电保护、总配电箱中必须装设漏电开关,所有开关箱中必须装设漏电开关
d、施工现场保护零线间的重复接地不小于三处
e、电工每天有巡视维修记录
3、孔桩施工期间,对孔口防护、作业工具、电气设备、有毒气体进行巡回检查、发现隐患及时整改
4、塔吊有专项安装、拆除施工方案、并申报特检索验收合格后,才使用在、操作人员经培训,持有效特种作业证持证上岗、每天有交接记录、维修保养记录
5、钢管外脚手架、按脚手架施工方案搭设、连墙件、两步三跨、挂密目式安全网、楼梯进出口通道搭设安全防护、竹跳板和安全网、外架首层铺设安全平网,操作层满铺竹跳板
