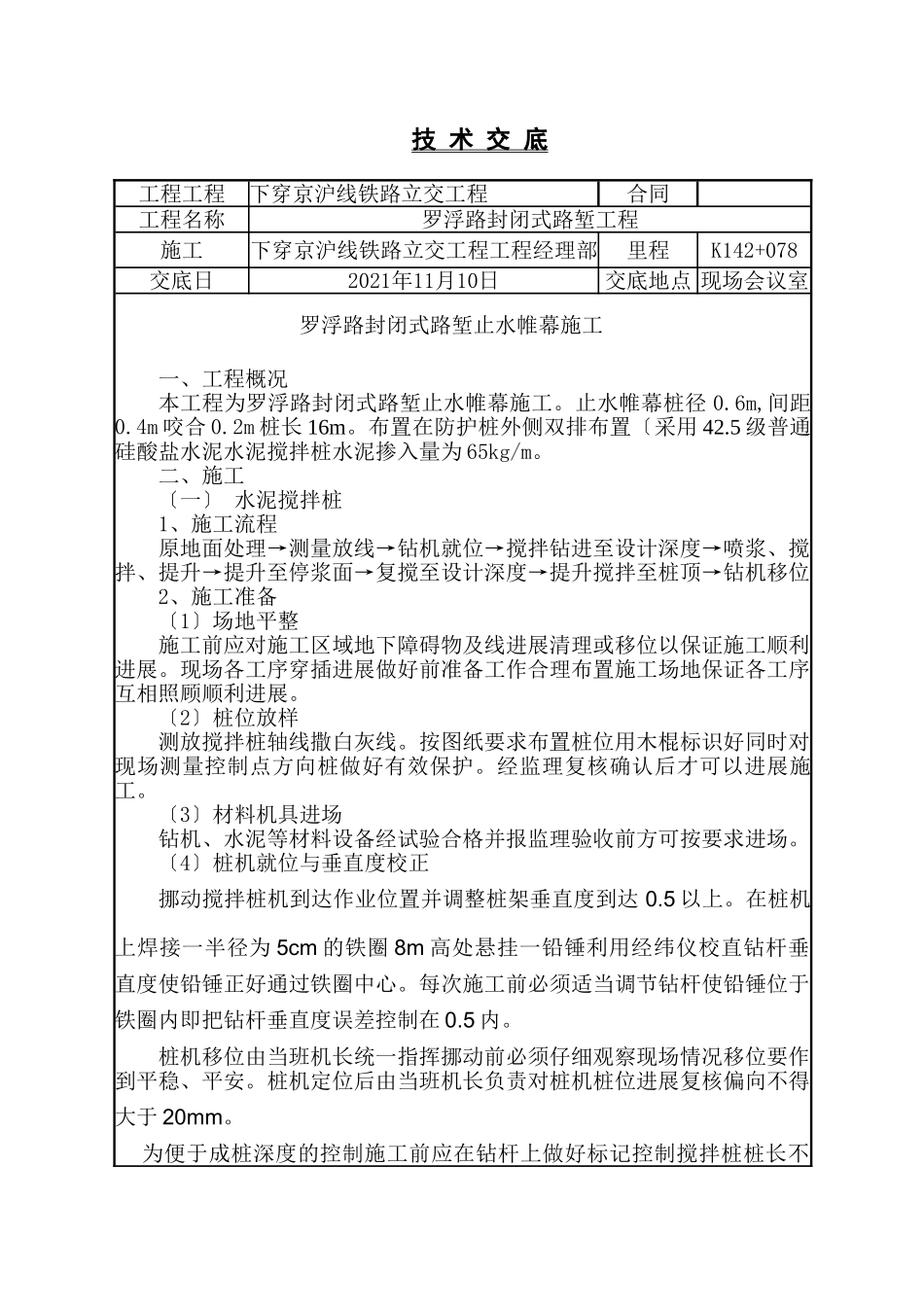

技术交底工程工程下穿京沪线铁路立交工程合同工程名称罗浮路封闭式路堑工程施工下穿京沪线铁路立交工程工程经理部里程K142+078交底日2021年11月10日交底地点现场会议室罗浮路封闭式路堑止水帷幕施工一、工程概况本工程为罗浮路封闭式路堑止水帷幕施工
止水帷幕桩径0
6m,间距0
2m桩长16m
布置在防护桩外侧双排布置〔采用42
5级普通硅酸盐水泥水泥搅拌桩水泥掺入量为65kg/m
二、施工〔一〕水泥搅拌桩1、施工流程原地面处理→测量放线→钻机就位→搅拌钻进至设计深度→喷浆、搅拌、提升→提升至停浆面→复搅至设计深度→提升搅拌至桩顶→钻机移位2、施工准备〔1〕场地平整施工前应对施工区域地下障碍物及线进展清理或移位以保证施工顺利进展
现场各工序穿插进展做好前准备工作合理布置施工场地保证各工序互相照顾顺利进展
〔2〕桩位放样测放搅拌桩轴线撒白灰线
按图纸要求布置桩位用木棍标识好同时对现场测量控制点方向桩做好有效保护
经监理复核确认后才可以进展施工
〔3〕材料机具进场钻机、水泥等材料设备经试验合格并报监理验收前方可按要求进场
〔4〕桩机就位与垂直度校正挪动搅拌桩机到达作业位置并调整桩架垂直度到达0
在桩机上焊接一半径为5cm的铁圈8m高处悬挂一铅锤利用经纬仪校直钻杆垂直度使铅锤正好通过铁圈中心
每次施工前必须适当调节钻杆使铅锤位于铁圈内即把钻杆垂直度误差控制在0
桩机移位由当班机长统一指挥挪动前必须仔细观察现场情况移位要作到平稳、平安
桩机定位后由当班机长负责对桩机桩位进展复核偏向不得大于20mm
为便于成桩深度的控制施工前应在钻杆上做好标记控制搅拌桩桩长不得小于设计桩长当桩长变化时擦去旧标记做好新标记
3、搅拌桩的施工程序〔1〕桩机定位:挪动深层搅拌机到达指定桩位对中
〔2〕喷浆钻进搅拌下沉:开动灰浆泵证实浆液从喷咀喷出时启动桩机向下旋转钻进喷浆直到设计
