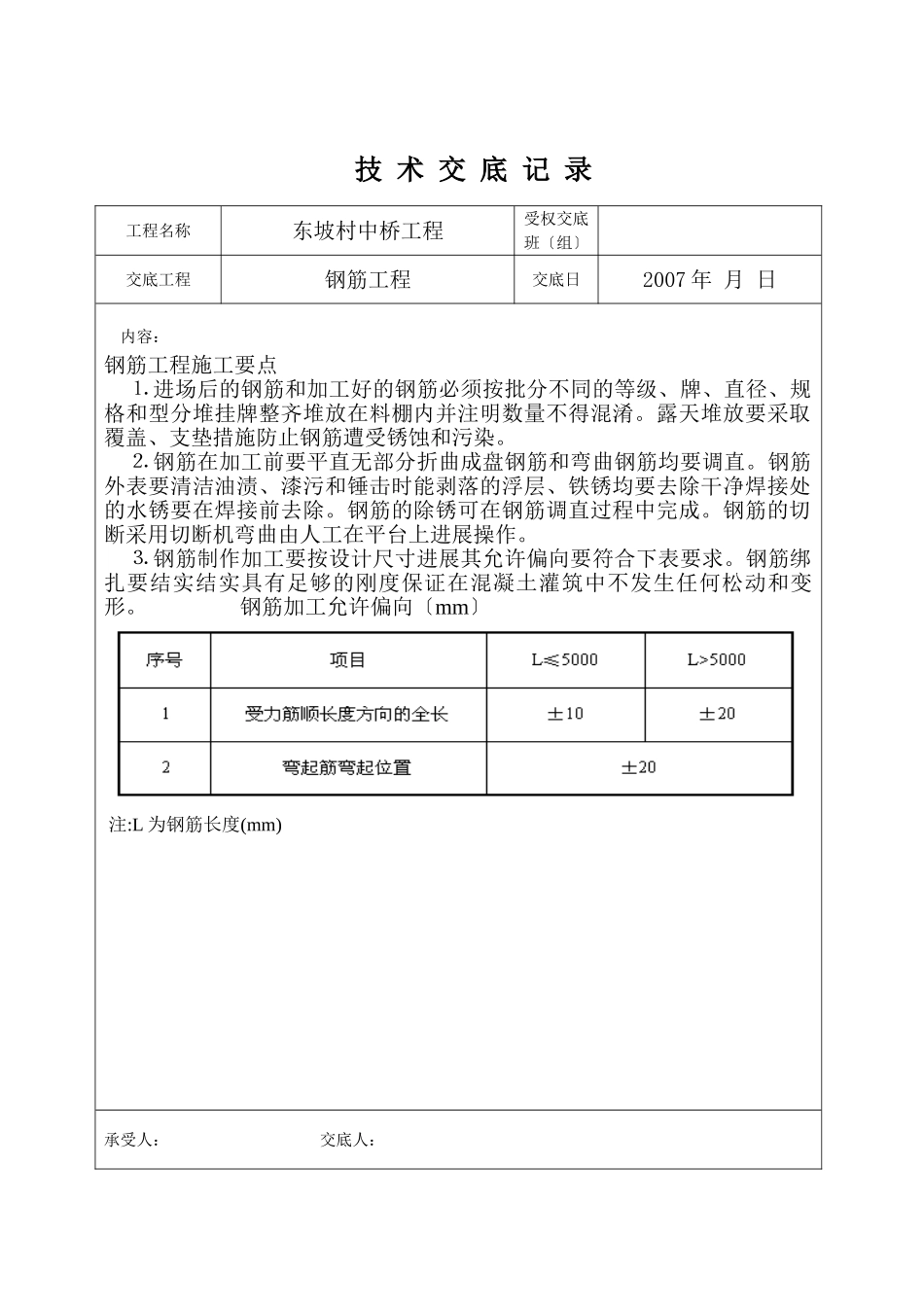

技术交底记录工程名称东坡村中桥工程受权交底班〔组〕交底工程钢筋工程交底日2007年月日内容:钢筋工程施工要点⒈进场后的钢筋和加工好的钢筋必须按批分不同的等级、牌、直径、规格和型分堆挂牌整齐堆放在料棚内并注明数量不得混淆
露天堆放要采取覆盖、支垫措施防止钢筋遭受锈蚀和污染
⒉钢筋在加工前要平直无部分折曲成盘钢筋和弯曲钢筋均要调直
钢筋外表要清洁油渍、漆污和锤击时能剥落的浮层、铁锈均要去除干净焊接处的水锈要在焊接前去除
钢筋的除锈可在钢筋调直过程中完成
钢筋的切断采用切断机弯曲由人工在平台上进展操作
⒊钢筋制作加工要按设计尺寸进展其允许偏向要符合下表要求
钢筋绑扎要结实结实具有足够的刚度保证在混凝土灌筑中不发生任何松动和变形

钢筋加工允许偏向〔mm〕注:L为钢筋长度(mm)承受人:交底人:技术交底记录工程名称东坡村中桥工程受权交底班〔组〕交底工程钢筋工程交底日2007年月日内容:⒋钢筋制作绑扎和焊接的搭接长度、接头类型、数量及布置均要符合设计及标准要求必要时要进展配筋计算
①在钢筋列的构造内当钢筋间净距小于其直径的1
5倍或30mm〔竖向〕和45mm〔横向〕时不得使用搭接接头
搭接接头的位置在任何截面内都应与邻近的钢筋保持适当间隔
②钢筋搭接接头的端部要预弯搭接钢筋的轴线要位于同一直线上
③焊接高度h要等于或大于0
3d并不得小于4mm焊接宽度b应等于或大于0
7d并不得小于8mm
④钢筋接头要设置在钢筋承受应力较小处并要分分布置
配置在“同一截面〞〔30d或50cm以内〕内受力钢筋接头的截面面积占受力钢筋总截面面积的百分率要符合以下规定:a
闪光对焊的接头在受弯构件的受拉区不得超过50%;在轴心受拉构件中不得超过25%;在受压区内不受限制
电弧焊接的接头应错开在30d范围内不得超过50
绑扎接头在构件的受拉区不得超过25%;在受压区不得超过50%

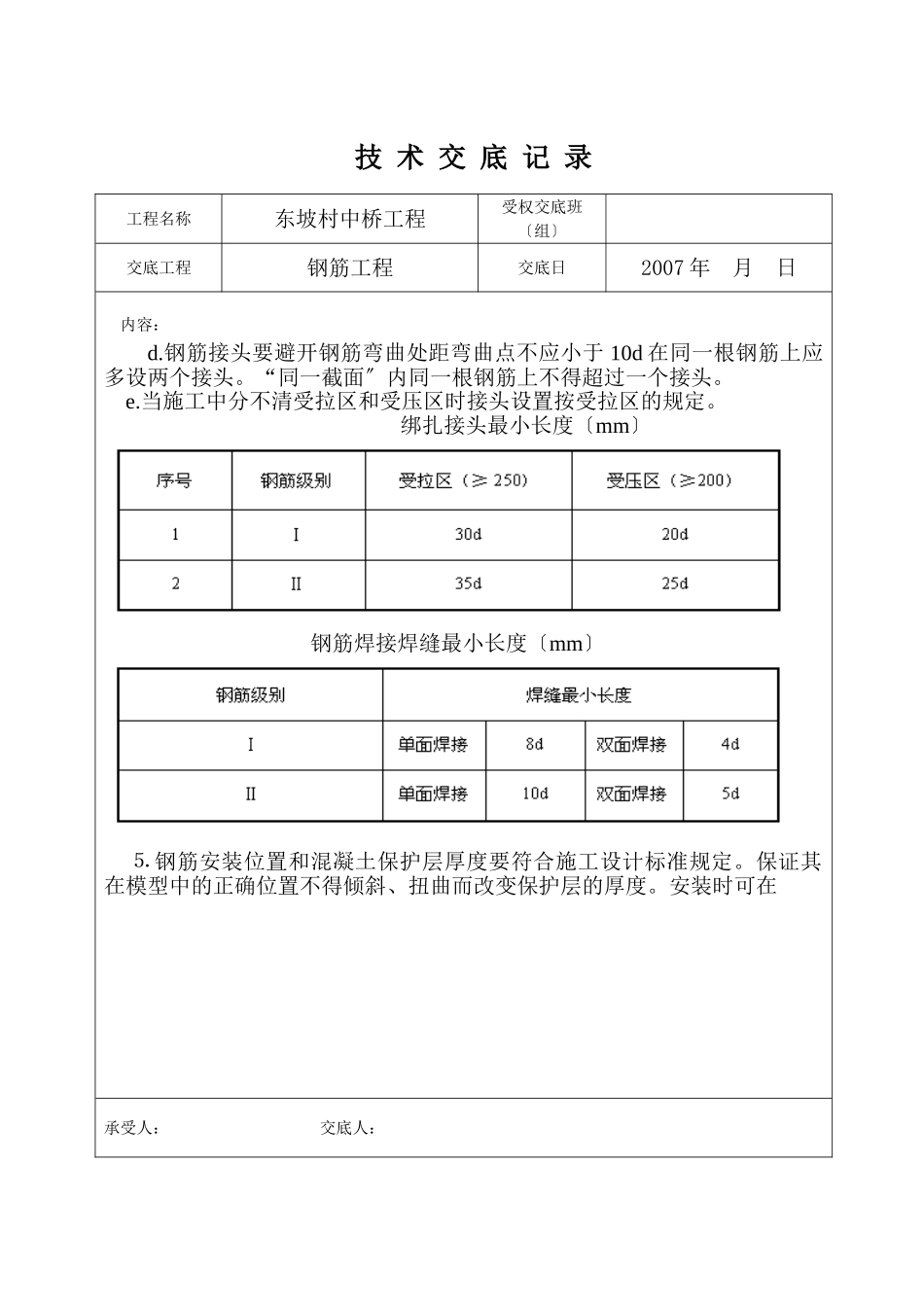

承受人:交底人:技术
