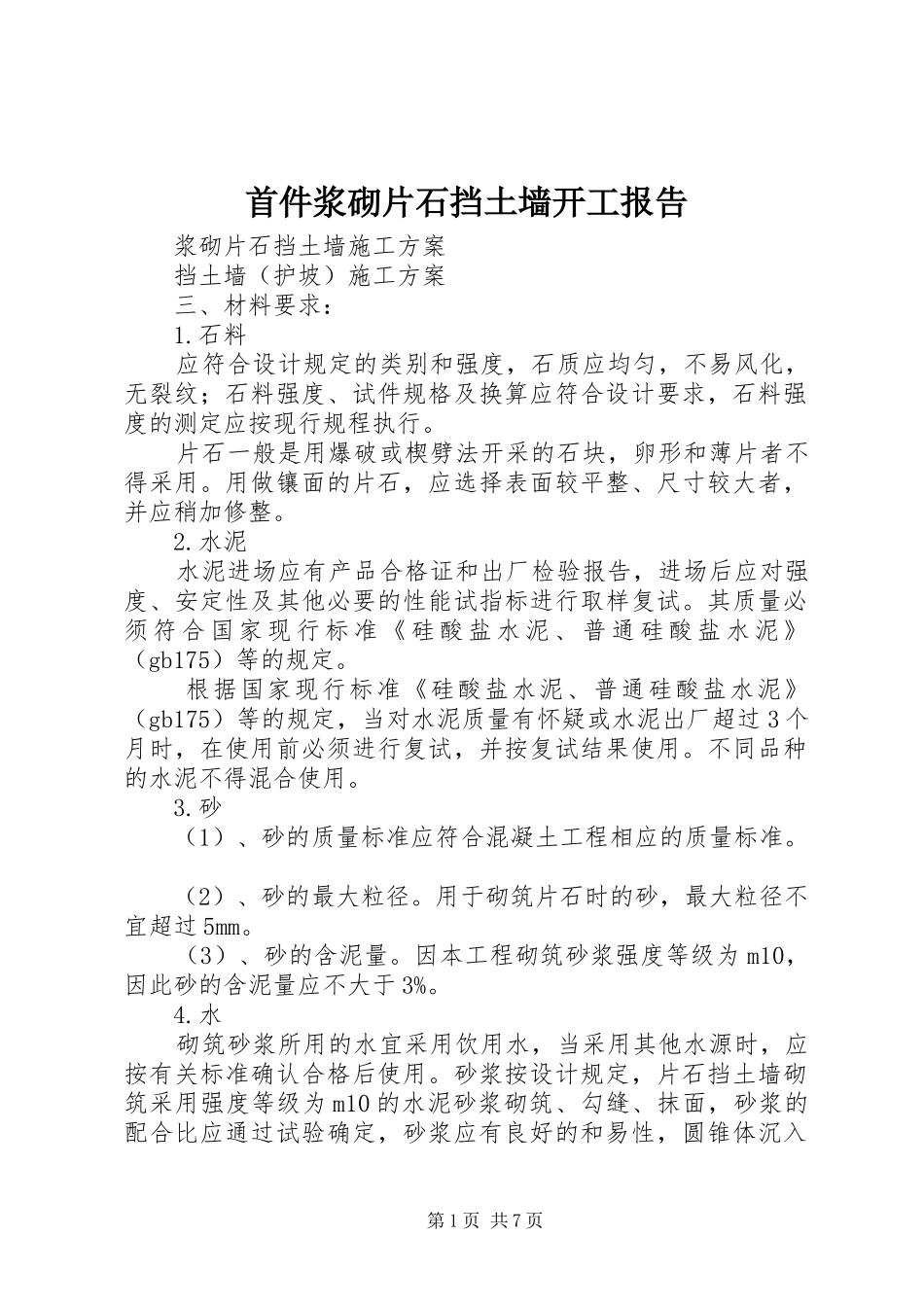

首件浆砌片石挡土墙开工报告浆砌片石挡土墙施工方案挡土墙(护坡)施工方案三、材料要求:1
石料应符合设计规定的类别和强度,石质应均匀,不易风化,无裂纹;石料强度、试件规格及换算应符合设计要求,石料强度的测定应按现行规程执行
片石一般是用爆破或楔劈法开采的石块,卵形和薄片者不得采用
用做镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整
水泥水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能试指标进行取样复试
其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(gb175)等的规定
根据国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(gb175)等的规定,当对水泥质量有怀疑或水泥出厂超过3个月时,在使用前必须进行复试,并按复试结果使用
不同品种的水泥不得混合使用
砂(1)、砂的质量标准应符合混凝土工程相应的质量标准
(2)、砂的最大粒径
用于砌筑片石时的砂,最大粒径不宜超过5mm
(3)、砂的含泥量
因本工程砌筑砂浆强度等级为m10,因此砂的含泥量应不大于3%
水砌筑砂浆所用的水宜采用饮用水,当采用其他水源时,应按有关标准确认合格后使用
砂浆按设计规定,片石挡土墙砌筑采用强度等级为m10的水泥砂浆砌筑、勾缝、抹面,砂浆的配合比应通过试验确定,砂浆应有良好的和易性,圆锥体沉入第1页共7页度50mm—70mm,气温较高时可适当增大

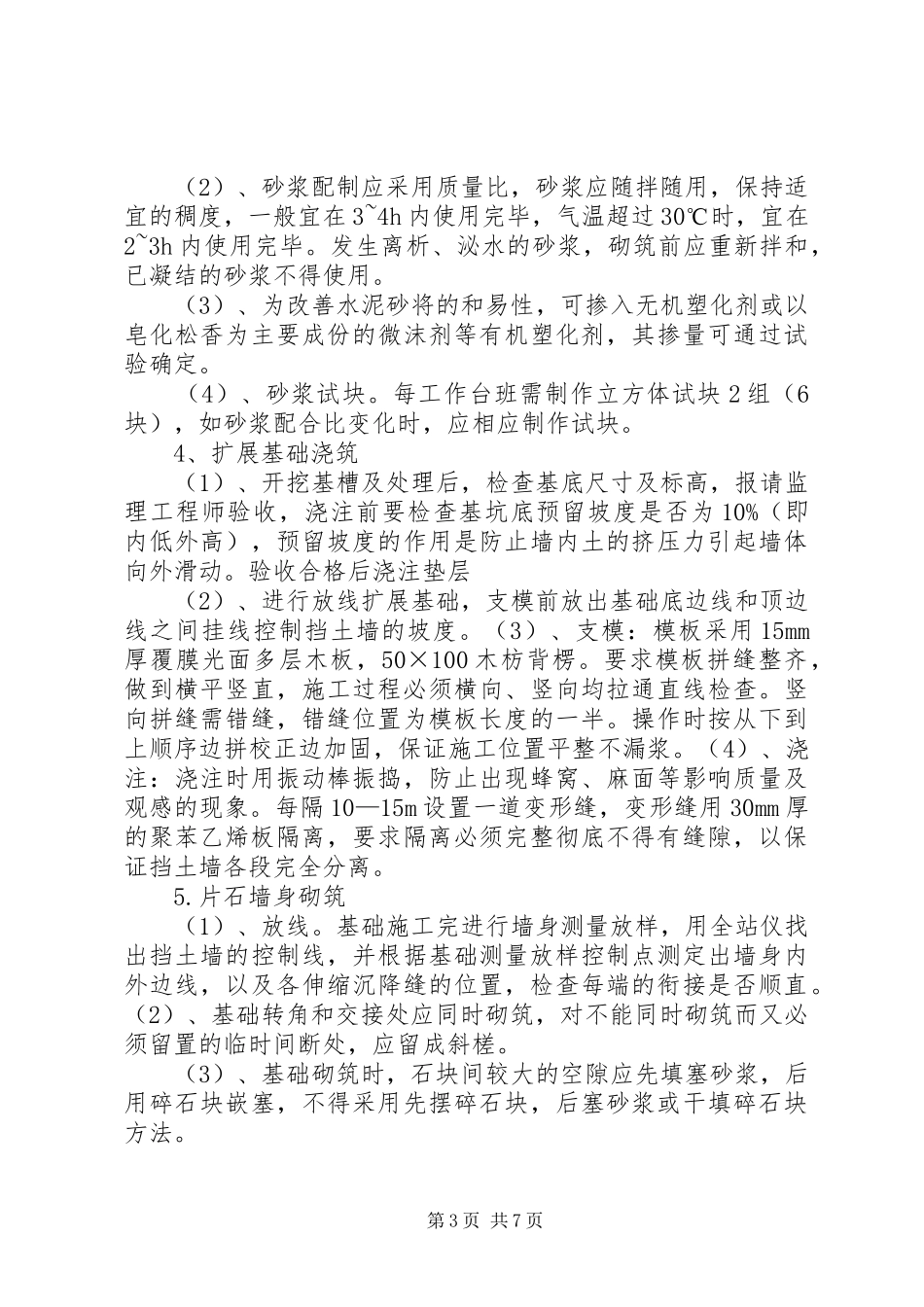

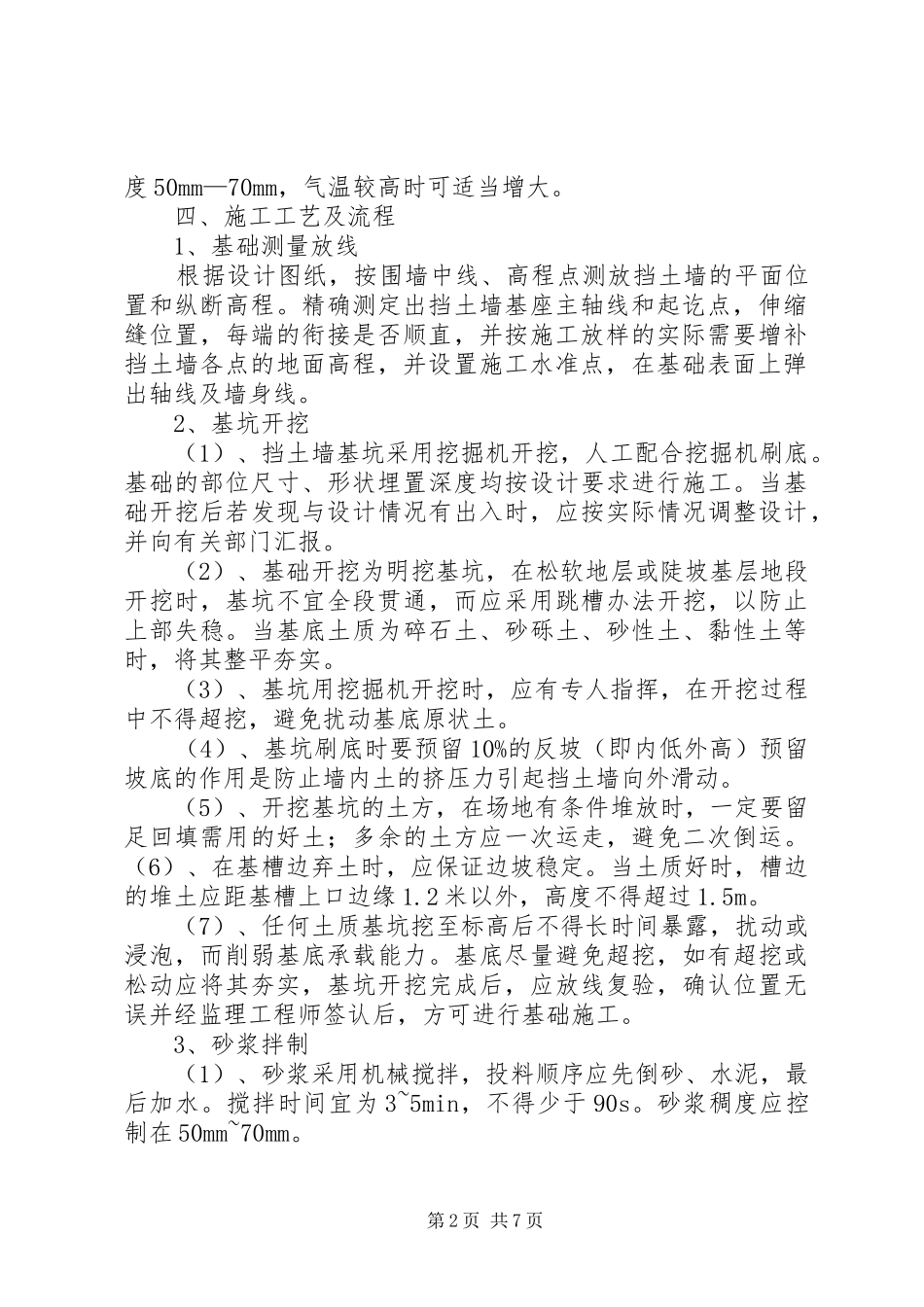

四、施工工艺及流程1、基础测量放线根据设计图纸,按围墙中线、高程点测放挡土墙的平面位置和纵断高程
精确测定出挡土墙基座主轴线和起讫点,伸缩缝位置,每端的衔接是否顺直,并按施工放样的实际需要增补挡土墙各点的地面高程,并设置施工水准点,在基础表面上弹出轴线及墙身线
2、基坑开挖(1)、挡土墙基坑采用挖掘机开挖,人工配合挖掘机刷底
基础的部位尺寸、形状埋置深度均按设计要求进行施工
当基础开挖后若发现与设计情况有出入时
