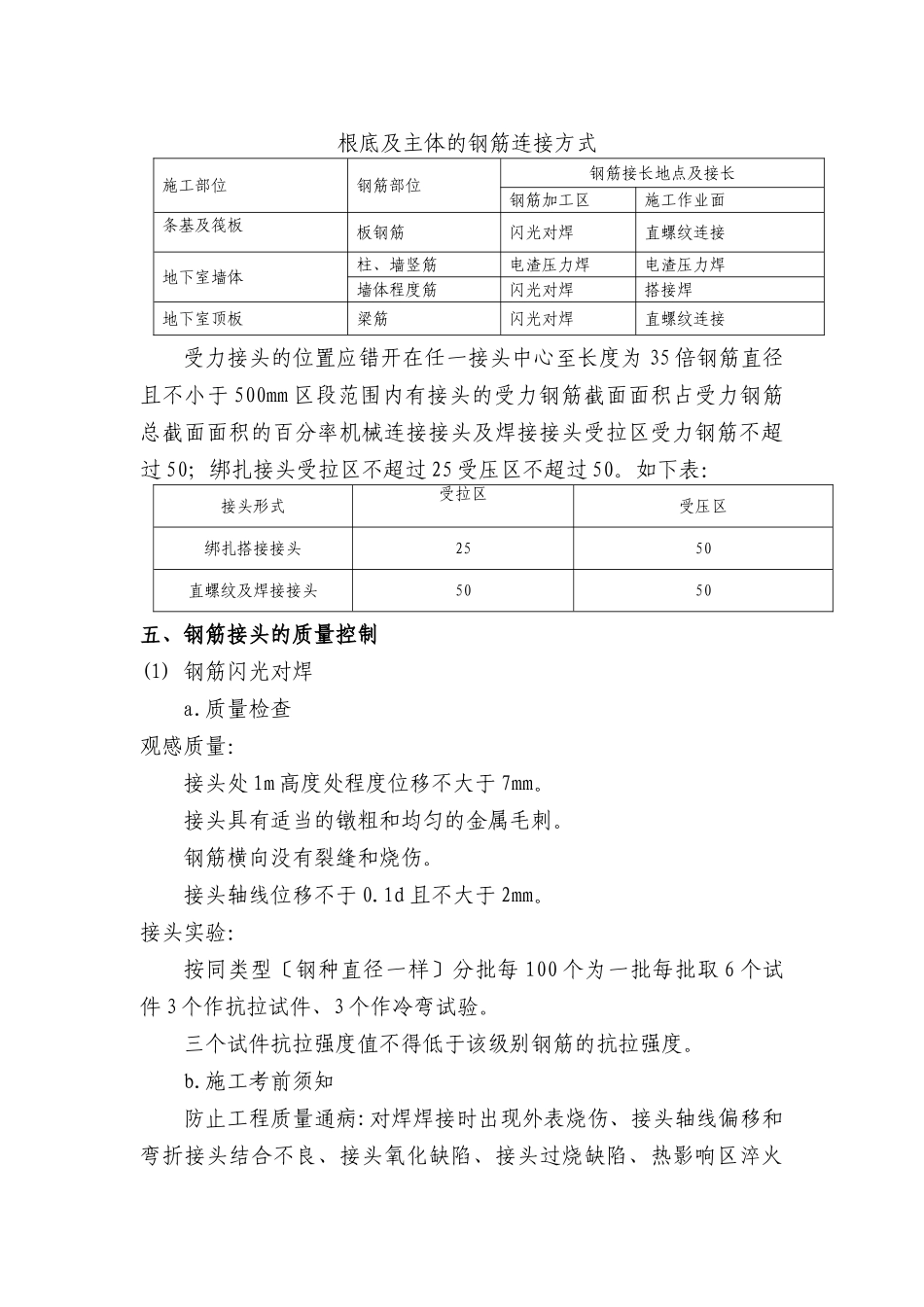

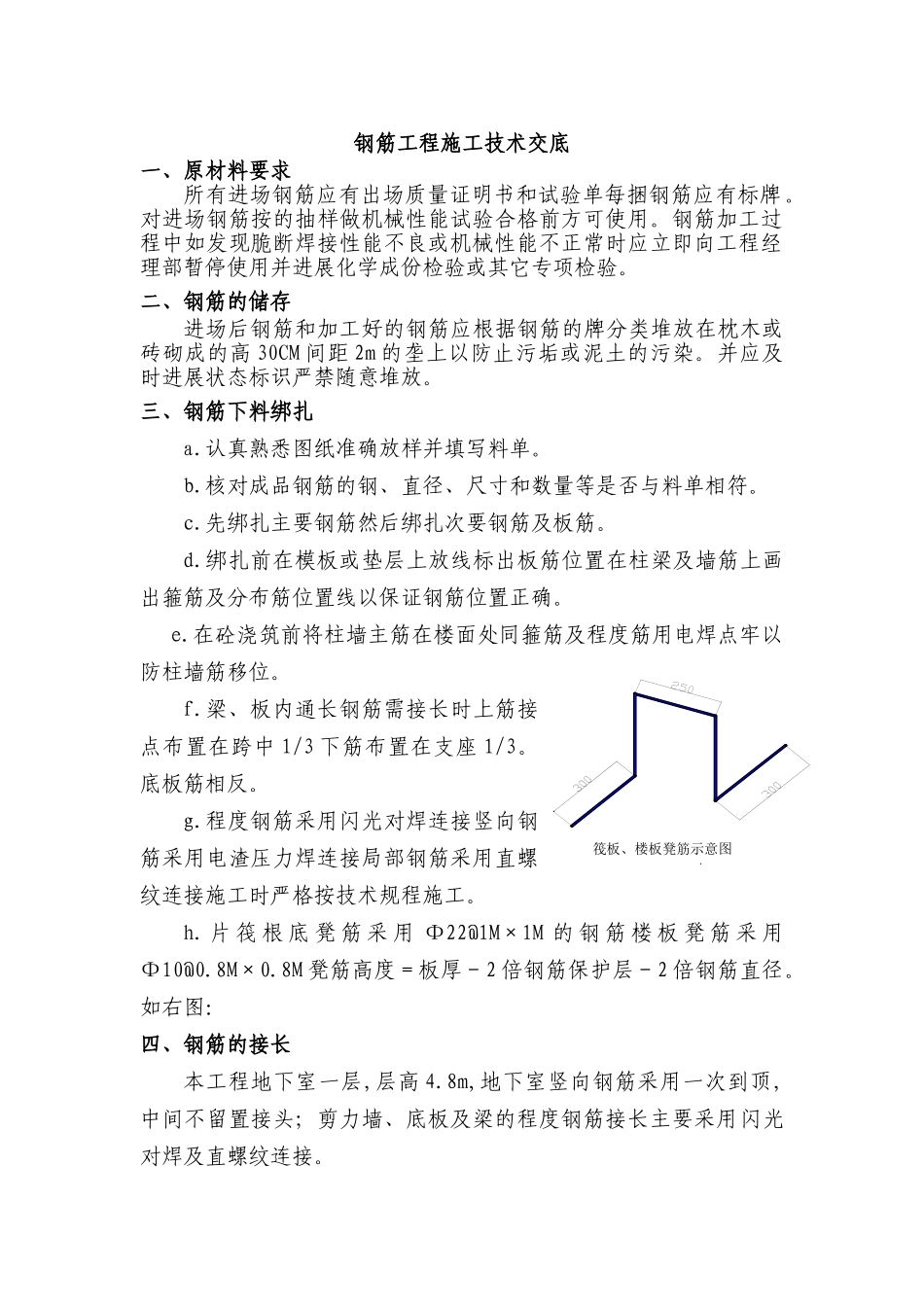

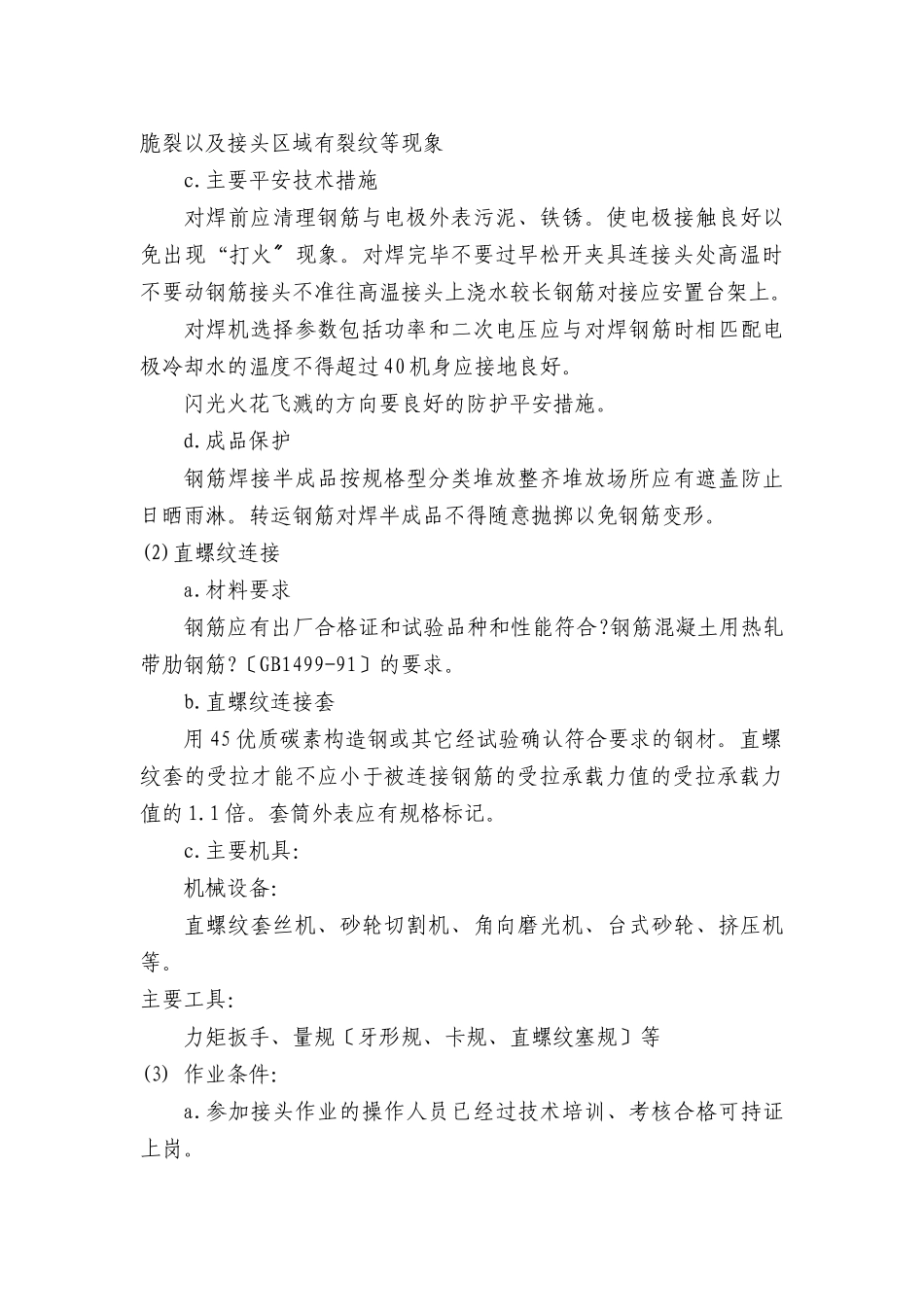

钢筋工程施工技术交底一、原材料要求所有进场钢筋应有出场质量证明书和试验单每捆钢筋应有标牌。对进场钢筋按的抽样做机械性能试验合格前方可使用。钢筋加工过程中如发现脆断焊接性能不良或机械性能不正常时应立即向工程经理部暂停使用并进展化学成份检验或其它专项检验。二、钢筋的储存进场后钢筋和加工好的钢筋应根据钢筋的牌分类堆放在枕木或砖砌成的高30CM间距2m的垄上以防止污垢或泥土的污染。并应及时进展状态标识严禁随意堆放。三、钢筋下料绑扎a.认真熟悉图纸准确放样并填写料单。b.核对成品钢筋的钢、直径、尺寸和数量等是否与料单相符。c.先绑扎主要钢筋然后绑扎次要钢筋及板筋。d.绑扎前在模板或垫层上放线标出板筋位置在柱梁及墙筋上画出箍筋及分布筋位置线以保证钢筋位置正确。e.在砼浇筑前将柱墙主筋在楼面处同箍筋及程度筋用电焊点牢以防柱墙筋移位。f.梁、板内通长钢筋需接长时上筋接点布置在跨中1/3下筋布置在支座1/3。底板筋相反。g.程度钢筋采用闪光对焊连接竖向钢筋采用电渣压力焊连接局部钢筋采用直螺纹连接施工时严格按技术规程施工。h.片筏根底凳筋采用Ф22@1M×1M的钢筋楼板凳筋采用Ф10@0.8M×0.8M凳筋高度=板厚-2倍钢筋保护层-2倍钢筋直径。如右图:四、钢筋的接长本工程地下室一层,层高4.8m,地下室竖向钢筋采用一次到顶,中间不留置接头;剪力墙、底板及梁的程度钢筋接长主要采用闪光对焊及直螺纹连接。筏板、楼板凳筋示意图根底及主体的钢筋连接方式施工部位钢筋部位钢筋接长地点及接长钢筋加工区施工作业面条基及筏板板钢筋闪光对焊直螺纹连接地下室墙体柱、墙竖筋电渣压力焊电渣压力焊墙体程度筋闪光对焊搭接焊地下室顶板梁筋闪光对焊直螺纹连接受力接头的位置应错开在任一接头中心至长度为35倍钢筋直径且不小于500mm区段范围内有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率机械连接接头及焊接接头受拉区受力钢筋不超过50;绑扎接头受拉区不超过25受压区不超过50。如下表:接头形式受拉区受压区绑扎搭接接头2550直螺纹及焊接接头5050五、钢筋接头的质量控制(1)钢筋闪光对焊a.质量检查观感质量:接头处1m高度处程度位移不大于7mm。接头具有适当的镦粗和均匀的金属毛刺。钢筋横向没有裂缝和烧伤。接头轴线位移不于0.1d且不大于2mm。接头实验:按同类型〔钢种直径一样〕分批每100个为一批每批取6个试件3个作抗拉试件、3个作冷弯试验。三个试件抗拉强度值不得低于该级别钢筋的抗拉强度。b.施工考前须知防止工程质量通病:对焊焊接时出现外表烧伤、接头轴线偏移和弯折接头结合不良、接头氧化缺陷、接头过烧缺陷、热影响区淬火脆裂以及接头区域有裂纹等现象c.主要平安技术措施对焊前应清理钢筋与电极外表污泥、铁锈。使电极接触良好以免出现“打火现象。对焊完毕不要过早松开夹具连接头处高温时〞不要动钢筋接头不准往高温接头上浇水较长钢筋对接应安置台架上。对焊机选择参数包括功率和二次电压应与对焊钢筋时相匹配电极冷却水的温度不得超过40机身应接地良好。闪光火花飞溅的方向要良好的防护平安措施。d.成品保护钢筋焊接半成品按规格型分类堆放整齐堆放场所应有遮盖防止日晒雨淋。转运钢筋对焊半成品不得随意抛掷以免钢筋变形。(2)直螺纹连接a.材料要求钢筋应有出厂合格证和试验品种和性能符合?钢筋混凝土用热轧带肋钢筋?〔GB1499-91〕的要求。b.直螺纹连接套用45优质碳素构造钢或其它经试验确认符合要求的钢材。直螺纹套的受拉才能不应小于被连接钢筋的受拉承载力值的受拉承载力值的1.1倍。套筒外表应有规格标记。c.主要机具:机械设备:直螺纹套丝机、砂轮切割机、角向磨光机、台式砂轮、挤压机等。主要工具:力矩扳手、量规〔牙形规、卡规、直螺纹塞规〕等(3)作业条件:a.参加接头作业的操作人员已经过技术培训、考核合格可持证上岗。b.直螺纹套丝机等机械设备经维修试用测力扳手经校验可满足施工要求。c.螺纹套及钢筋端头已经清理、除锈、去污按规格尺寸加工存放备用。(4)操作工艺:a.钢筋预加工在钢筋加工棚进展其施工程序是:钢筋除锈、调直钢筋端头切平〔与钢筋轴线垂直〕下料磨光毛刺、缝边端头预压将钢筋端头送入套丝卡...
