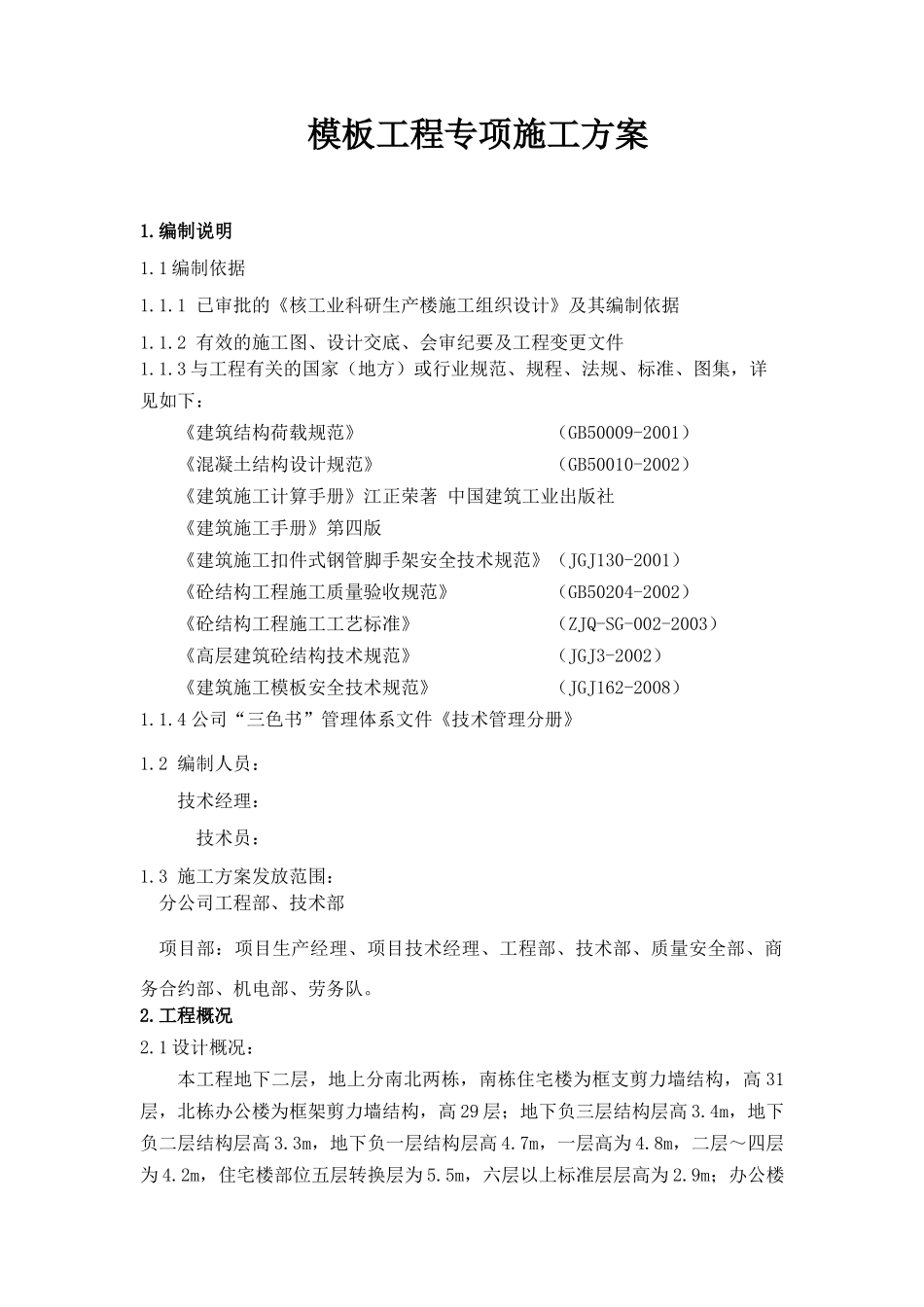

模板工程专项施工方案1
1编制依据1
1已审批的《核工业科研生产楼施工组织设计》及其编制依据1
2有效的施工图、设计交底、会审纪要及工程变更文件1
3与工程有关的国家(地方)或行业规范、规程、法规、标准、图集,详见如下:《建筑结构荷载规范》(GB50009-2001)《混凝土结构设计规范》(GB50010-2002)《建筑施工计算手册》江正荣著中国建筑工业出版社《建筑施工手册》第四版《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)《砼结构工程施工质量验收规范》(GB50204-2002)《砼结构工程施工工艺标准》(ZJQ-SG-002-2003)《高层建筑砼结构技术规范》(JGJ3-2002)《建筑施工模板安全技术规范》(JGJ162-2008)1
4公司“三色书”管理体系文件《技术管理分册》1
2编制人员:技术经理:技术员:1
3施工方案发放范围:分公司工程部、技术部项目部:项目生产经理、项目技术经理、工程部、技术部、质量安全部、商务合约部、机电部、劳务队
1设计概况:本工程地下二层,地上分南北两栋,南栋住宅楼为框支剪力墙结构,高31层,北栋办公楼为框架剪力墙结构,高29层;地下负三层结构层高3
4m,地下负二层结构层高3
3m,地下负一层结构层高4
7m,一层高为4
8m,二层~四层为4
2m,住宅楼部位五层转换层为5
5m,六层以上标准层层高为2
9m;办公楼五层以上标准层均为3
地下室外墙墙厚为400mm、300mm,电梯井为筒体剪力墙结构,剪力墙厚度最大为500mm,最大的框架柱为1200mm*1200mm;2

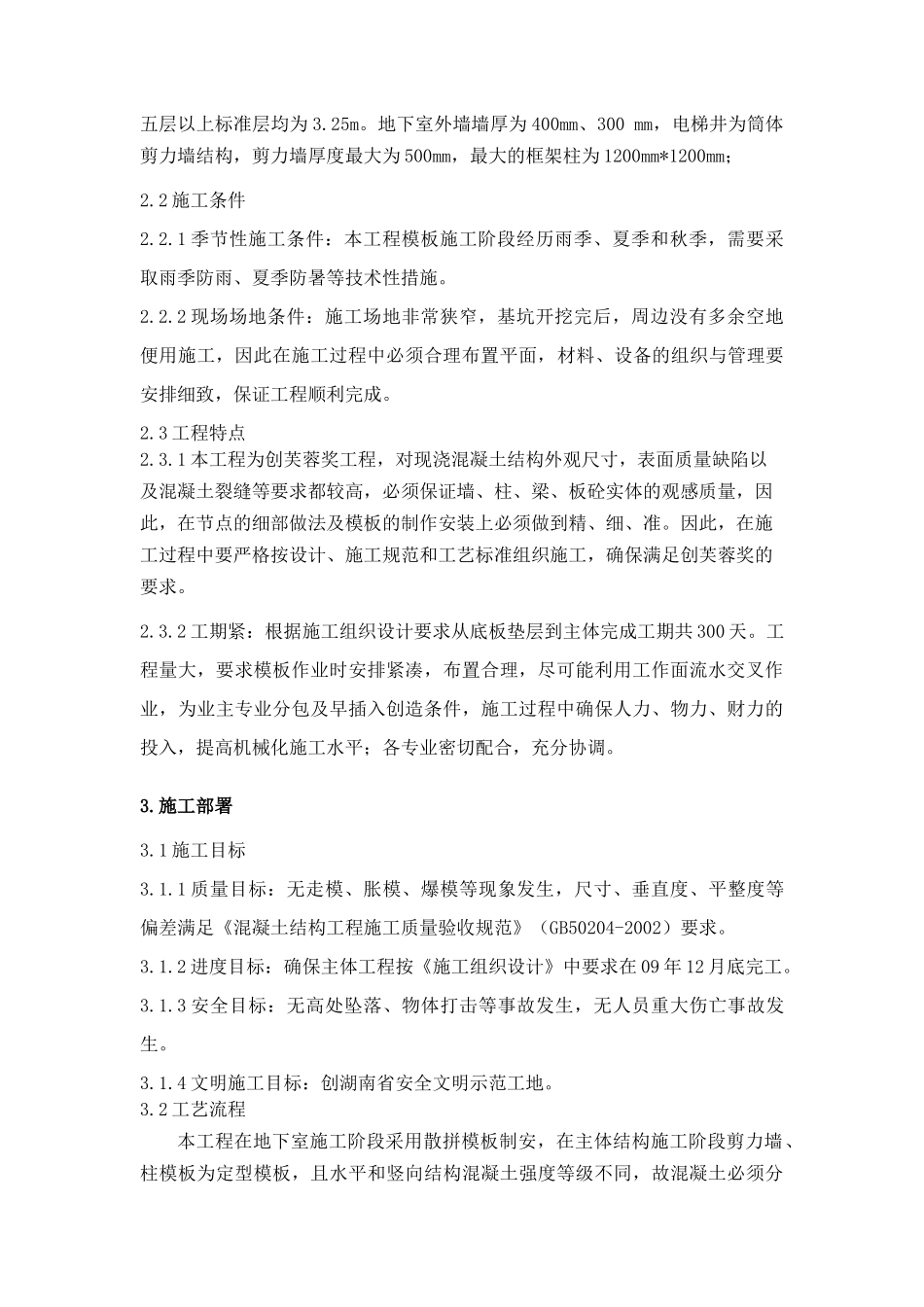

2施工条件2
1季节性施工条件:本工程模板施工阶段经历雨季、夏季和秋季,需要采取雨季防雨、夏季防暑等技术性措施
2现场场地条件:施工场地非常狭窄,基坑开挖完后,周边没有多余空
