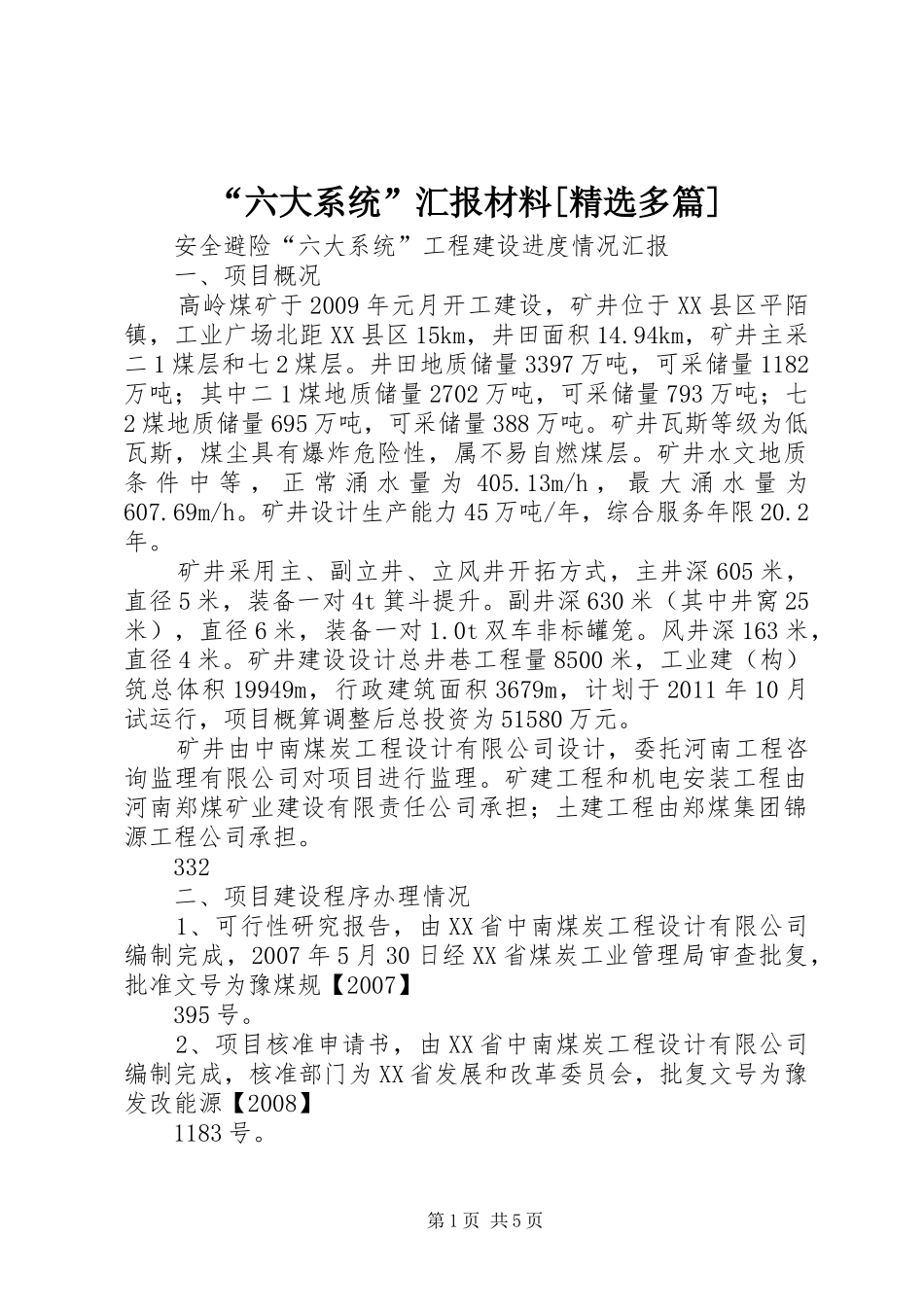

“六大系统”汇报材料[精选多篇]安全避险“六大系统”工程建设进度情况汇报一、项目概况高岭煤矿于2009年元月开工建设,矿井位于XX县区平陌镇,工业广场北距XX县区15km,井田面积14
94km,矿井主采二1煤层和七2煤层
井田地质储量3397万吨,可采储量1182万吨;其中二1煤地质储量2702万吨,可采储量793万吨;七2煤地质储量695万吨,可采储量388万吨
矿井瓦斯等级为低瓦斯,煤尘具有爆炸危险性,属不易自燃煤层
矿井水文地质条件中等,正常涌水量为405
13m/h,最大涌水量为607
矿井设计生产能力45万吨/年,综合服务年限20
矿井采用主、副立井、立风井开拓方式,主井深605米,直径5米,装备一对4t箕斗提升
副井深630米(其中井窝25米),直径6米,装备一对1
0t双车非标罐笼
风井深163米,直径4米
矿井建设设计总井巷工程量8500米,工业建(构)筑总体积19949m,行政建筑面积3679m,计划于2011年10月试运行,项目概算调整后总投资为51580万元
矿井由中南煤炭工程设计有限公司设计,委托河南工程咨询监理有限公司对项目进行监理
矿建工程和机电安装工程由河南郑煤矿业建设有限责任公司承担;土建工程由郑煤集团锦源工程公司承担
332二、项目建设程序办理情况1、可行性研究报告,由XX省中南煤炭工程设计有限公司编制完成,2007年5月30日经XX省煤炭工业管理局审查批复,批准文号为豫煤规【2007】395号
2、项目核准申请书,由XX省中南煤炭工程设计有限公司编制完成,核准部门为XX省发展和改革委员会,批复文号为豫发改能源【2008】1183号

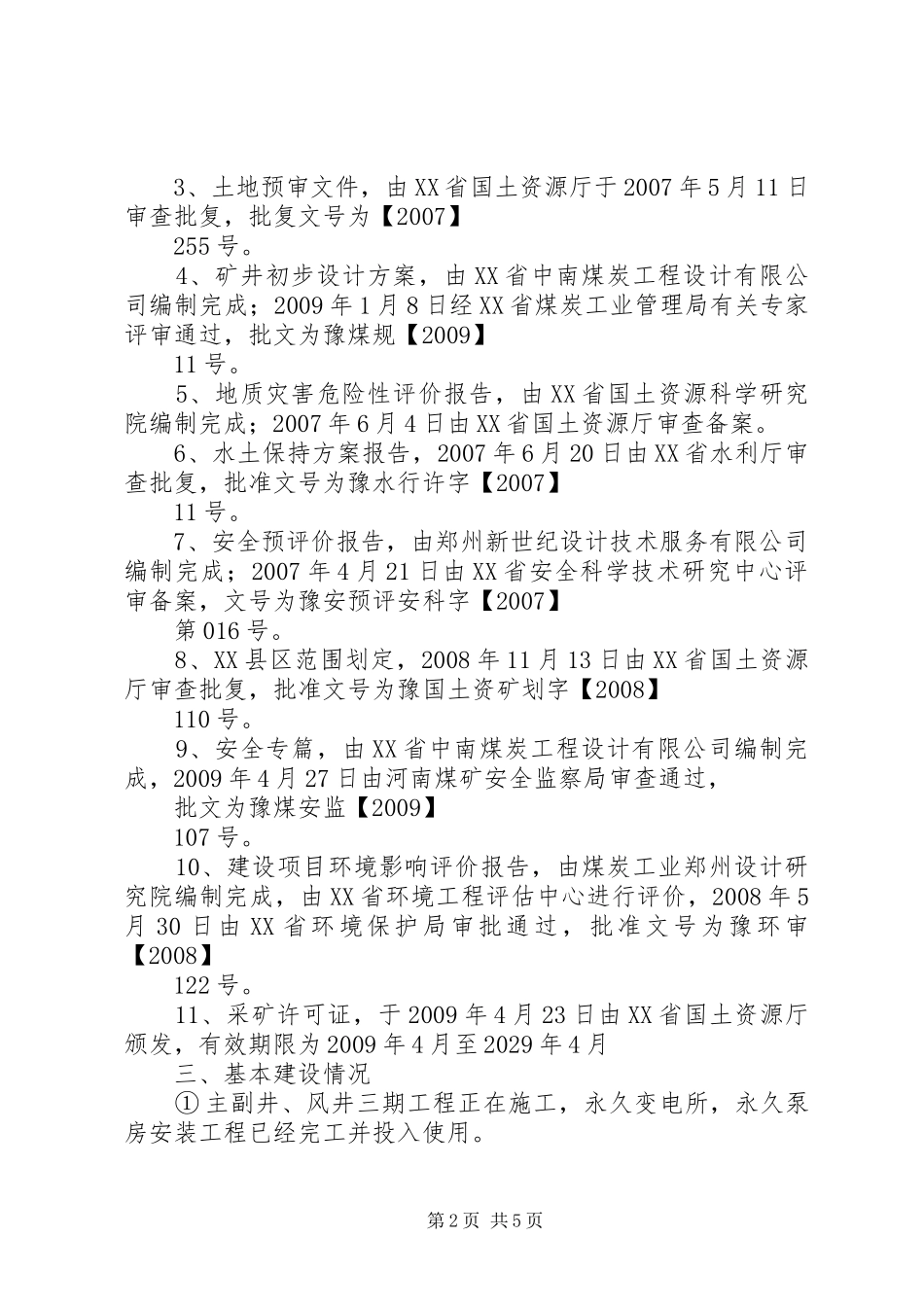

第1页共5页3、土地预审文件,由XX省国土资源厅于2007年5月11日审查批复,批复文号为【2007】255号
4、矿井初步设计方案,由XX省中南煤炭工程设计有限公司编制完成;2009年1月
