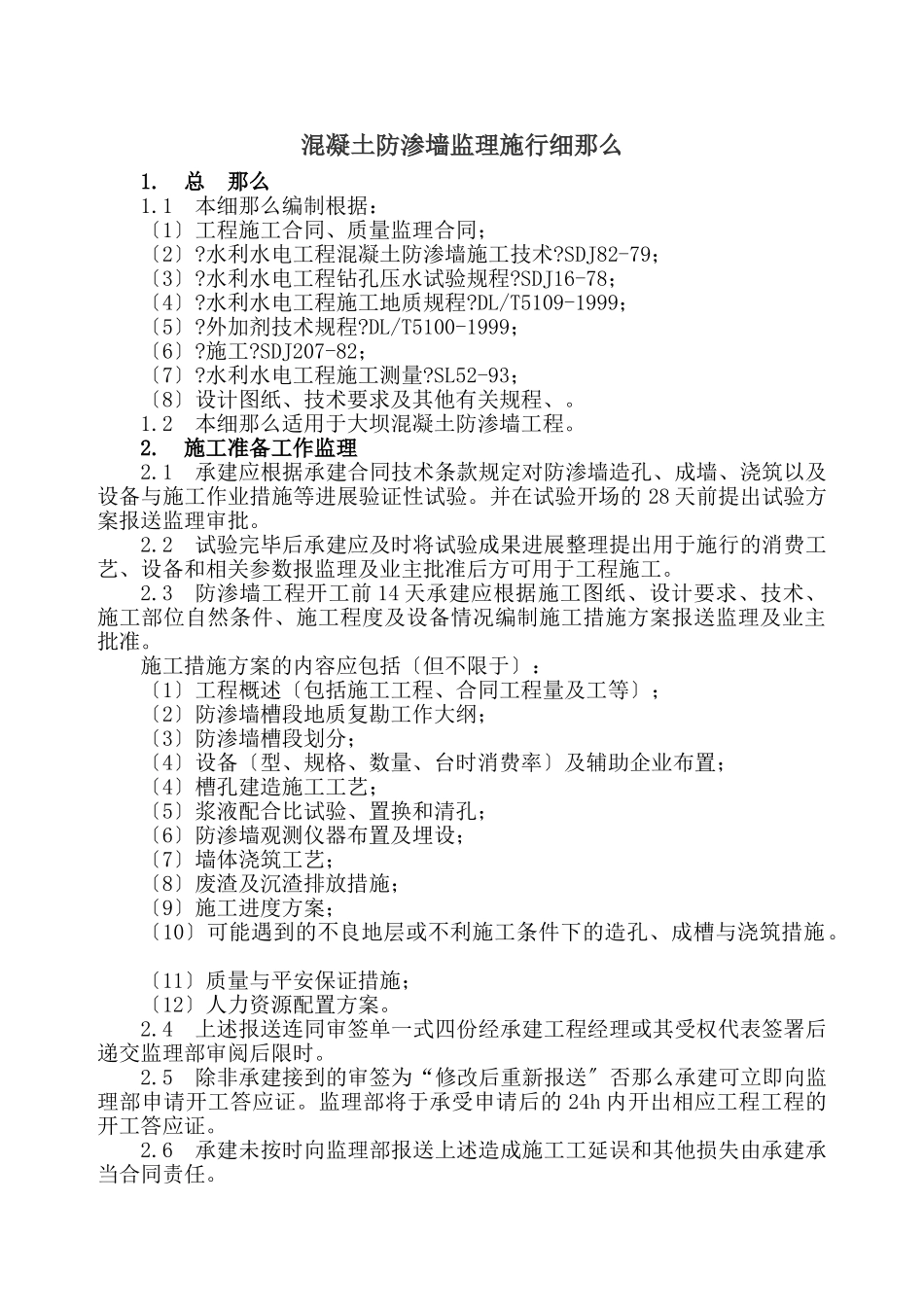

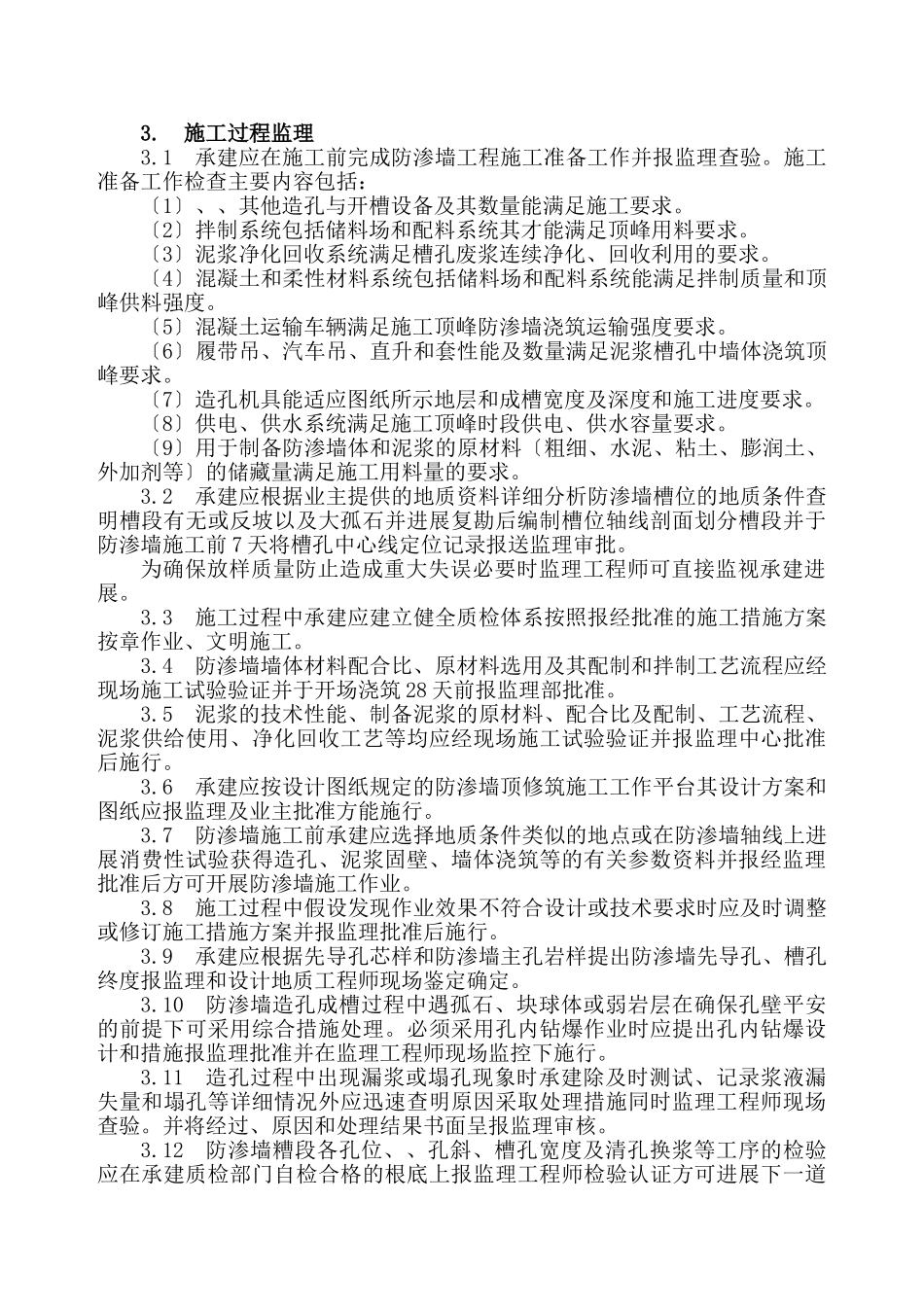

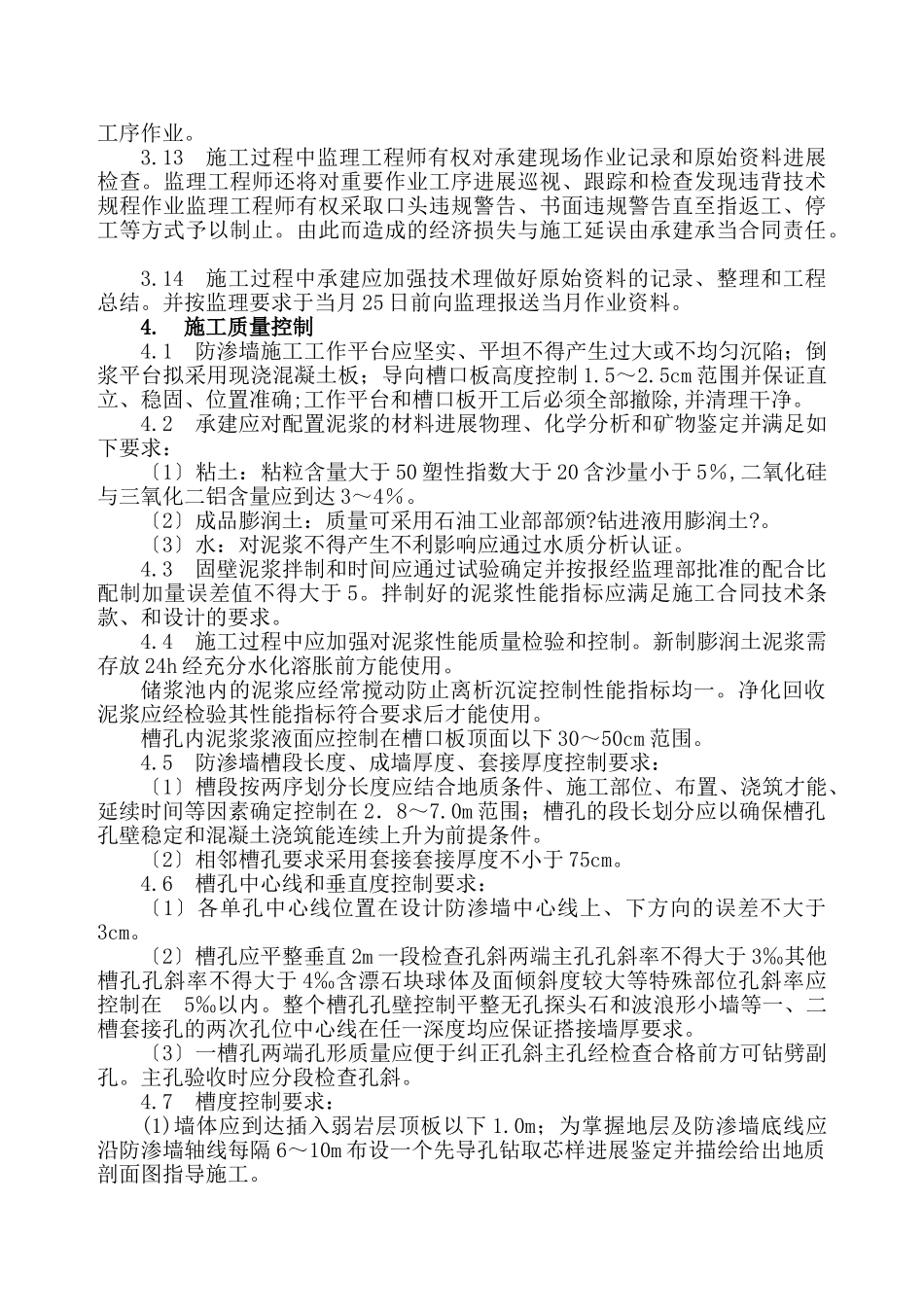

混凝土防渗墙监理施行细那么1
1本细那么编制根据:〔1〕工程施工合同、质量监理合同;〔2〕
水利水电工程混凝土防渗墙施工技术
SDJ82-79;〔3〕
水利水电工程钻孔压水试验规程
SDJ16-78;〔4〕
水利水电工程施工地质规程
DL/T5109-1999;〔5〕
外加剂技术规程
DL/T5100-1999;〔6〕
SDJ207-82;〔7〕
水利水电工程施工测量
SL52-93;〔8〕设计图纸、技术要求及其他有关规程、
2本细那么适用于大坝混凝土防渗墙工程
施工准备工作监理2
1承建应根据承建合同技术条款规定对防渗墙造孔、成墙、浇筑以及设备与施工作业措施等进展验证性试验
并在试验开场的28天前提出试验方案报送监理审批
2试验完毕后承建应及时将试验成果进展整理提出用于施行的消费工艺、设备和相关参数报监理及业主批准后方可用于工程施工
3防渗墙工程开工前14天承建应根据施工图纸、设计要求、技术、施工部位自然条件、施工程度及设备情况编制施工措施方案报送监理及业主批准
施工措施方案的内容应包括〔但不限于〕:〔1〕工程概述〔包括施工工程、合同工程量及工等〕;〔2〕防渗墙槽段地质复勘工作大纲;〔3〕防渗墙槽段划分;〔4〕设备〔型、规格、数量、台时消费率〕及辅助企业布置;〔4〕槽孔建造施工工艺;〔5〕浆液配合比试验、置换和清孔;〔6〕防渗墙观测仪器布置及埋设;〔7〕墙体浇筑工艺;〔8〕废渣及沉渣排放措施;〔9〕施工进度方案;〔10〕可能遇到的不良地层或不利施工条件下的造孔、成槽与浇筑措施
〔11〕质量与平安保证措施;〔12〕人力资源配置方案
4上述报送连同审签单一式四份经承建工程经理或其受权代表签署后递交监理部审阅后限时
5除非承建接到的审签为“修改后重新报送〞否那么承建可立即向监理部申请开工答应证
监理部将于承受申请后的24h内开出相应工程工
