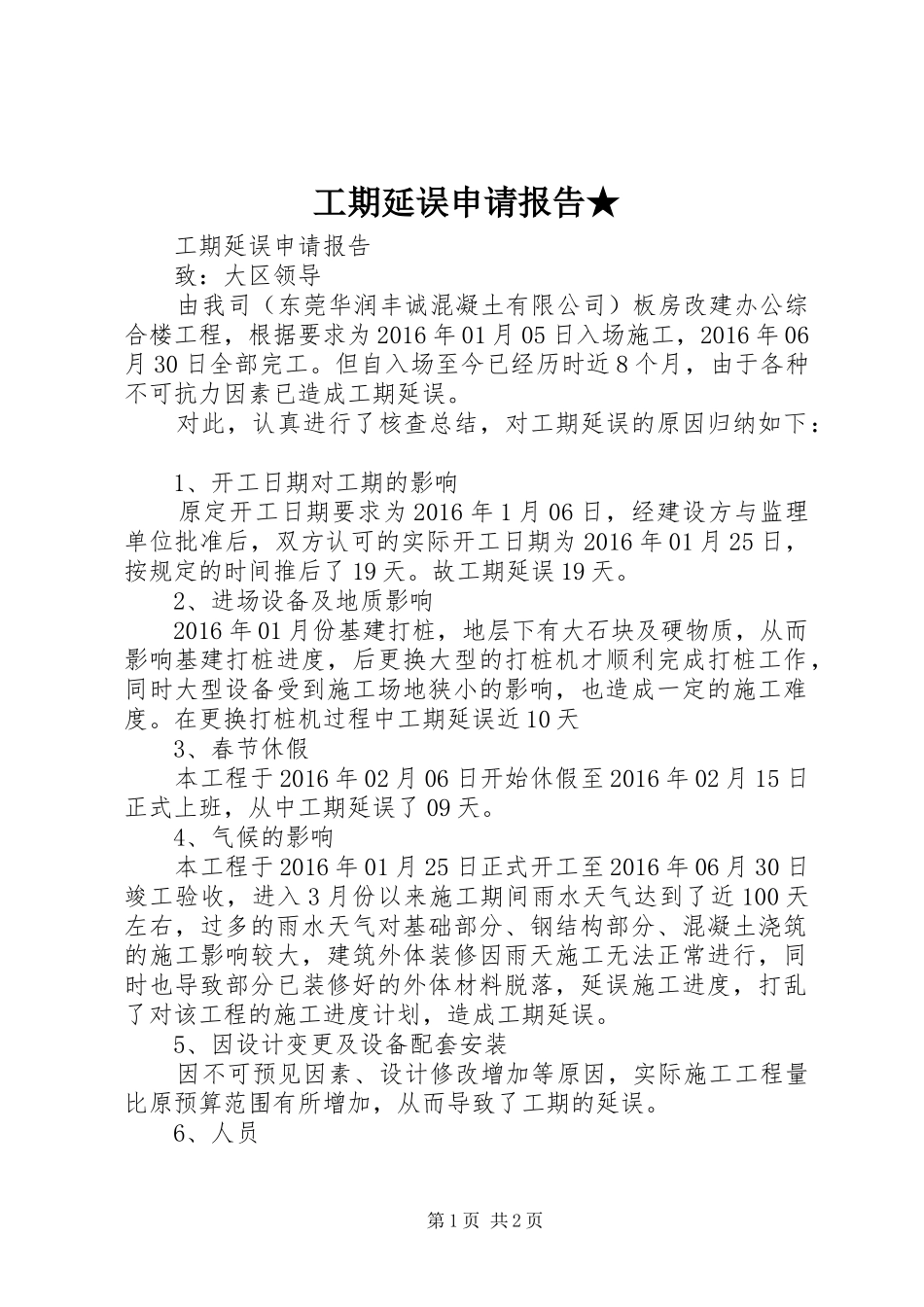

工期延误申请报告★工期延误申请报告致:大区领导由我司(东莞华润丰诚混凝土有限公司)板房改建办公综合楼工程,根据要求为2016年01月05日入场施工,2016年06月30日全部完工
但自入场至今已经历时近8个月,由于各种不可抗力因素已造成工期延误
对此,认真进行了核查总结,对工期延误的原因归纳如下:1、开工日期对工期的影响原定开工日期要求为2016年1月06日,经建设方与监理单位批准后,双方认可的实际开工日期为2016年01月25日,按规定的时间推后了19天
故工期延误19天
2、进场设备及地质影响2016年01月份基建打桩,地层下有大石块及硬物质,从而影响基建打桩进度,后更换大型的打桩机才顺利完成打桩工作,同时大型设备受到施工场地狭小的影响,也造成一定的施工难度
在更换打桩机过程中工期延误近10天3、春节休假本工程于2016年02月06日开始休假至2016年02月15日正式上班,从中工期延误了09天
4、气候的影响本工程于2016年01月25日正式开工至2016年06月30日竣工验收,进入3月份以来施工期间雨水天气达到了近100天左右,过多的雨水天气对基础部分、钢结构部分、混凝土浇筑的施工影响较大,建筑外体装修因雨天施工无法正常进行,同时也导致部分已装修好的外体材料脱落,延误施工进度,打乱了对该工程的施工进度计划,造成工期延误
5、因设计变更及设备配套安装因不可预见因素、设计修改增加等原因,实际施工工程量比原预算范围有所增加,从而导致了工期的延误

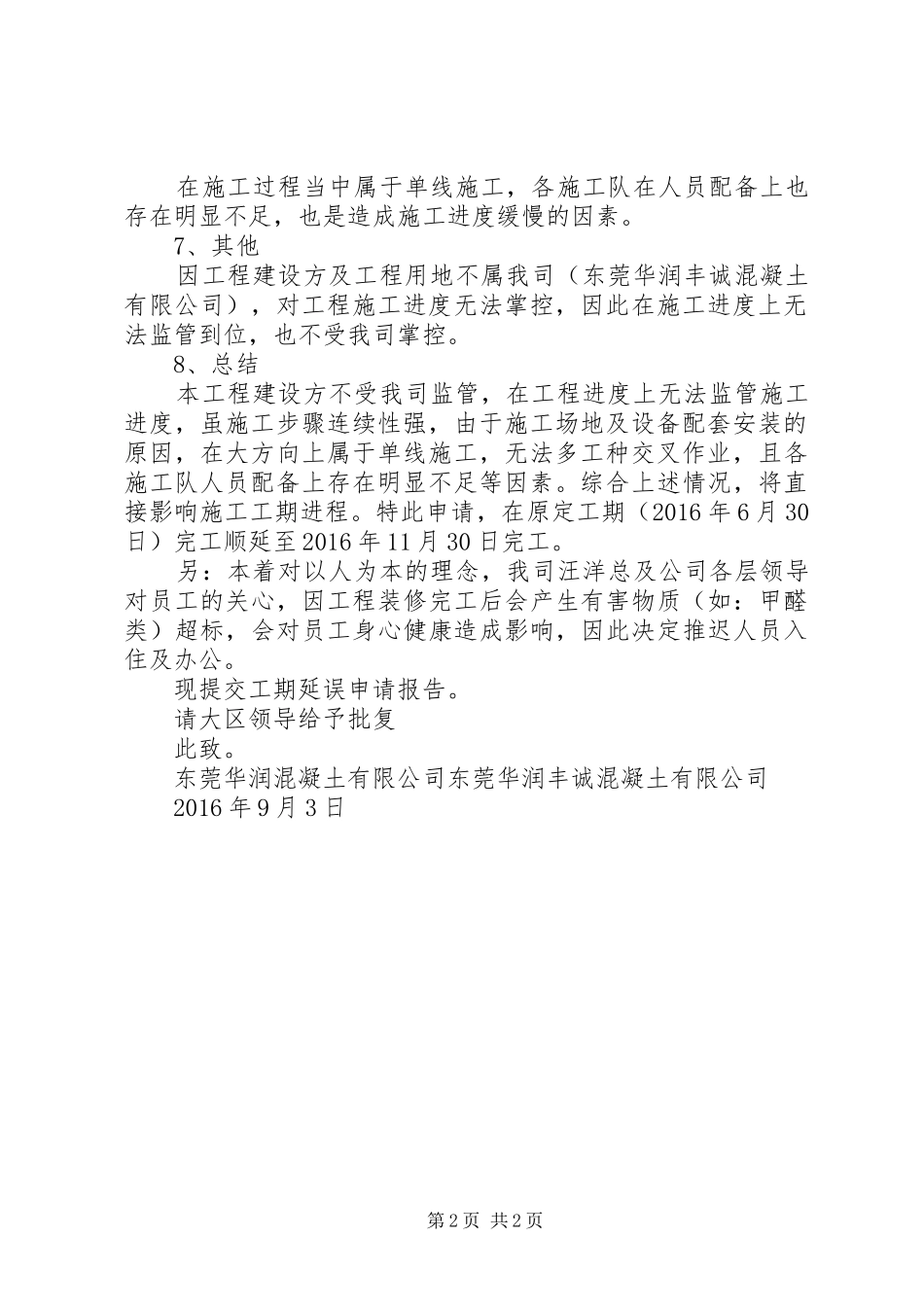

6、人员第1页共2页在施工过程当中属于单线施工,各施工队在人员配备上也存在明显不足,也是造成施工进度缓慢的因素
7、其他因工程建设方及工程用地不属我司(东莞华润丰诚混凝土有限公司),对工程施工进度无法掌控,因此在施工进度上无法监管到位,也不受我司掌控
8、总结本工程建设方不受我司监管,在工程进度上无法监管施工进度,虽施工步骤连续性
