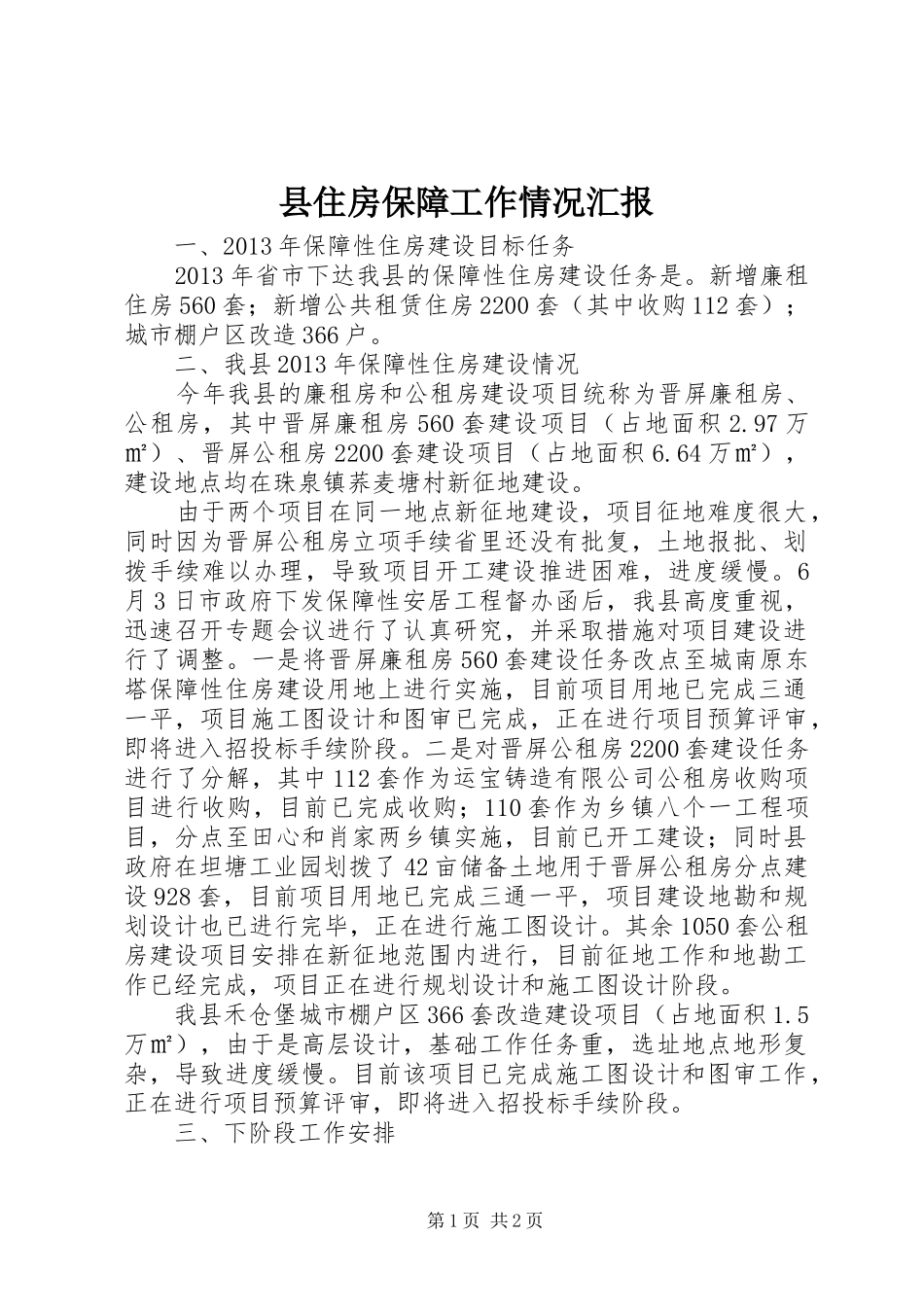

县住房保障工作情况汇报一、2013年保障性住房建设目标任务2013年省市下达我县的保障性住房建设任务是
新增廉租住房560套;新增公共租赁住房2200套(其中收购112套);城市棚户区改造366户
二、我县2013年保障性住房建设情况今年我县的廉租房和公租房建设项目统称为晋屏廉租房、公租房,其中晋屏廉租房560套建设项目(占地面积2
97万㎡)、晋屏公租房2200套建设项目(占地面积6
64万㎡),建设地点均在珠泉镇荞麦塘村新征地建设
由于两个项目在同一地点新征地建设,项目征地难度很大,同时因为晋屏公租房立项手续省里还没有批复,土地报批、划拨手续难以办理,导致项目开工建设推进困难,进度缓慢
6月3日市政府下发保障性安居工程督办函后,我县高度重视,迅速召开专题会议进行了认真研究,并采取措施对项目建设进行了调整
一是将晋屏廉租房560套建设任务改点至城南原东塔保障性住房建设用地上进行实施,目前项目用地已完成三通一平,项目施工图设计和图审已完成,正在进行项目预算评审,即将进入招投标手续阶段
二是对晋屏公租房2200套建设任务进行了分解,其中112套作为运宝铸造有限公司公租房收购项目进行收购,目前已完成收购;110套作为乡镇八个一工程项目,分点至田心和肖家两乡镇实施,目前已开工建设;同时县政府在坦塘工业园划拨了42亩储备土地用于晋屏公租房分点建设928套,目前项目用地已完成三通一平,项目建设地勘和规划设计也已进行完毕,正在进行施工图设计
其余1050套公租房建设项目安排在新征地范围内进行,目前征地工作和地勘工作已经完成,项目正在进行规划设计和施工图设计阶段
我县禾仓堡城市棚户区366套改造建设项目(占地面积1
5万㎡),由于是高层设计,基础工作任务重,选址地点地形复杂,导致进度缓慢
目前该项目已完成施工图设计和图审工作,正在进行项目预算评审,即将进入招投标手续阶段

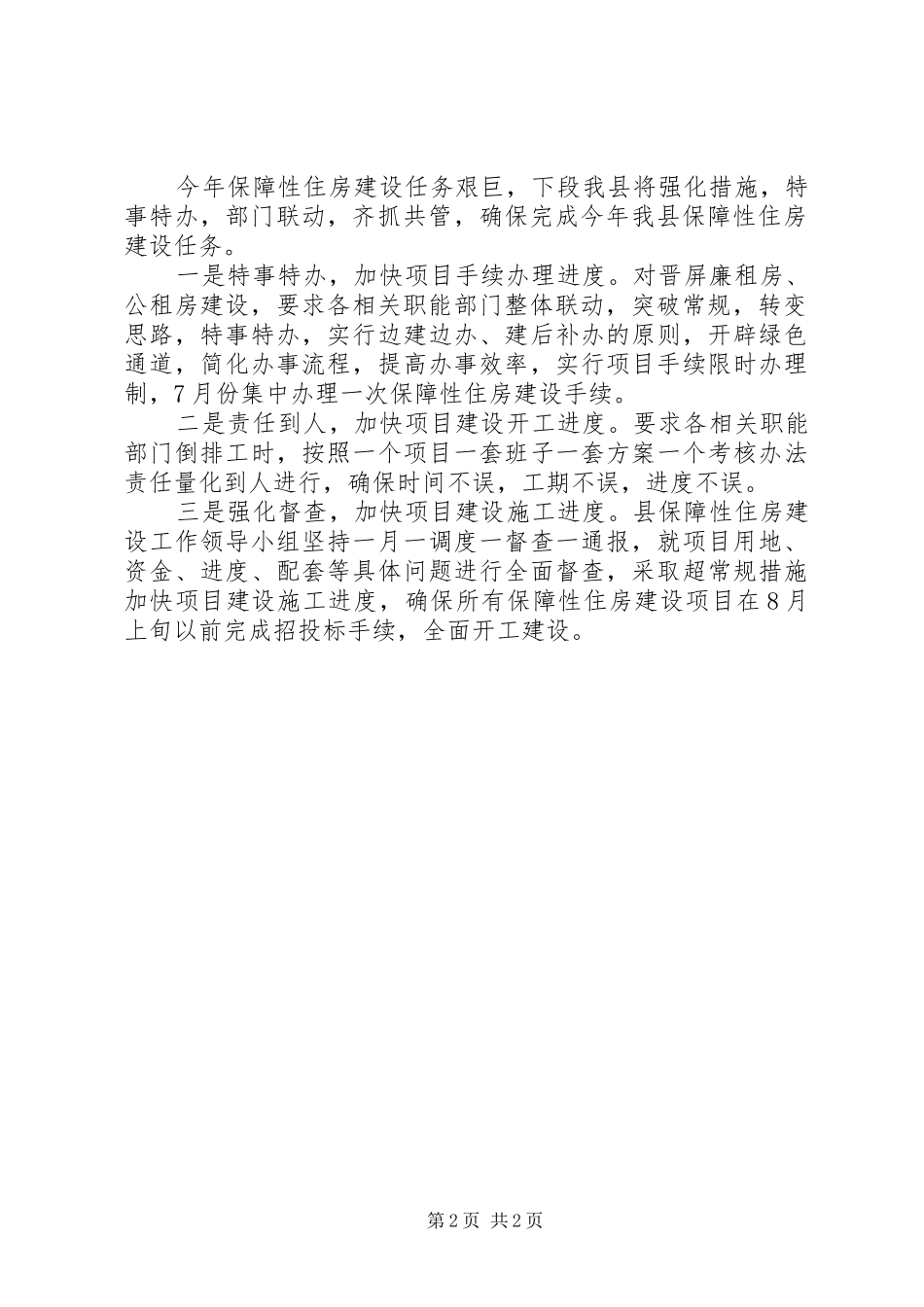

三、下阶段工作安
