技术交底书工程名称渭南东入口政工程朝大街高架桥施工渭南华通路桥工程有限责任施工部位桩基交底时间2021
10挖孔桩技术交底一、施工工艺1、挖孔平整场地、去除地面浮土及松软土层
开挖前必须向各主工程师进就行报检施测孔位十字线确定桩孔准确位置设置护桩作好孔口四周排水系统
安装提升设备布置好出土道路合理堆放机具材料以免增加孔壁压力影响施工
放线定位后开挖孔口50cm深灌注C25砼锁口,锁口厚0
35cm;锁口高出地面30cm
孔桩开挖应穿插进展相邻两孔不得同时开挖作业正在开挖或已成孔而尚未浇灌砼的桩孔其10米半径范围内不得同时开挖其它桩孔
孔内岩石采用浅孔爆破
炮眼深度中风化砂岩不大于0
4m强风化砂岩不大于0
8m装药量不得超过炮眼深度的1/3电
爆破前护壁砼强度到达2
5Mpa以上
爆破后迅速排除孔内有气体检测合格前方可继续作业

挖孔至设计高程后孔底不得积水并进展孔底处理做到平整无松渣、污泥等软层;挖孔过程中在地层变化处均取渣留样当地质情况与设计不符时及时上报
2、护壁挖孔时采用与桩基混凝土同标C25砼进展孔壁支护护壁每节高1m或0
遇有部分或厚度不大于1
5m流动性淤泥或可能出现涌砂时立即采取降水措施
护壁尺寸详见附图挖孔桩护壁断面图
护壁混凝土必须采用滚筒搅拌机进展搅拌且出料口地面铺垫钢板
在每个搅拌机旁装备磅秤严格按照配合比进展拌合严禁人工拌合
浇灌护壁砼时用敲击模板及用竹和木棒插实不在桩孔水吞没模板的情况下灌注砼
发现护壁有蜂窝、漏水现象及时加以堵塞和导流防止孔外水通过护壁流入孔内保证护壁砼强度及平安
振捣工须戴绝缘手套穿胶鞋等防护用品
在砼浇筑过程中派专人看模、听到模板声音异常立即停顿浇筑
3、钢筋骨架制作与安放钢筋在钢筋加工场地制作用汽车或架子车运至现场后在现场焊接成钢筋骨架在孔口进展焊接接长

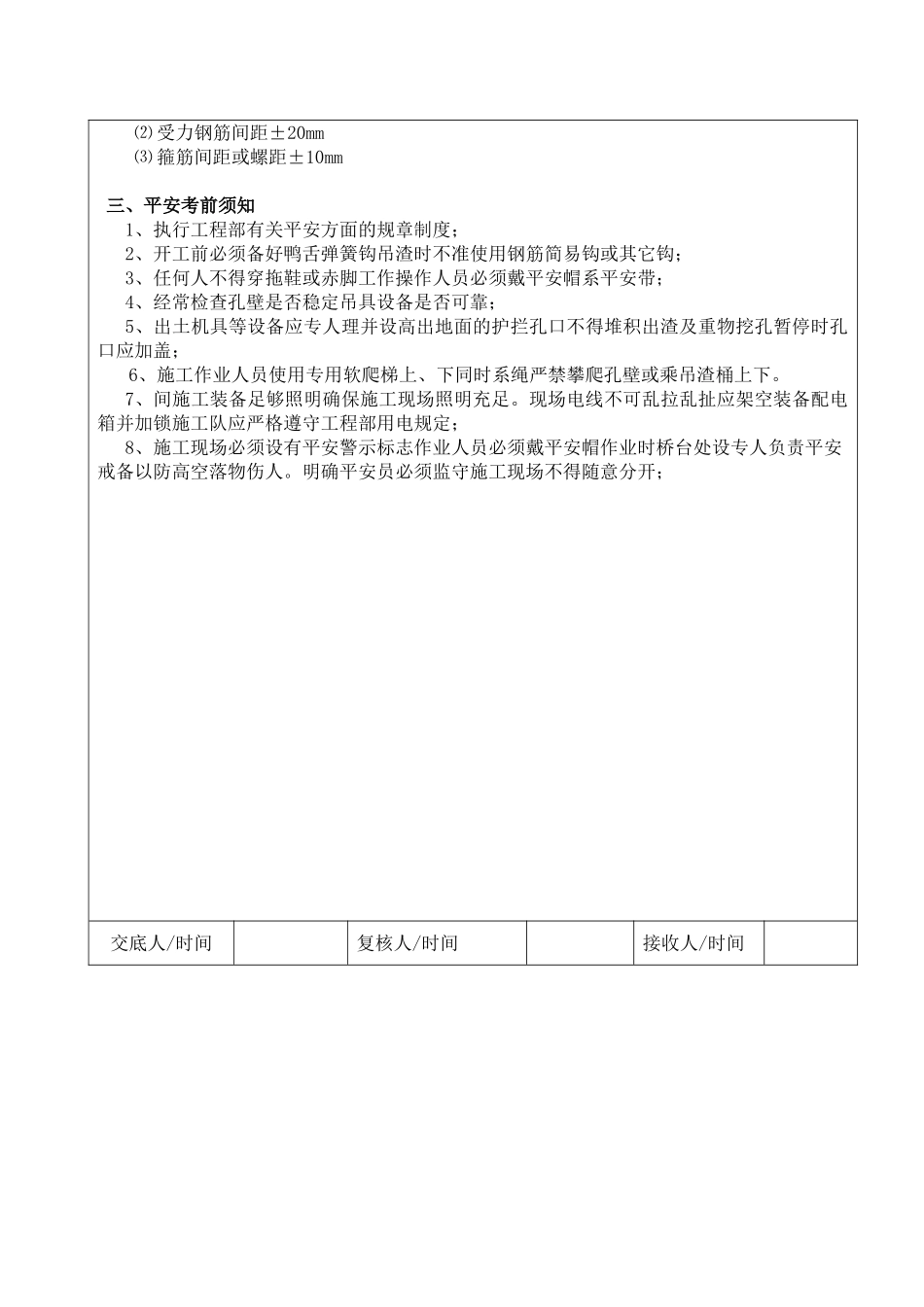

焊缝长度满足施工技术要求并将接头错开50cm以
