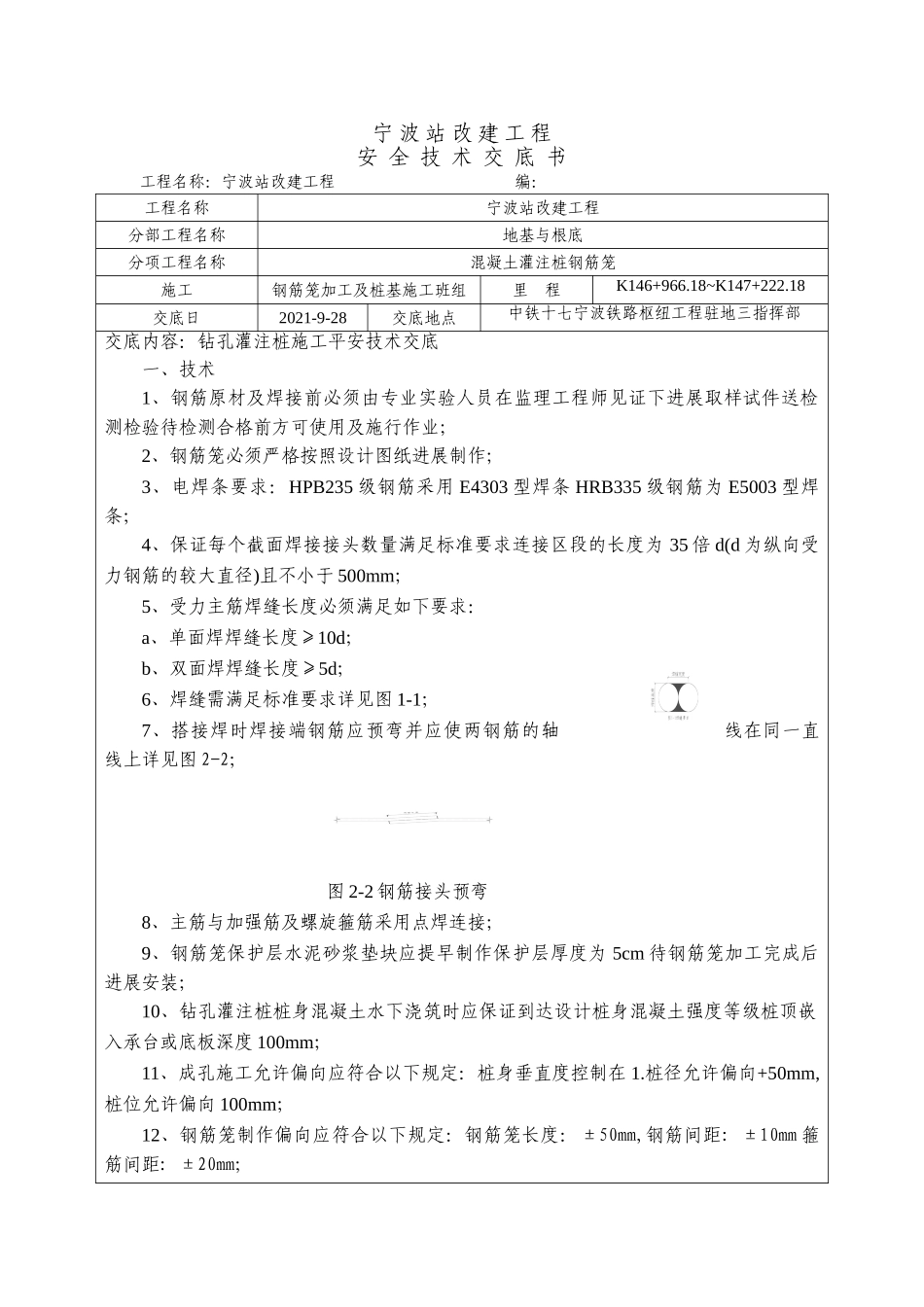

宁波站改建工程安全技术交底书工程名称:宁波站改建工程编:工程名称宁波站改建工程分部工程名称地基与根底分项工程名称混凝土灌注桩钢筋笼施工钢筋笼加工及桩基施工班组里程K146+966
18~K147+222
18交底日2021-9-28交底地点中铁十七宁波铁路枢纽工程驻地三指挥部交底内容:钻孔灌注桩施工平安技术交底一、技术1、钢筋原材及焊接前必须由专业实验人员在监理工程师见证下进展取样试件送检测检验待检测合格前方可使用及施行作业;2、钢筋笼必须严格按照设计图纸进展制作;3、电焊条要求:HPB235级钢筋采用E4303型焊条HRB335级钢筋为E5003型焊条;4、保证每个截面焊接接头数量满足标准要求连接区段的长度为35倍d(d为纵向受力钢筋的较大直径)且不小于500mm;5、受力主筋焊缝长度必须满足如下要求:a、单面焊焊缝长度≥10d;b、双面焊焊缝长度≥5d;6、焊缝需满足标准要求详见图1-1;7、搭接焊时焊接端钢筋应预弯并应使两钢筋的轴线在同一直线上详见图2-2;图2-2钢筋接头预弯8、主筋与加强筋及螺旋箍筋采用点焊连接;9、钢筋笼保护层水泥砂浆垫块应提早制作保护层厚度为5cm待钢筋笼加工完成后进展安装;10、钻孔灌注桩桩身混凝土水下浇筑时应保证到达设计桩身混凝土强度等级桩顶嵌入承台或底板深度100mm;11、成孔施工允许偏向应符合以下规定:桩身垂直度控制在1
桩径允许偏向+50mm,桩位允许偏向100mm;12、钢筋笼制作偏向应符合以下规定:钢筋笼长度:±50mm,钢筋间距:±10mm箍筋间距:±20mm;13、钢筋笼制作完成应进展自检自检合格后报工程平安质量部进展验收验收合格前方可进入下道工序施工;14、每根桩施工过程中应有完好记录内容应包括:钢筋工程〔原材料、加工〕检验批技术验收记录、钢筋笼制作安放施工记录、钻进记录、水下混凝土灌注记录等

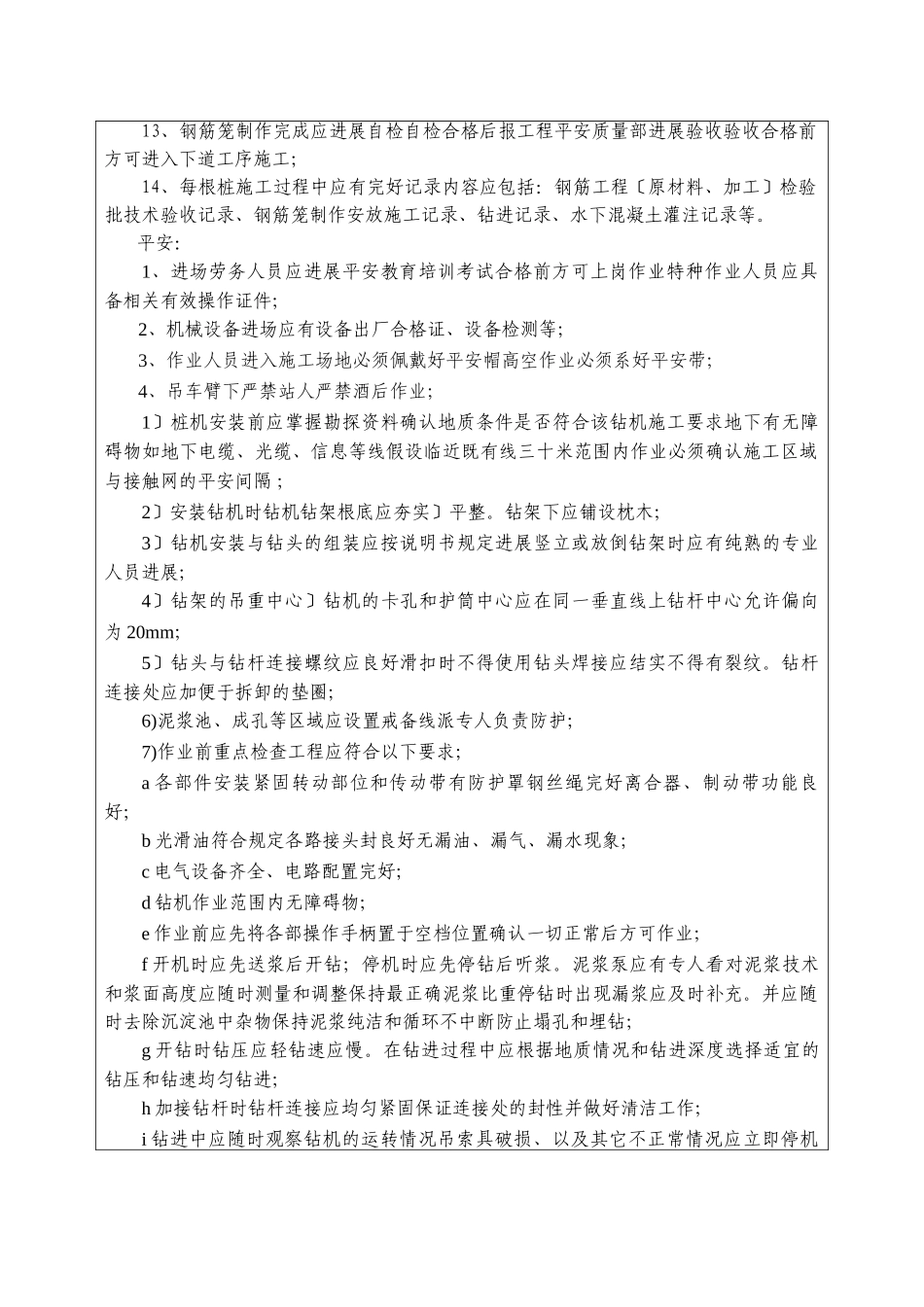

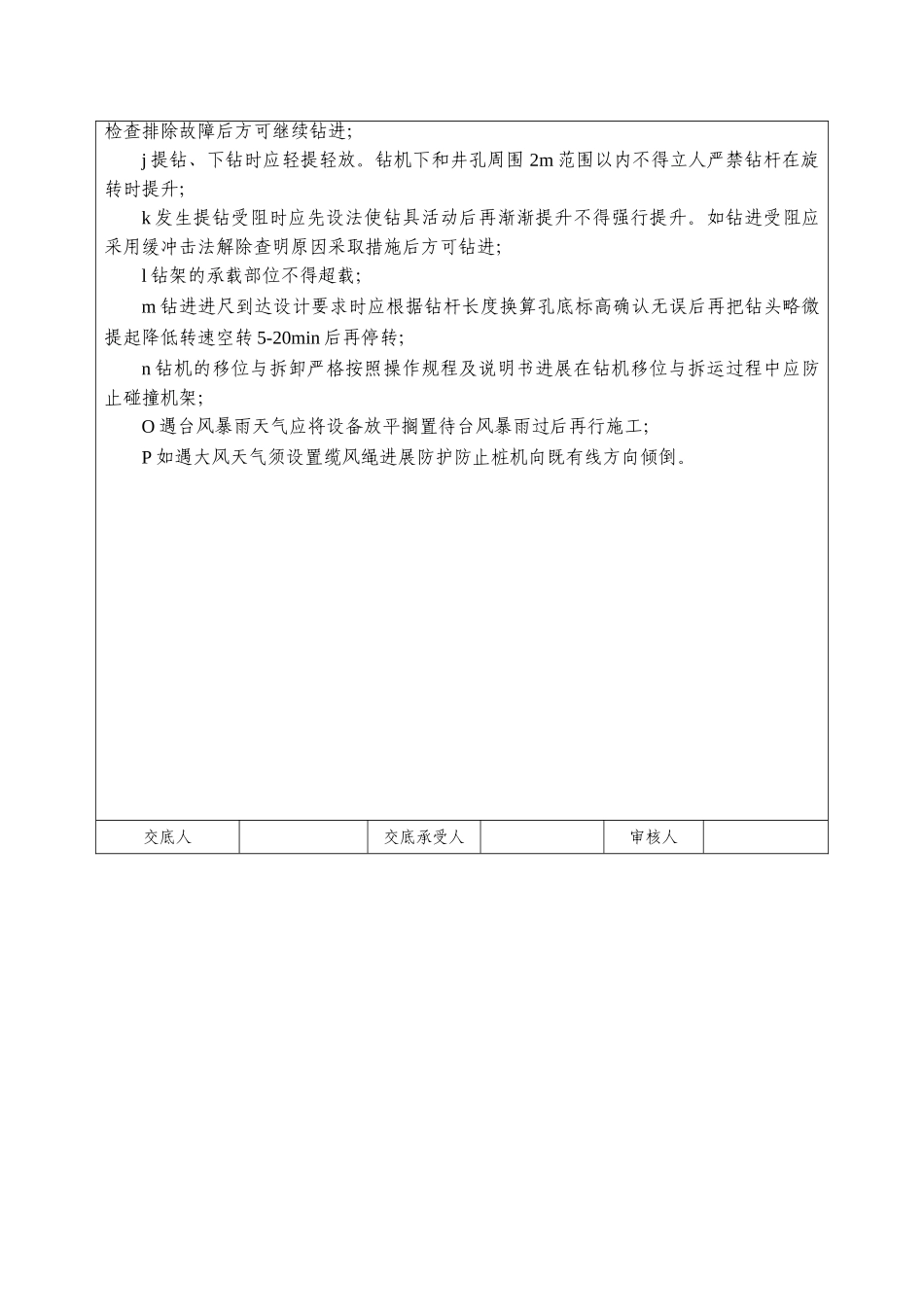

平安:1、进场劳务人员应进展
