工程名称金舍·博贤院〔地块二〕12#-16#楼及地下车库工程交底部位抹灰工程编日2011年06月26日交底内容:本技术交底适用于填充墙墙、砼墙面抹砂浆包括抹水泥踢脚板或墙裙等工程
1.材料要求〔1〕水泥:一般采用325矿渣硅酸盐水泥和普通硅酸盐水泥
应有出厂证明或复试单当出厂超过3个月按试验结果使用
〔2〕砂:中砂平均粒径为0
5mm使用前应过5mm孔径筛子
不得含有杂物
〔3〕配合比:混合砂浆为1:1:6水泥石灰砂浆;水泥砂浆为1:3水泥砂浆
2.主要机具砂浆搅拌机平锹、筛子〔孔径5mm〕、窄手推车、大桶、灰、灰勺、2
5m大杠、1
5m中杠、2m靠尺板、线坠、盒尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、靠尺、5~7mm厚方口靠尺、阴角抹子、长舌铁抹子、铁制程度尺、长毛刷、鸡腿刷、钢丝刷、扫帚、喷壶、胶皮水、小水桶、粉线袋、小白线、錾子、锤子、钳子、钉子、托线板、工具袋等

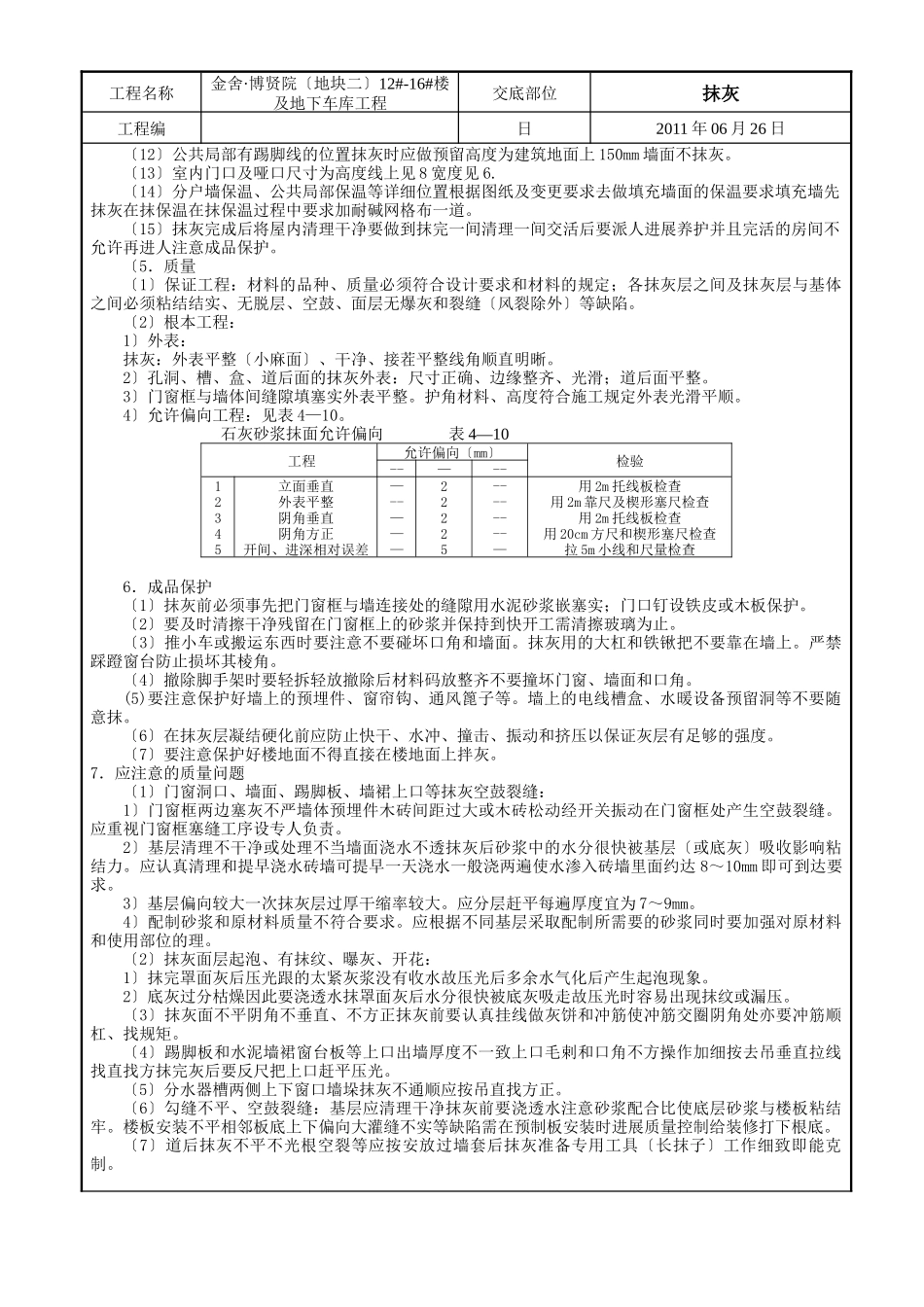

3.作业条件〔1〕首先必须经有关部门进展构造工程验收合格前方可进展抹灰工程并弹好程度线
〔2〕抹灰前应弹好控制线并经监理验收合格前方可进展下道工序
〔3〕应将柱、墙、顶等外表凸出局部剔平对蜂窝、麻面、露筋等应剔到实处刷素水泥浆一道〔内掺水重10的108胶〕紧跟用1:3水泥砂浆分层补平;脚手眼应堵严实外露钢筋头、铅丝头等要去除净窗台砖应补齐;内隔墙与楼板、梁底等交接处应用斜砖砌严
〔4〕道墙洞和楼板洞应及时安装套并用1:3水泥砂浆或豆石混凝土填嵌实;电线、消火栓箱、配电箱安装完毕并将背后露明局部钉好钢丝网;接线盒用纸堵严
〔5〕穿墙眼封堵完毕以及所有预留洞口〔眼〕用细石混凝土〔掺膨胀剂〕封堵完毕〔6〕砼、砖墙等基体外表的灰尘污垢和油渍等应去除干净并提早洒水潮湿
〔7〕根据室内高度和抹灰现场的详细情况提早搭好操作用的高凳和架子架子要分开墙面及墙角200~250mm以利操作
〔8〕室内大面积施工前
