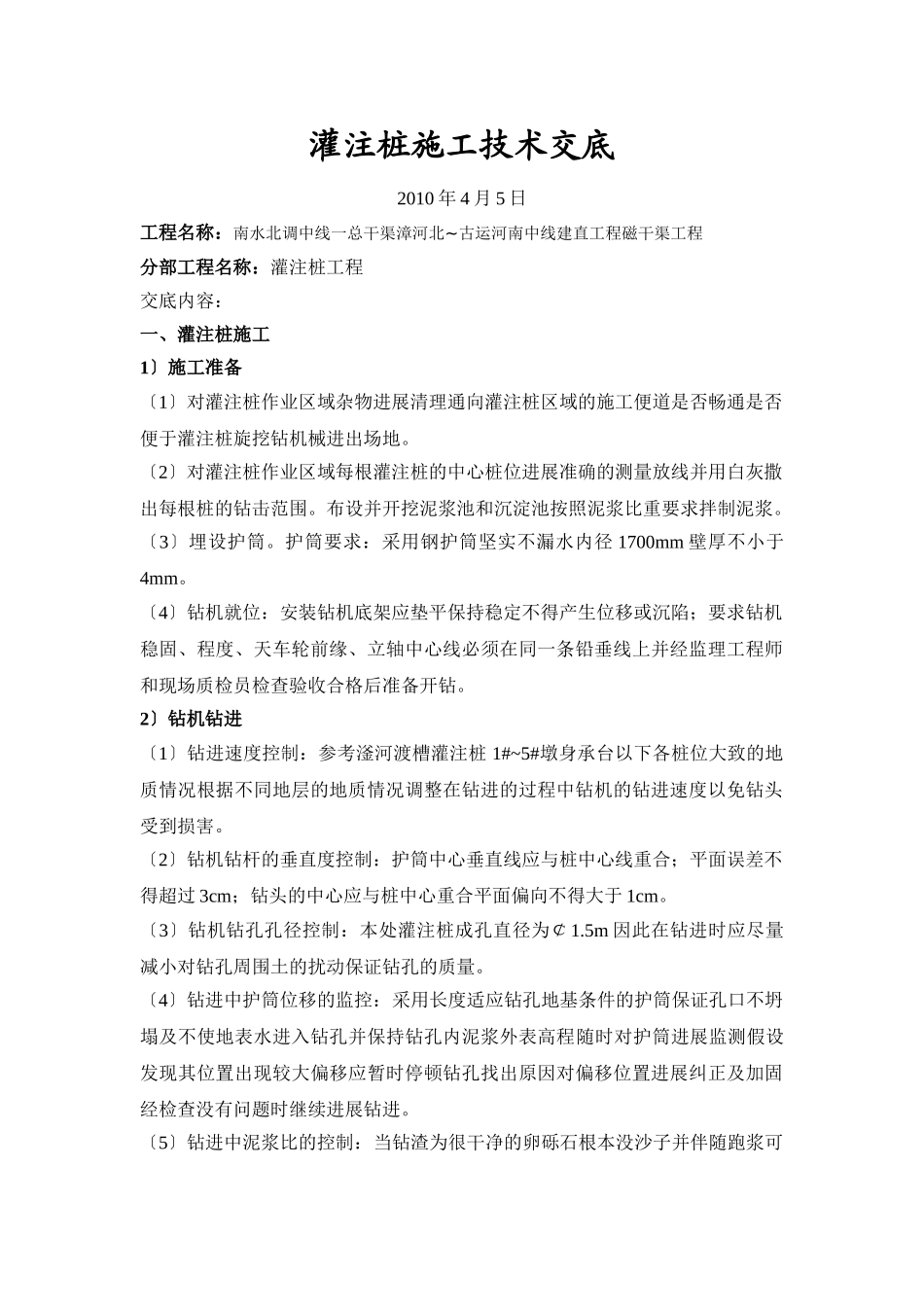

灌注桩施工技术交底2010年4月5日工程名称:南水北调中线一总干渠漳河北~古运河南中线建直工程磁干渠工程分部工程名称:灌注桩工程交底内容:一、灌注桩施工1〕施工准备〔1〕对灌注桩作业区域杂物进展清理通向灌注桩区域的施工便道是否畅通是否便于灌注桩旋挖钻机械进出场地
〔2〕对灌注桩作业区域每根灌注桩的中心桩位进展准确的测量放线并用白灰撒出每根桩的钻击范围
布设并开挖泥浆池和沉淀池按照泥浆比重要求拌制泥浆
〔3〕埋设护筒
护筒要求:采用钢护筒坚实不漏水内径1700mm壁厚不小于4mm
〔4〕钻机就位:安装钻机底架应垫平保持稳定不得产生位移或沉陷;要求钻机稳固、程度、天车轮前缘、立轴中心线必须在同一条铅垂线上并经监理工程师和现场质检员检查验收合格后准备开钻
2〕钻机钻进〔1〕钻进速度控制:参考滏河渡槽灌注桩1#~5#墩身承台以下各桩位大致的地质情况根据不同地层的地质情况调整在钻进的过程中钻机的钻进速度以免钻头受到损害
〔2〕钻机钻杆的垂直度控制:护筒中心垂直线应与桩中心线重合;平面误差不得超过3cm;钻头的中心应与桩中心重合平面偏向不得大于1cm
〔3〕钻机钻孔孔径控制:本处灌注桩成孔直径为¢1
5m因此在钻进时应尽量减小对钻孔周围土的扰动保证钻孔的质量
〔4〕钻进中护筒位移的监控:采用长度适应钻孔地基条件的护筒保证孔口不坍塌及不使地表水进入钻孔并保持钻孔内泥浆外表高程随时对护筒进展监测假设发现其位置出现较大偏移应暂时停顿钻孔找出原因对偏移位置进展纠正及加固经检查没有问题时继续进展钻进
〔5〕钻进中泥浆比的控制:当钻渣为很干净的卵砾石根本没沙子并伴随跑浆可判断该位置为地下河此时应加大泥桨比重
假设增加泥浆比重来不及可将膨润土直接倒入孔内用旋挖钻机旋挖筒下入孔内跑浆位置反转而不进尺进展泥浆搅拌加膨润土搅拌至不跑为止然后将钻头的压力减少缓缓进尺直到地层稳定钻孔不坍孔不缩孔
〔6〕钻进中
